河川敷等の整備イメージ・工事進捗状況
加古川市は、JR加古川駅から歩いていくことができる一級河川加古川の「かわ空間」と「まち空間」が融合する良好な空間形成を目指し、かわまちづくりに取り組んでいます。令和4年3月に加古川市かわまちづくり計画を策定し、同年8月には国に登録されました。国・市は役割分担のもと、令和5年度から順次、施設整備に着手し、令和10年の完成を目指しています。
◎かわまちづくりのコンセプト
「駅からの回遊性を生み出す新しい日常空間の創造」
◎かわまちづくりによる効果
- 住みたくなるまち
- 遊びに行きたくなるまち
- 安全・安心なまち
全体整備イメージ図

※イメージですので、変更になる可能性があります。
整備イメージ(詳細)
加古川河川敷の整備イメージ (PDFファイル: 4.8MB)
整備イメージ動画(3Dモデル)
整備イメージ動画(3Dモデル)はこちらをご覧ください。
工事の進捗状況

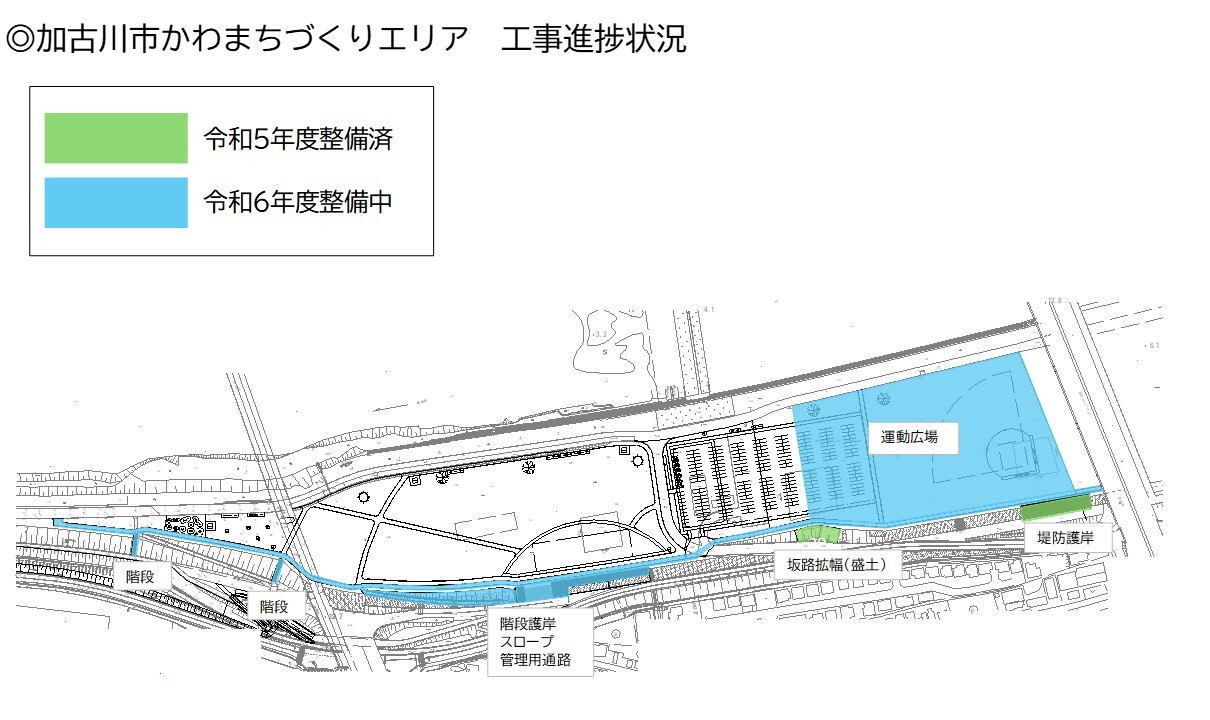

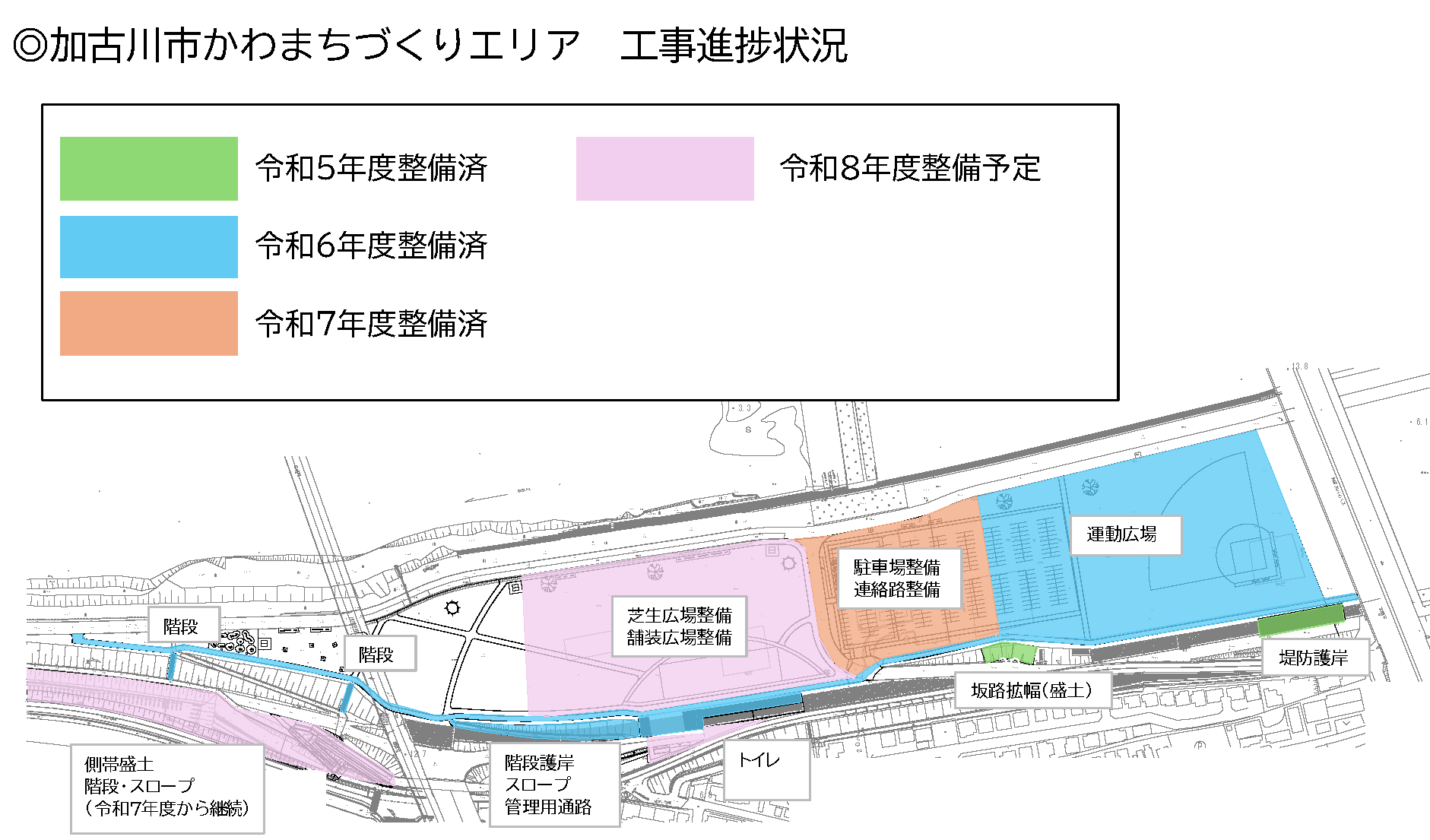

進捗状況全体図

工事による河川敷の使用制限について
工事に伴い、河川敷駐車場及び河川敷の一部の使用を制限させていただいています。
詳細については、以下の市HPをご覧ください。
・河川敷河原地区下流駐車場の使用制限について(加古川市 公園緑地課)
・かわまちづくり事業及び神吉中津線橋梁工事に伴う加古川河川敷緑地河原地区グラウンドの使用制限について(加古川市 公園緑地課)

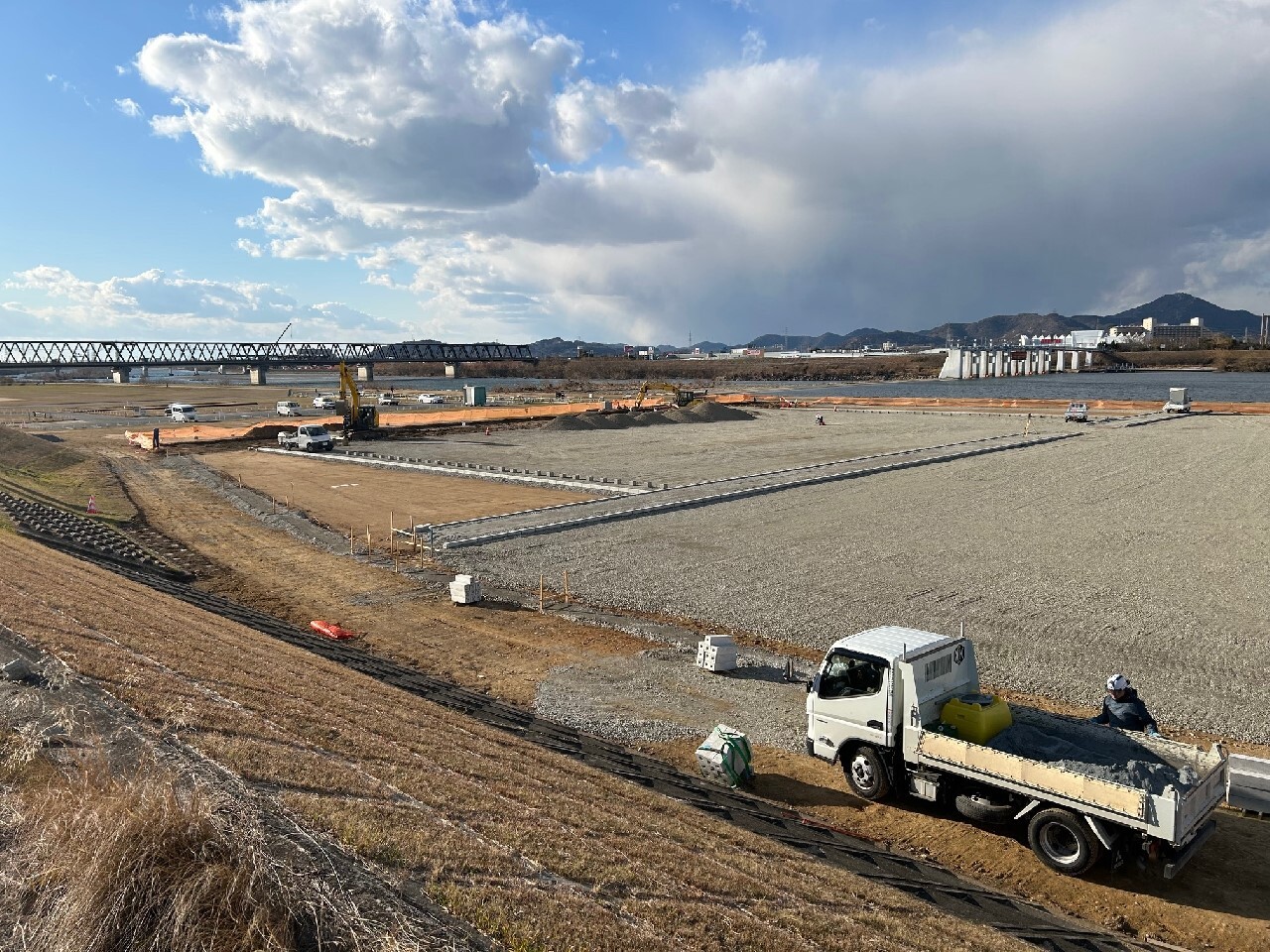

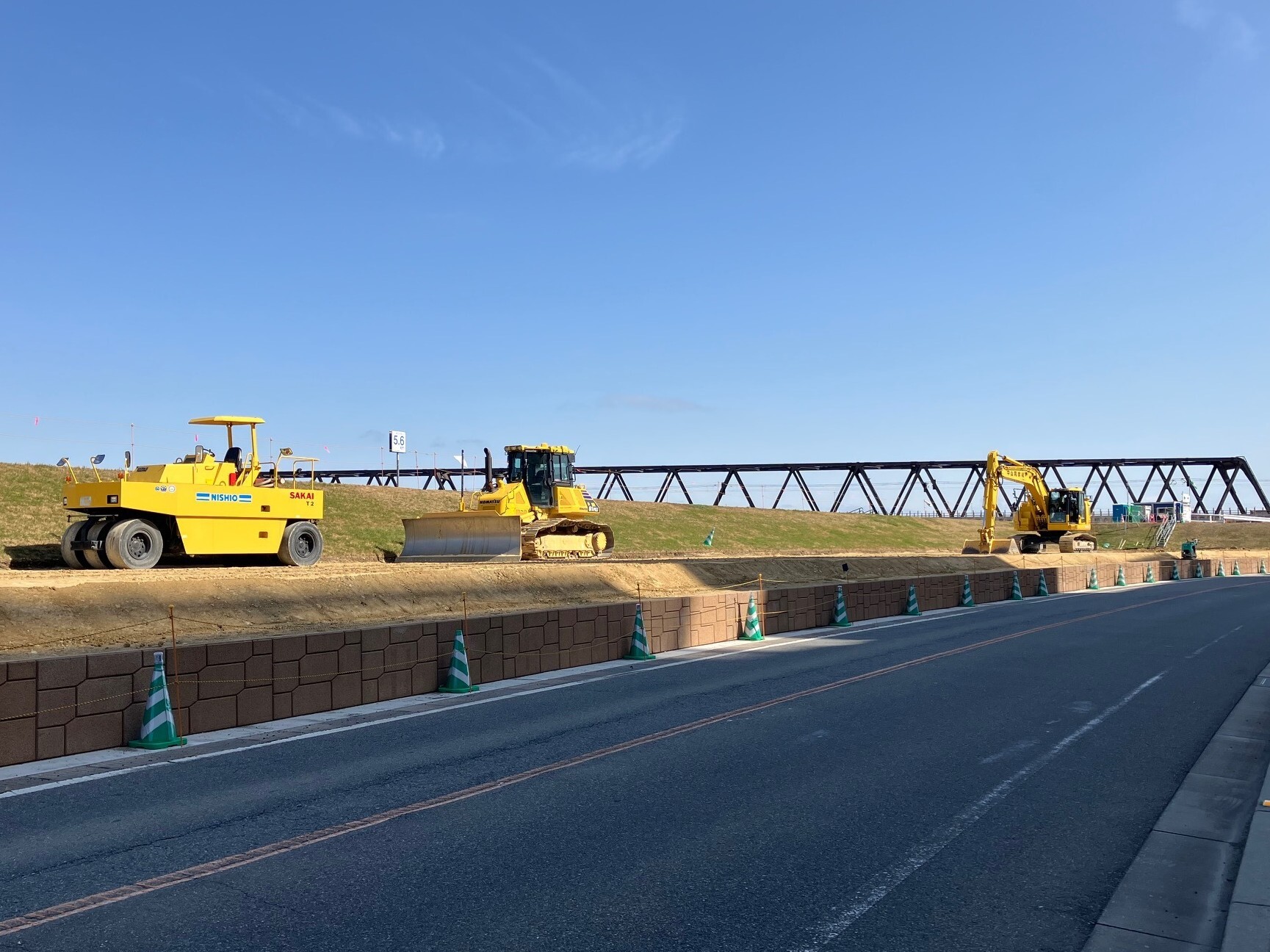

工事状況(令和7年12月頃)

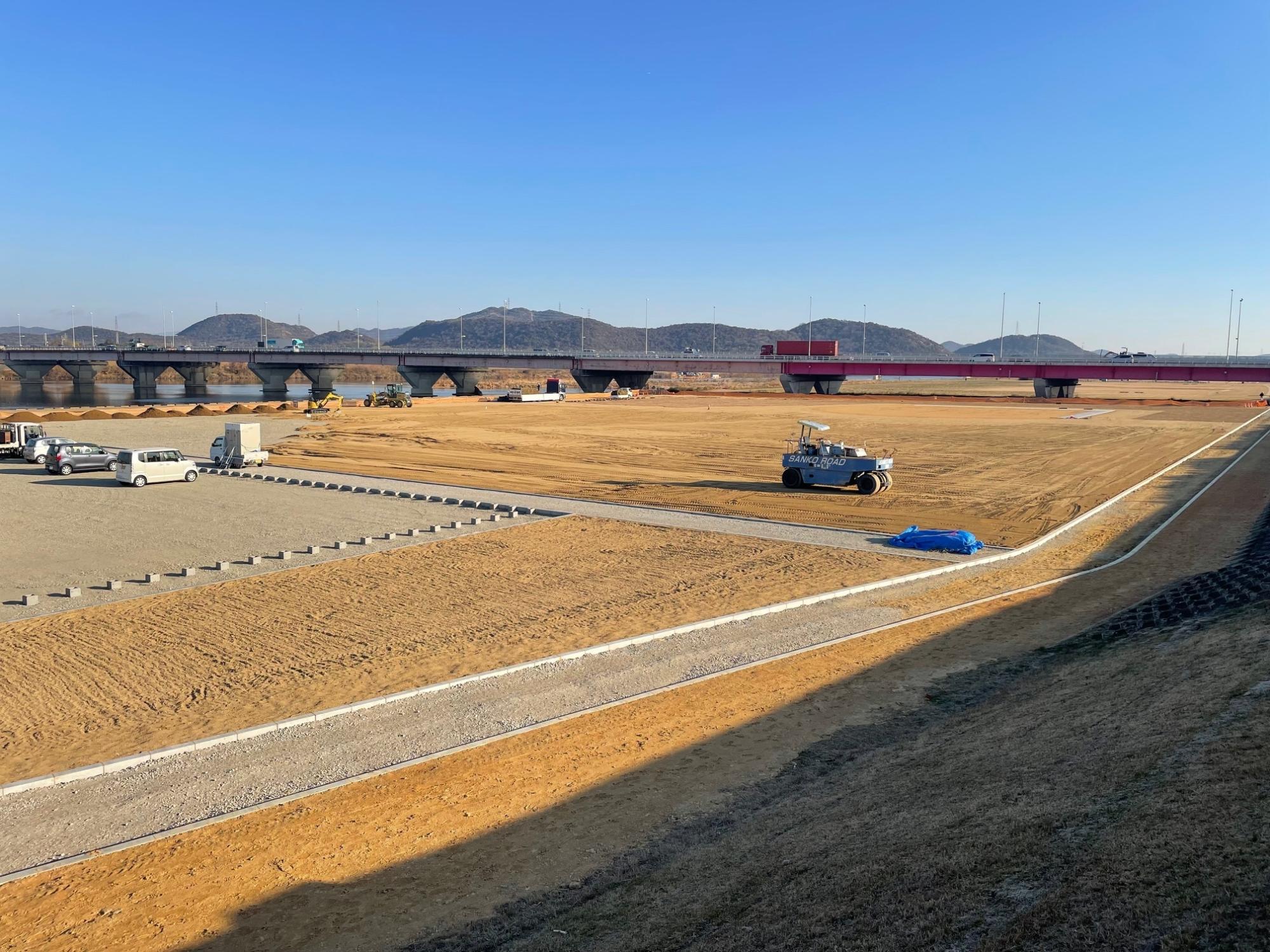

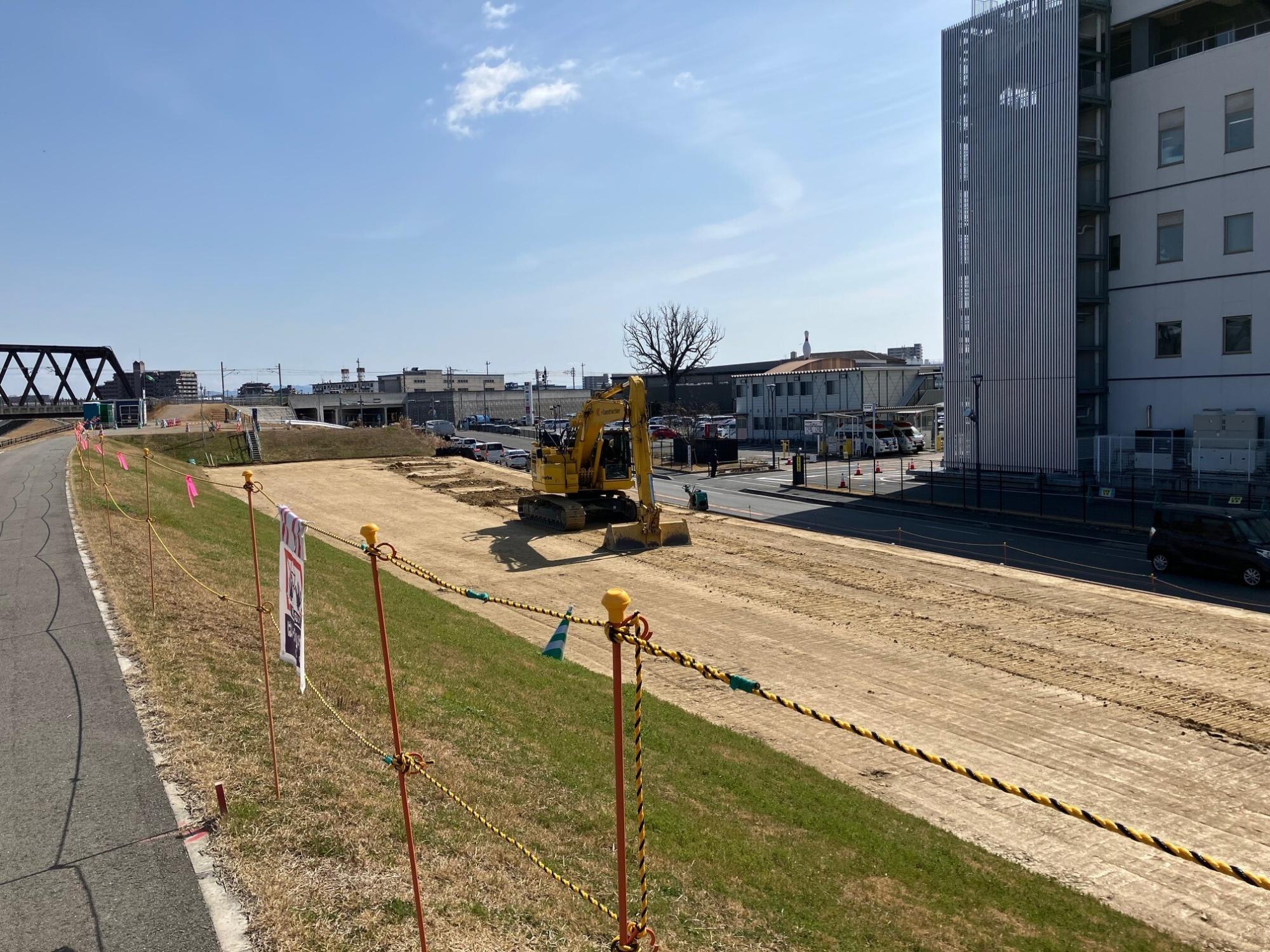

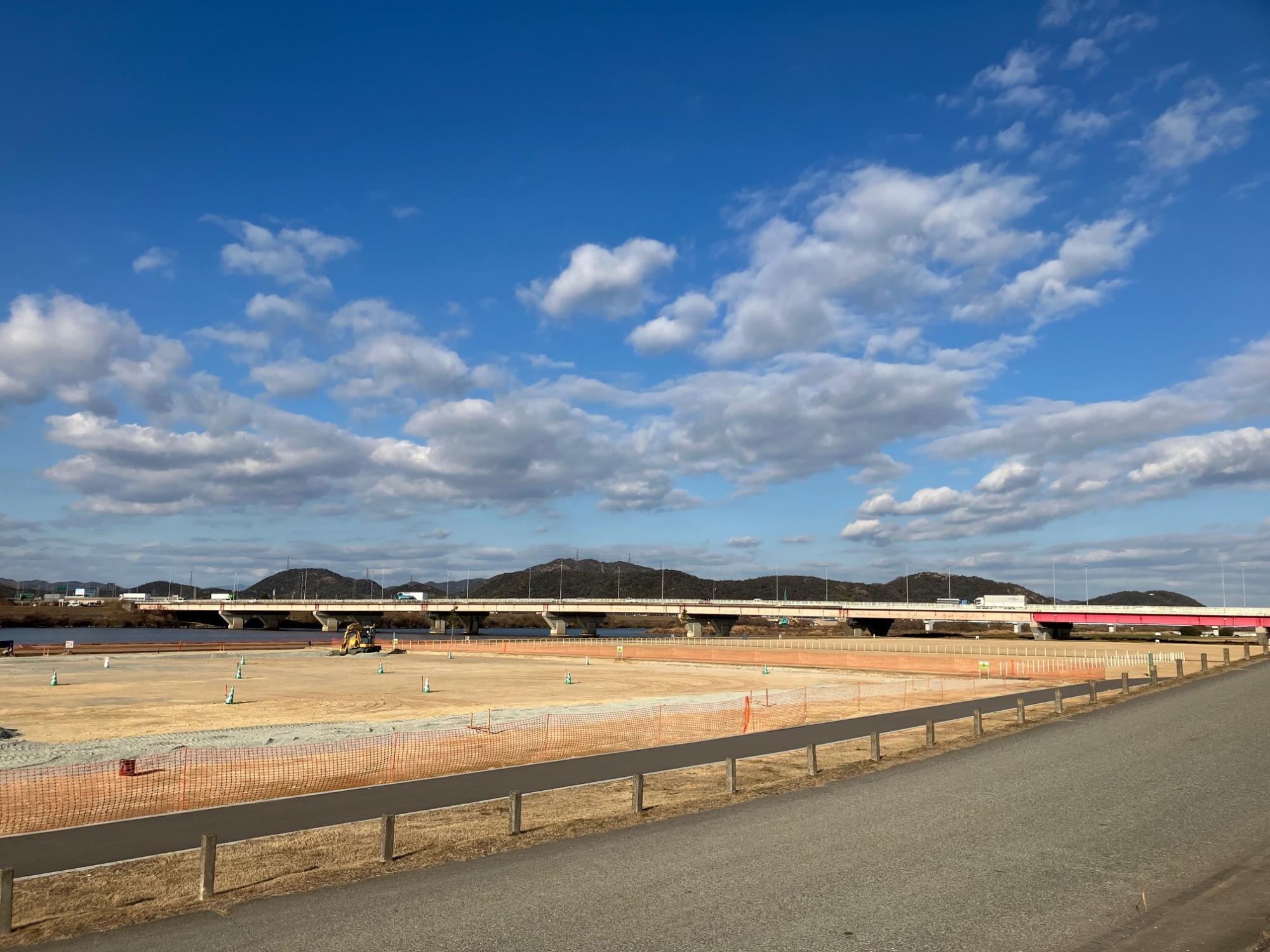

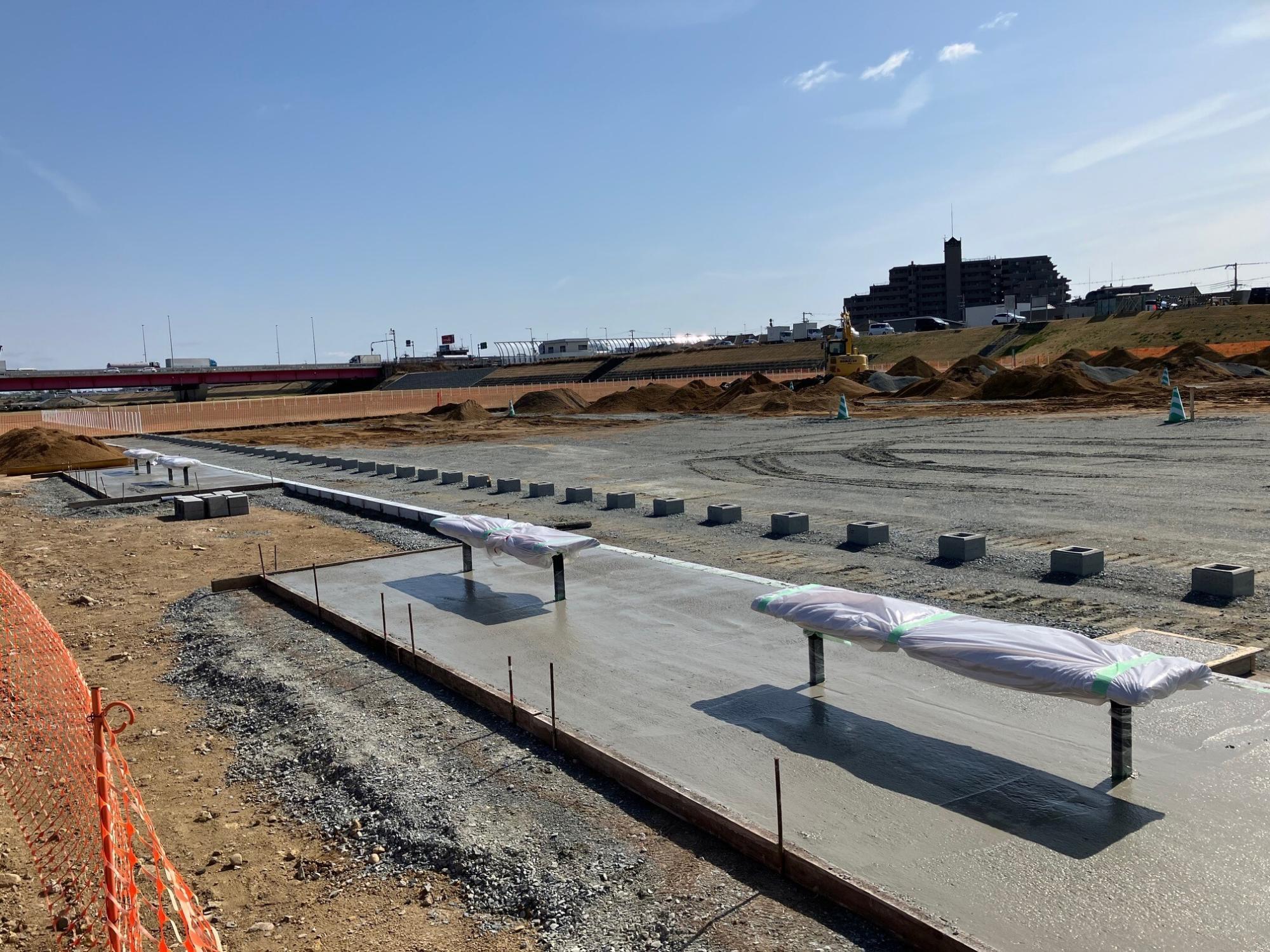

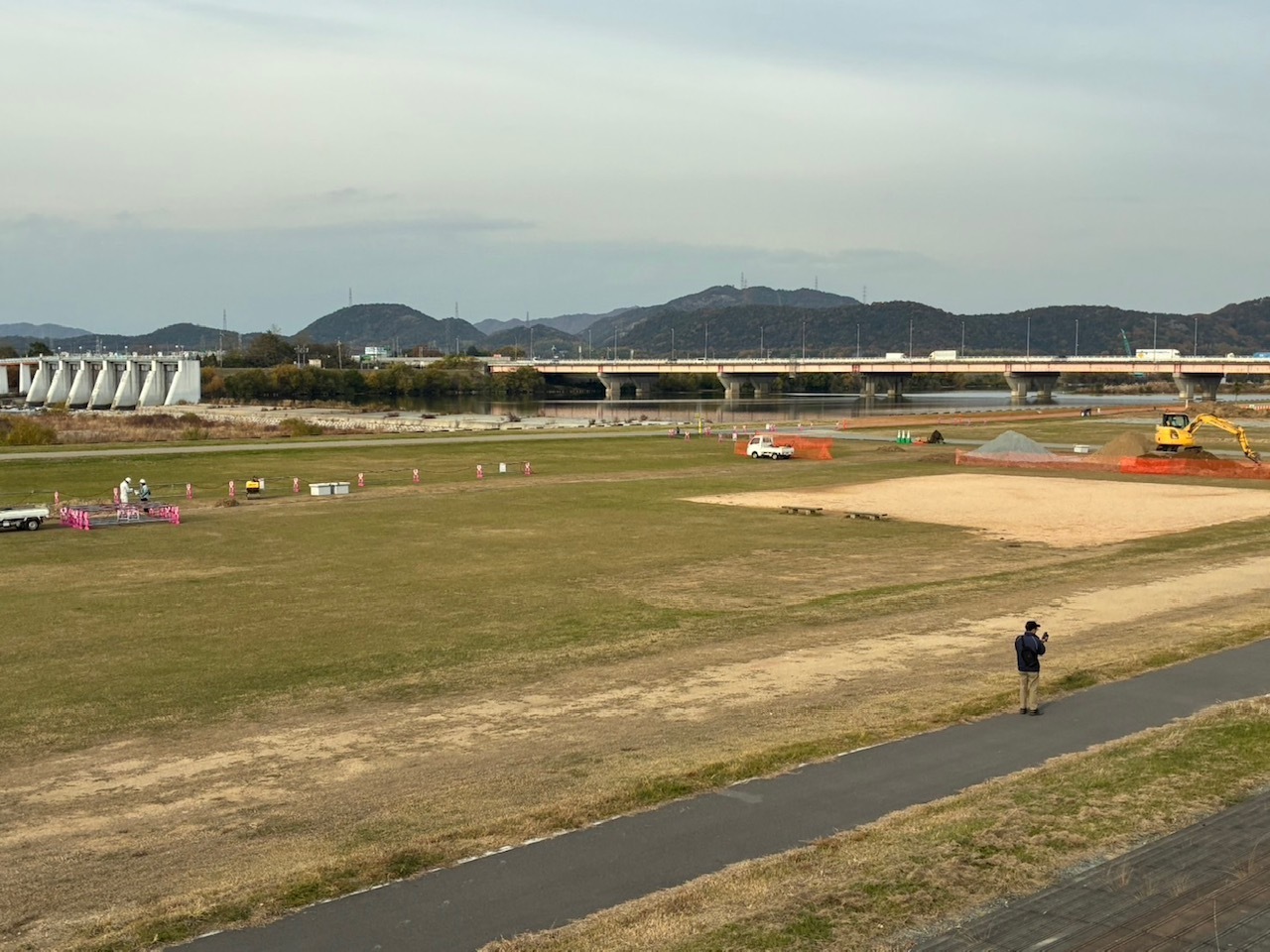

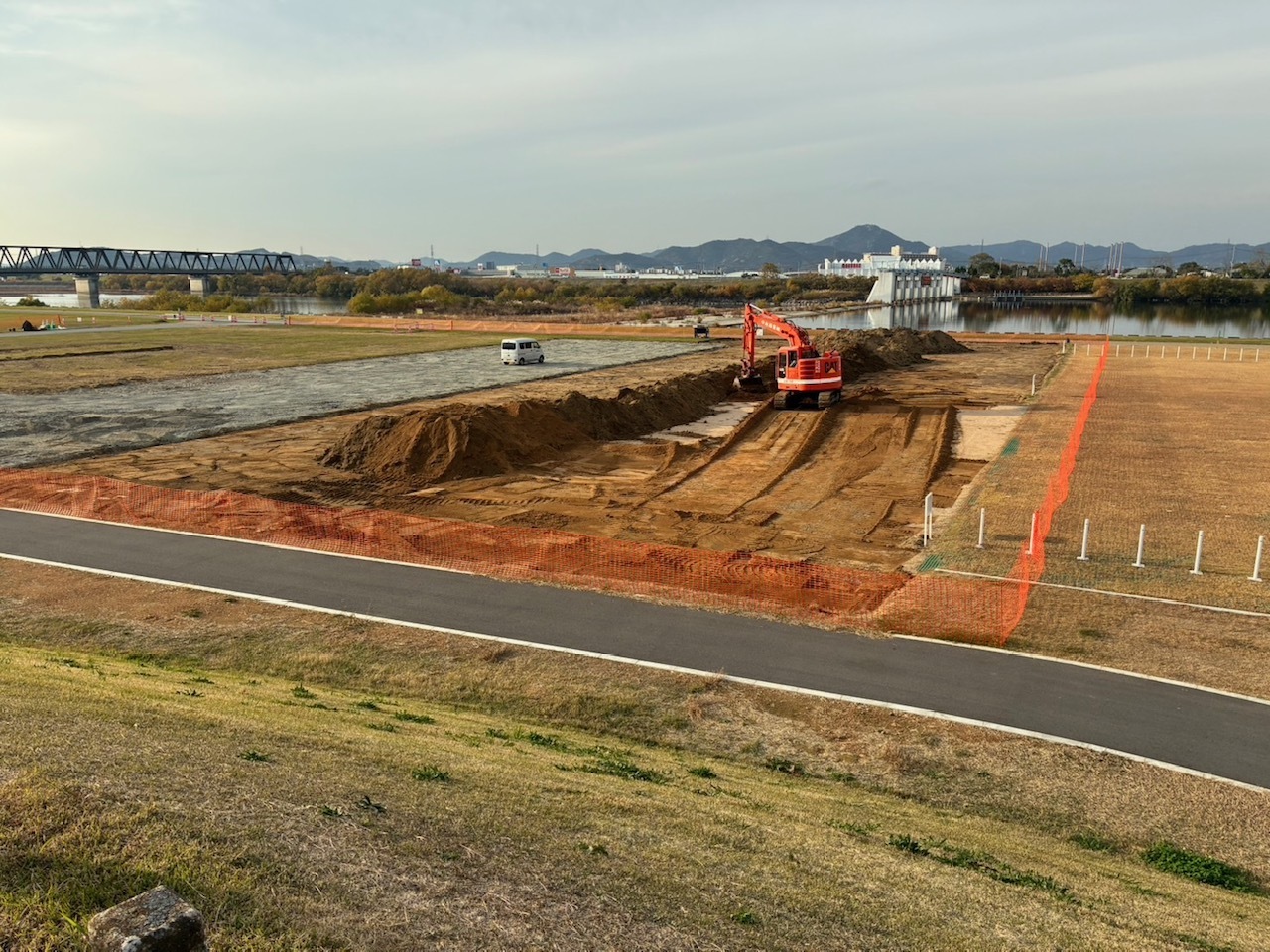

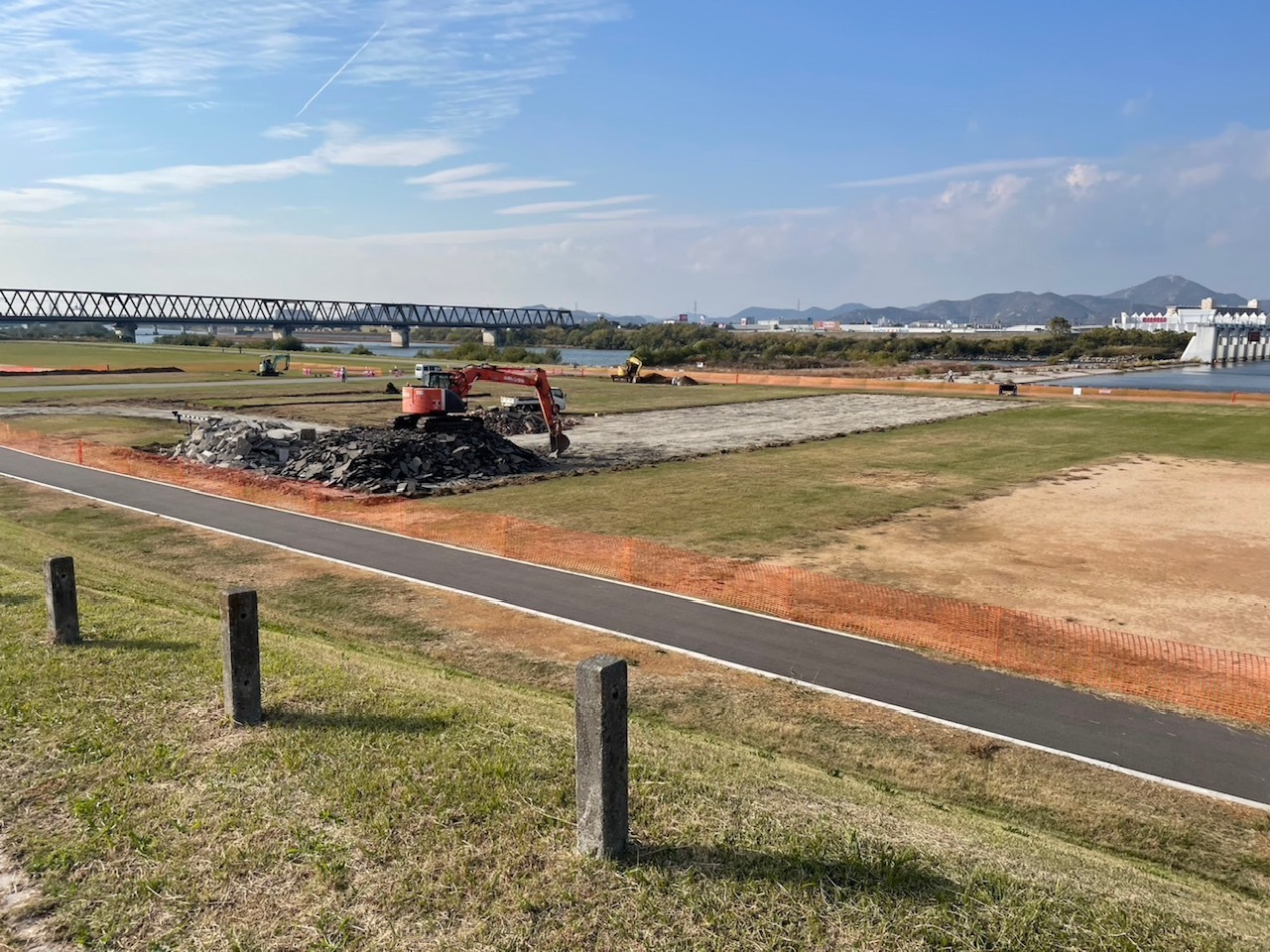

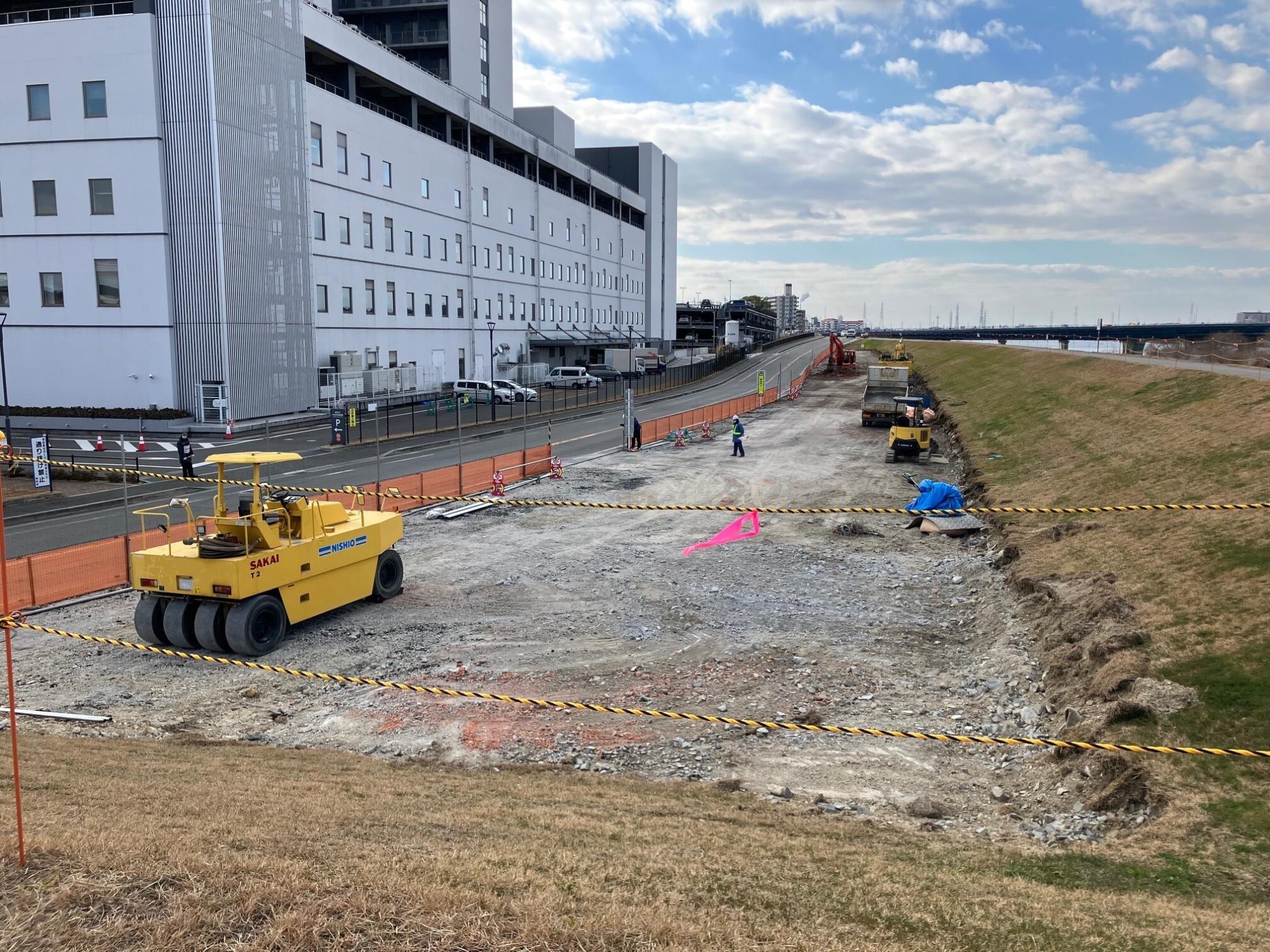

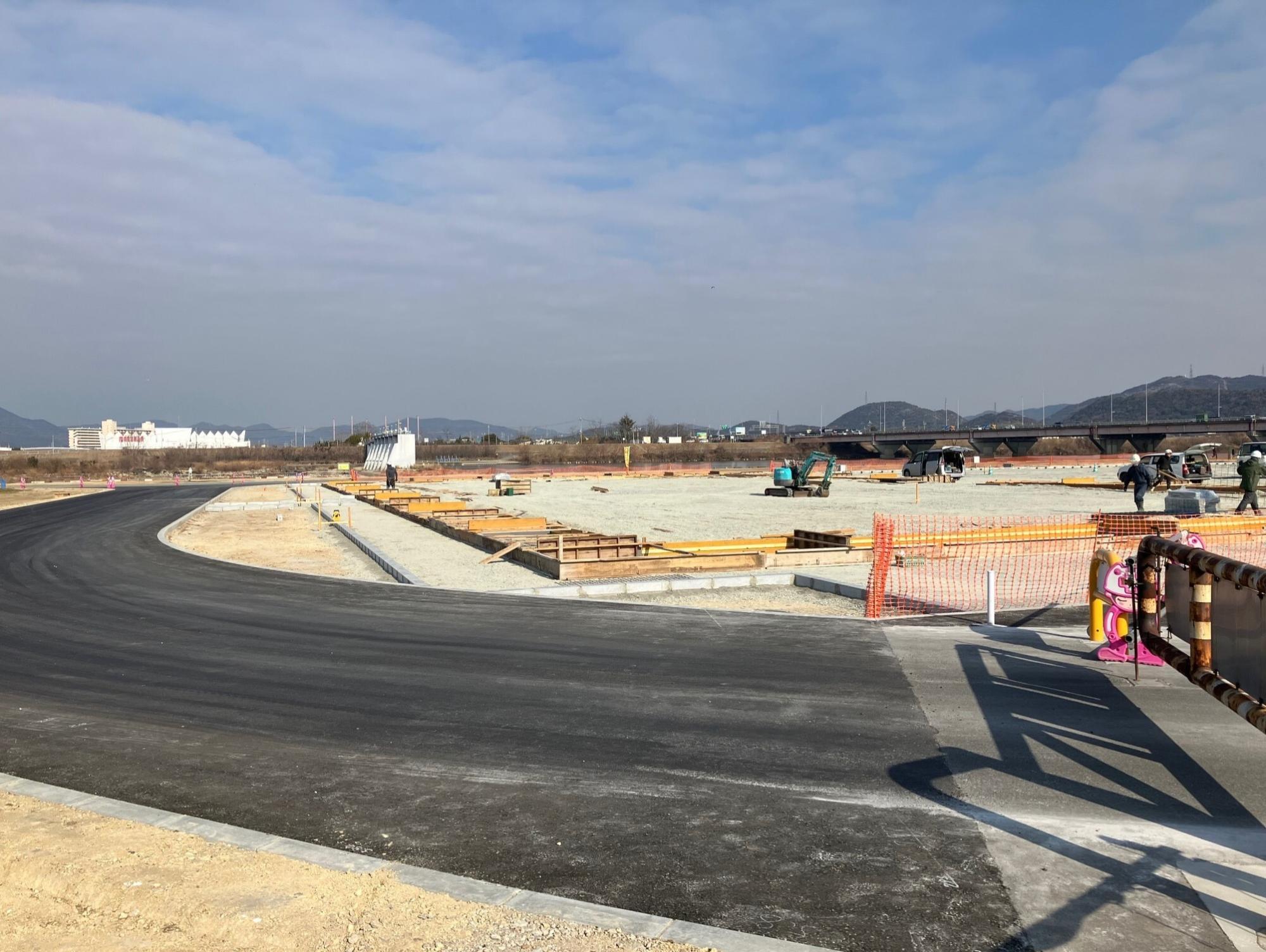

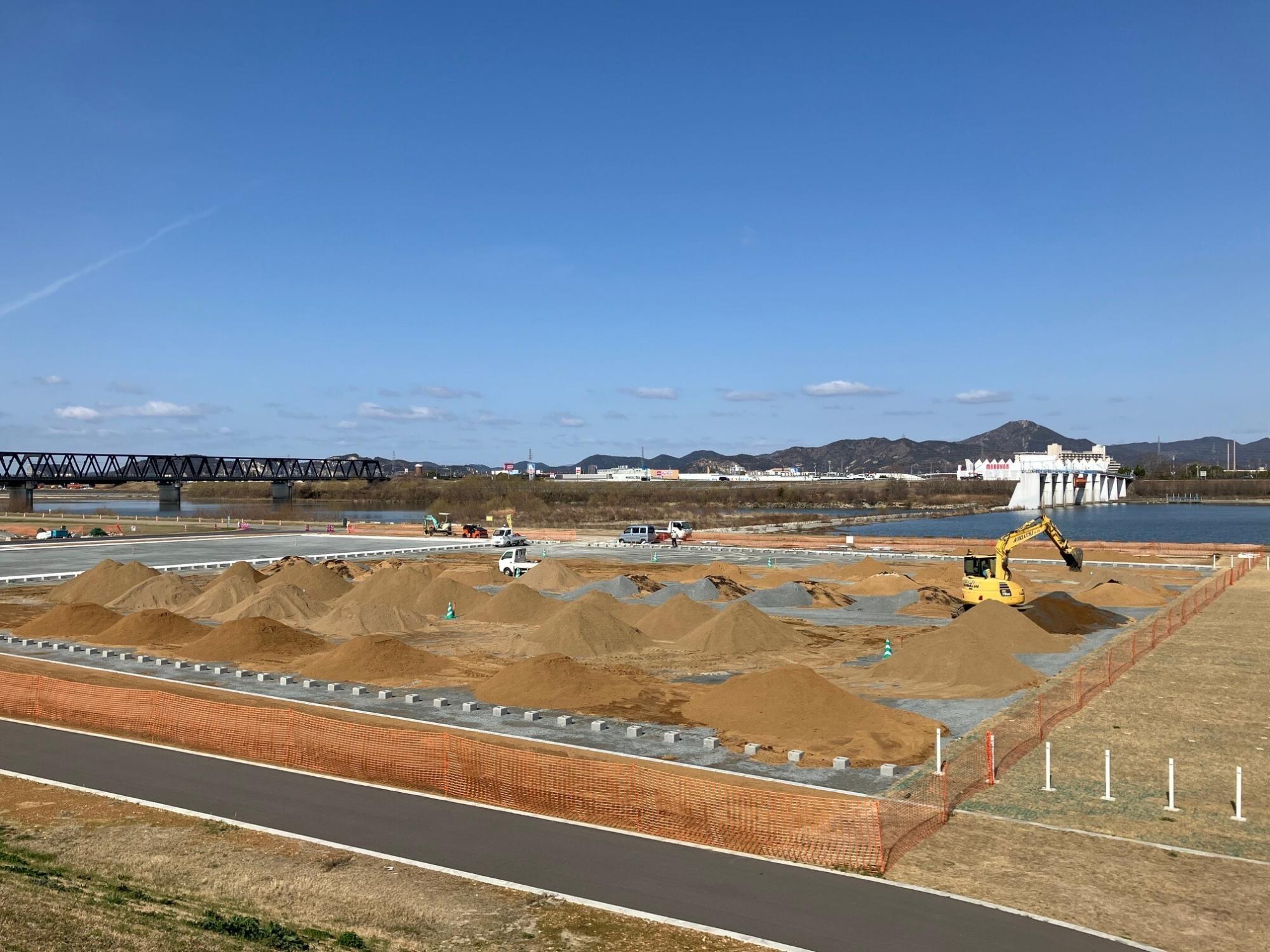

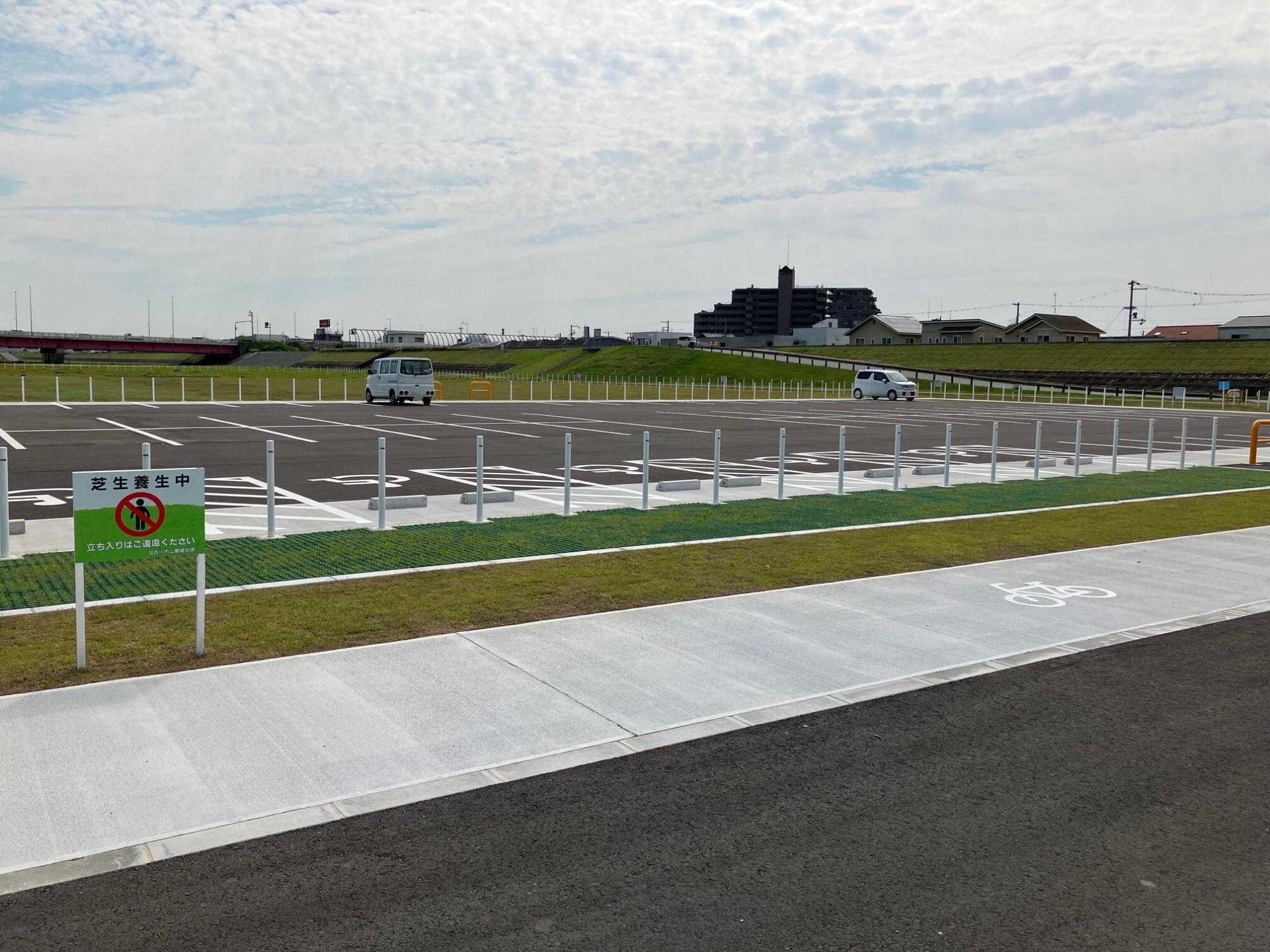

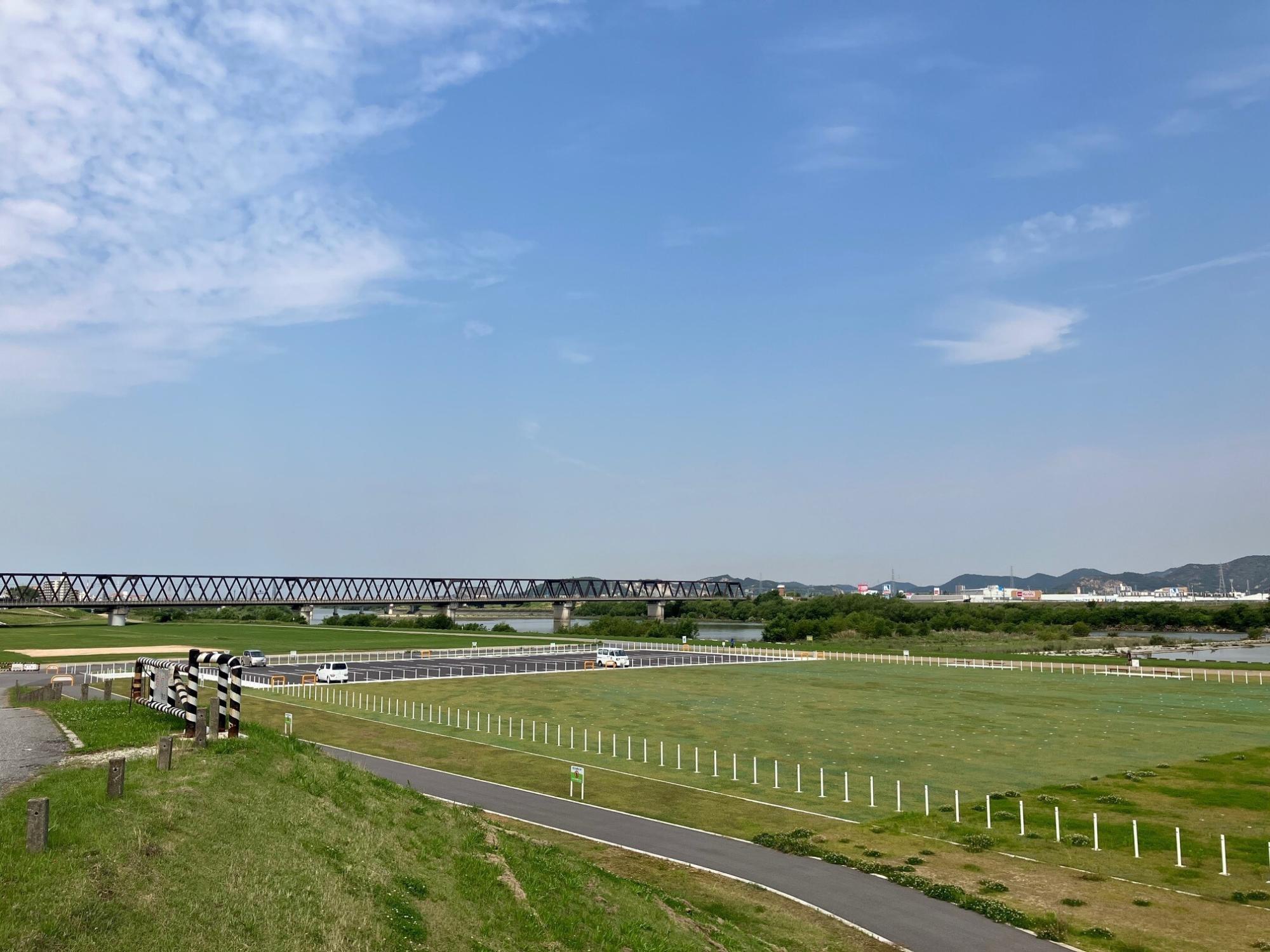

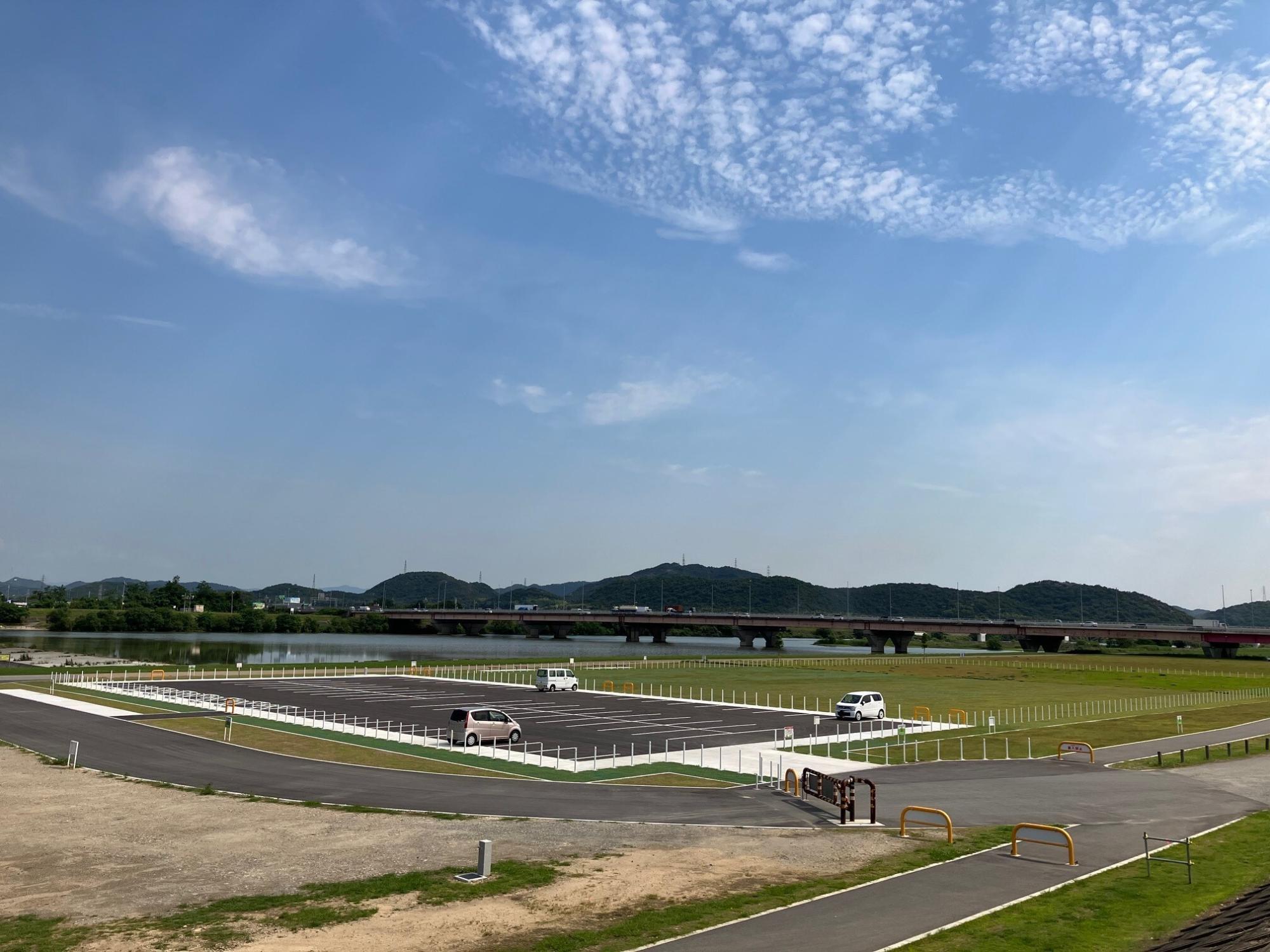

駐車場を整備しています。(1)

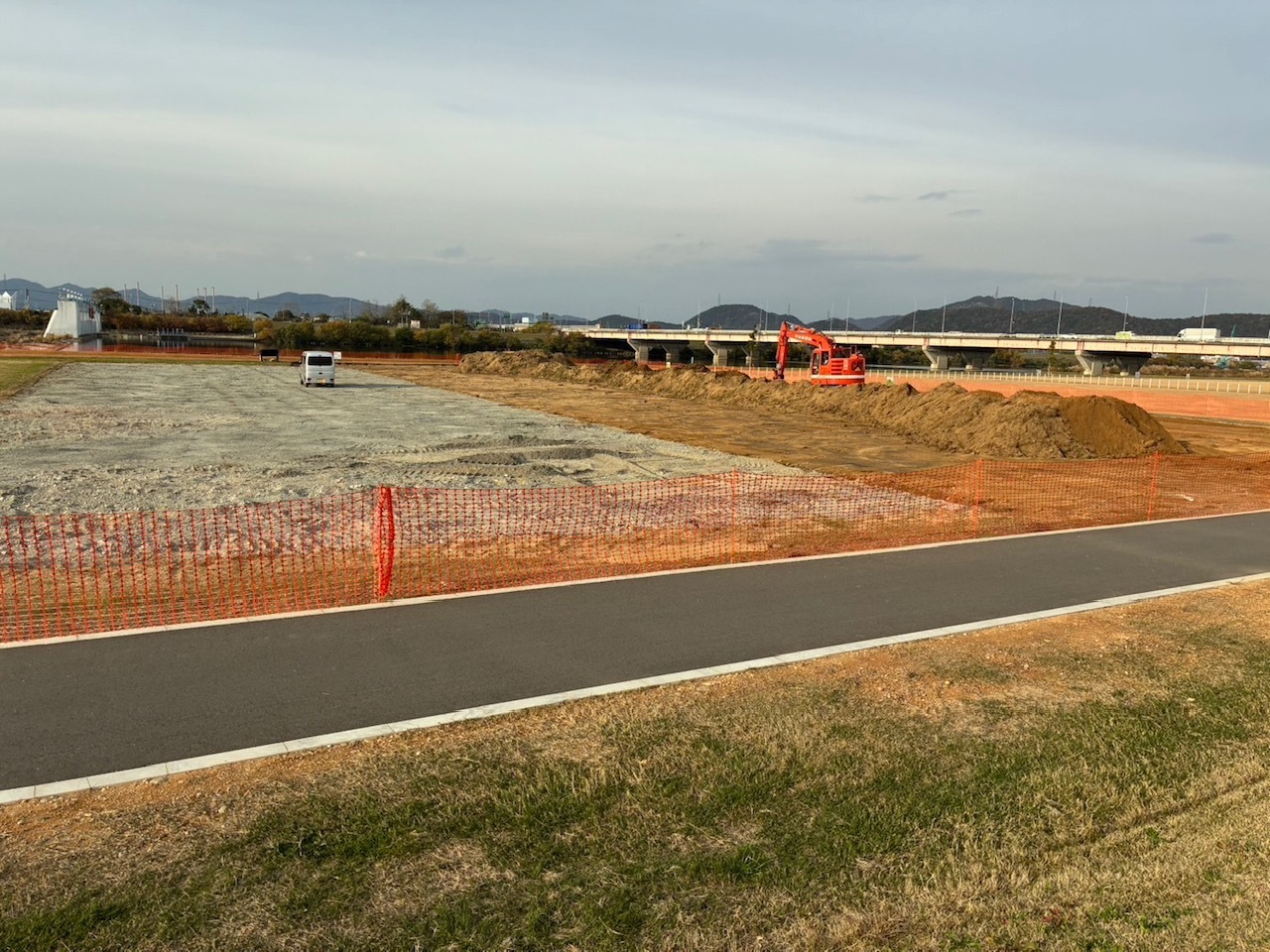

駐車場を整備しています。(2)

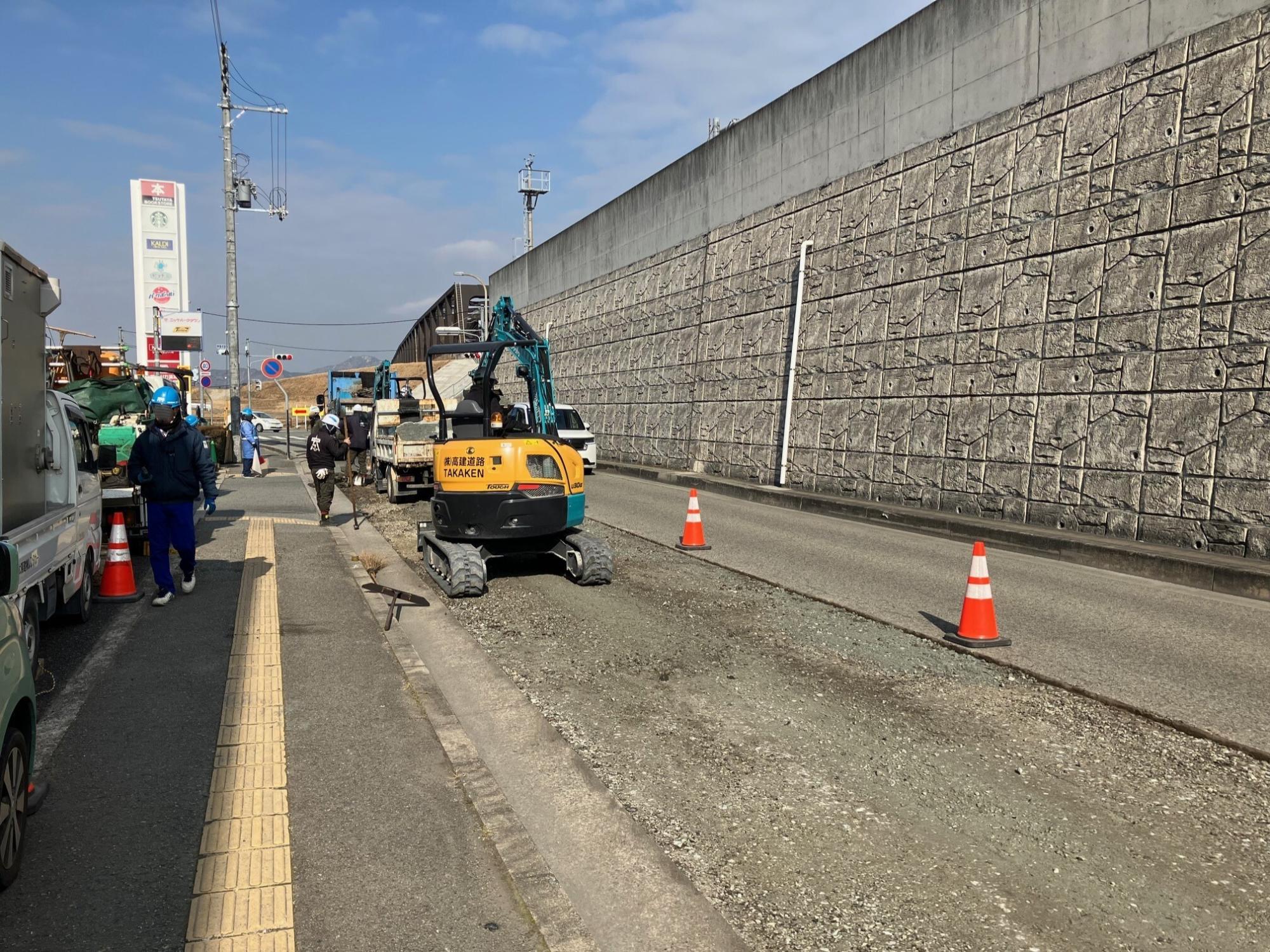

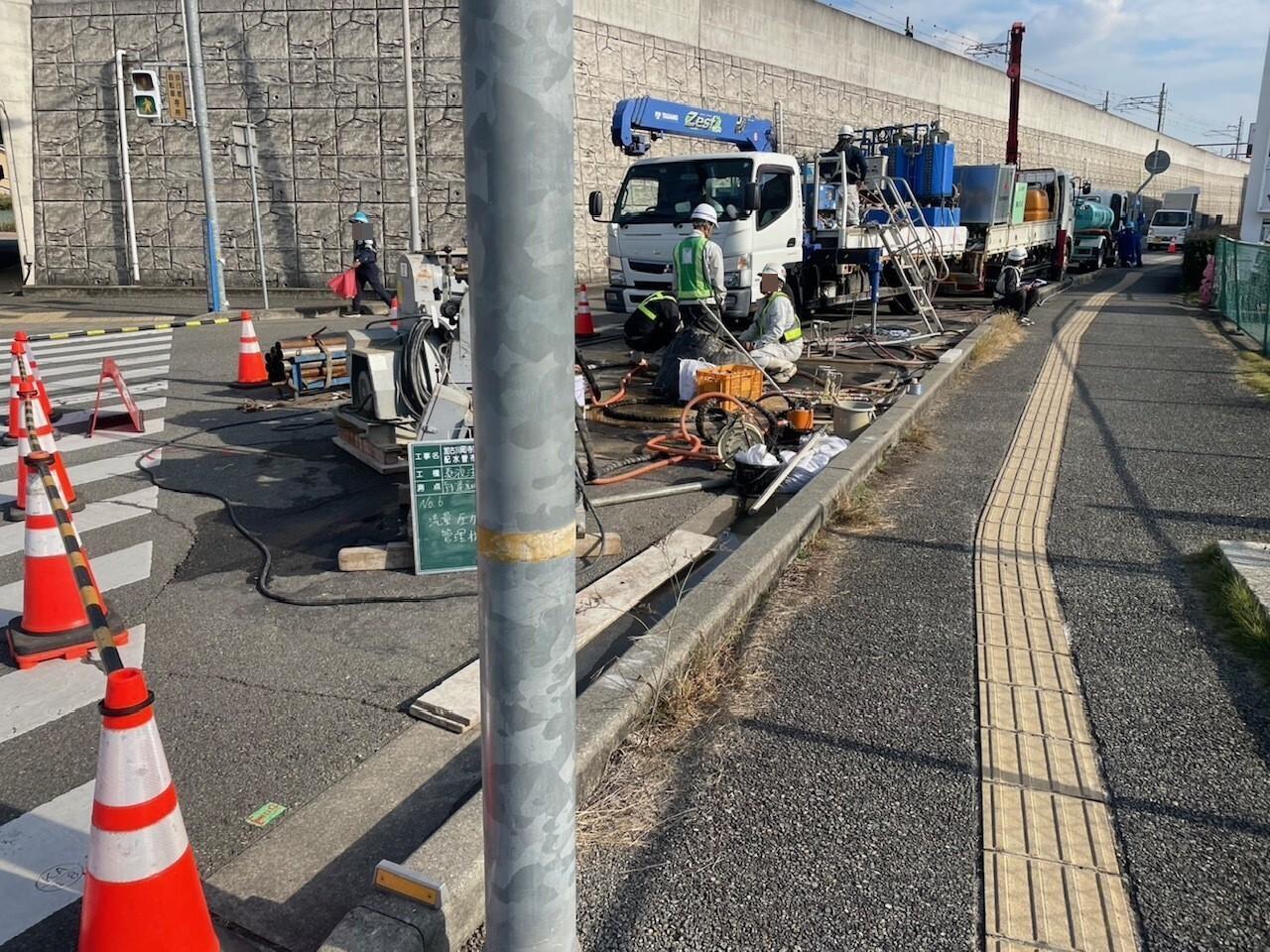

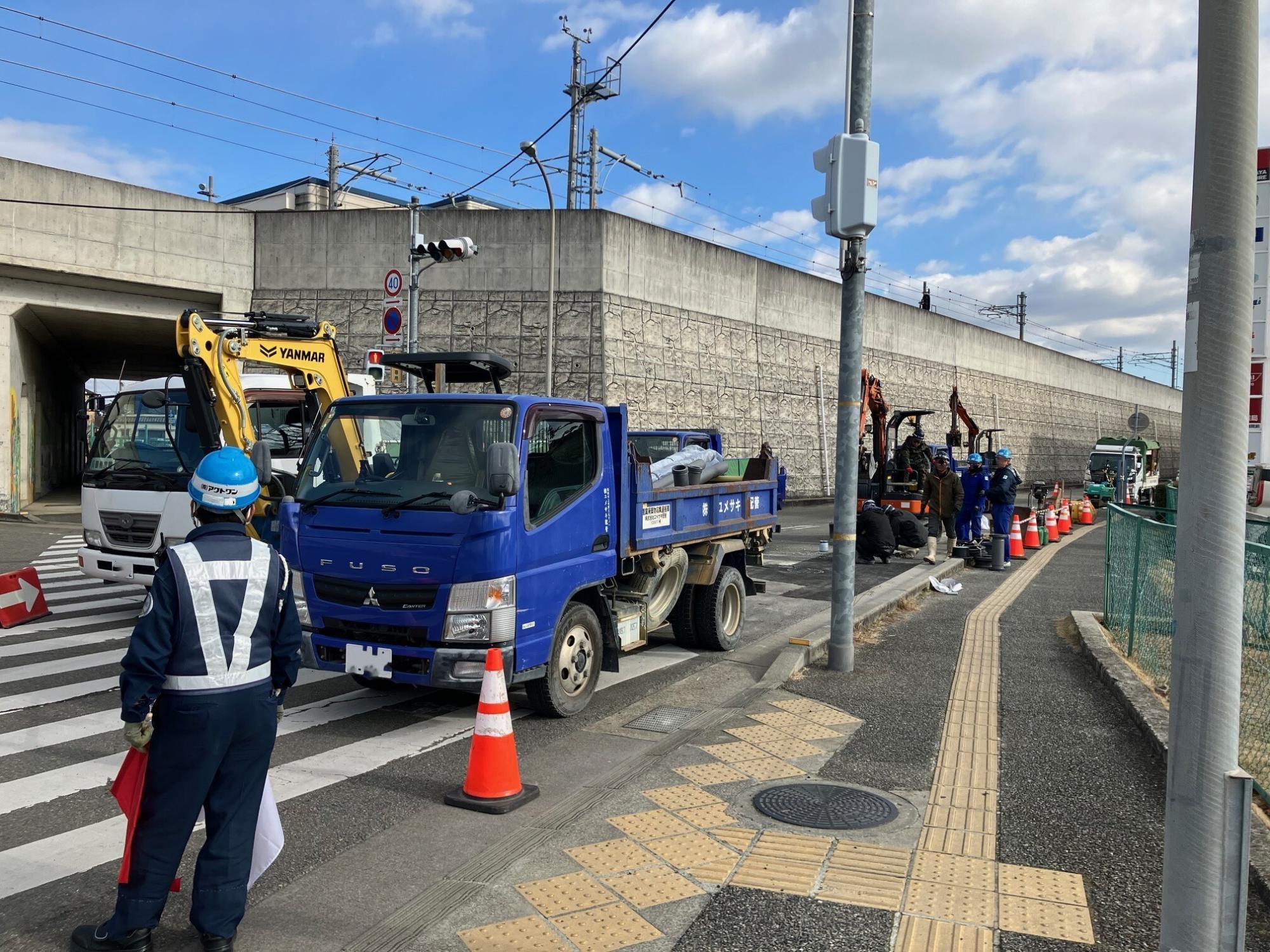

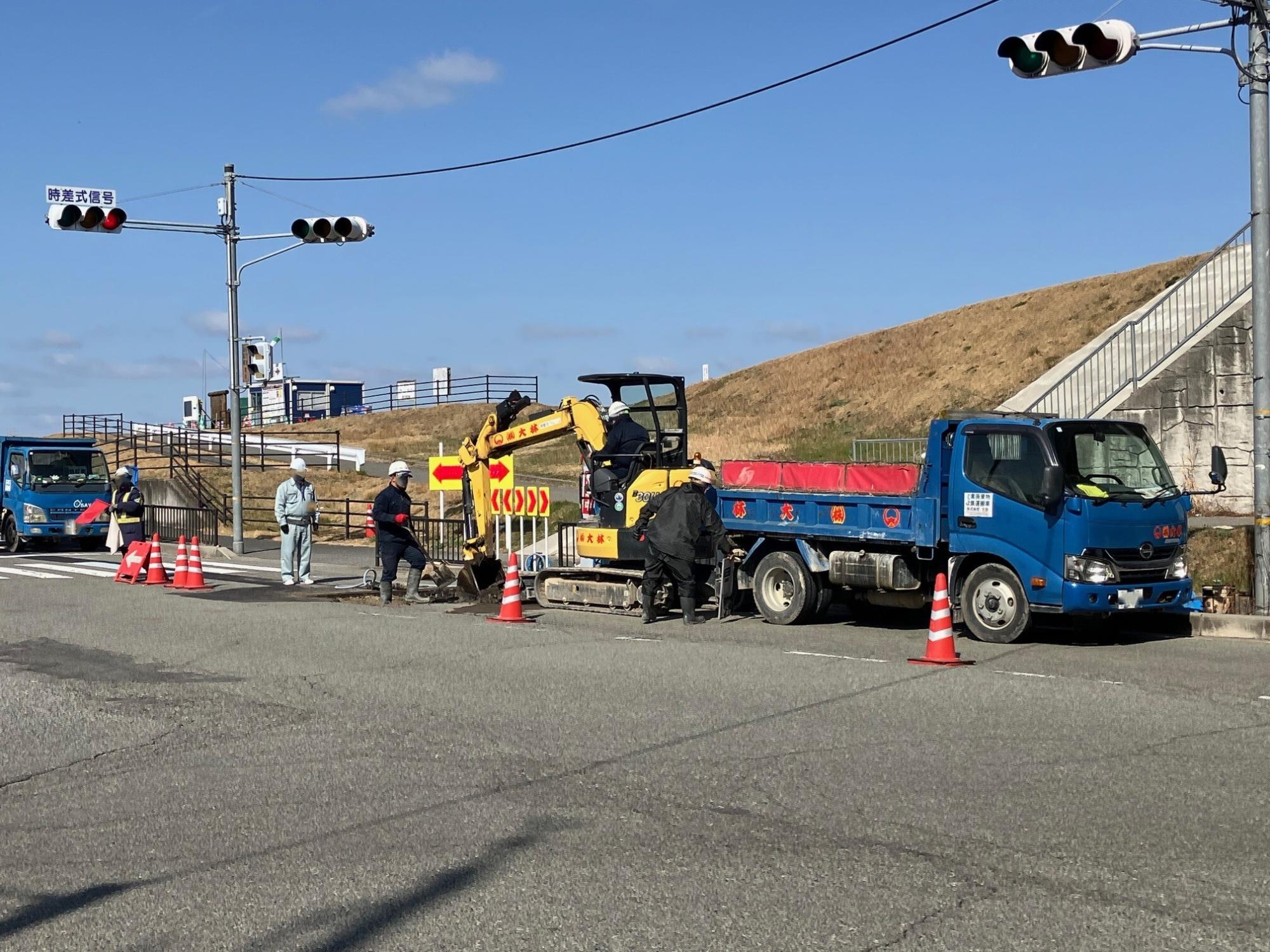

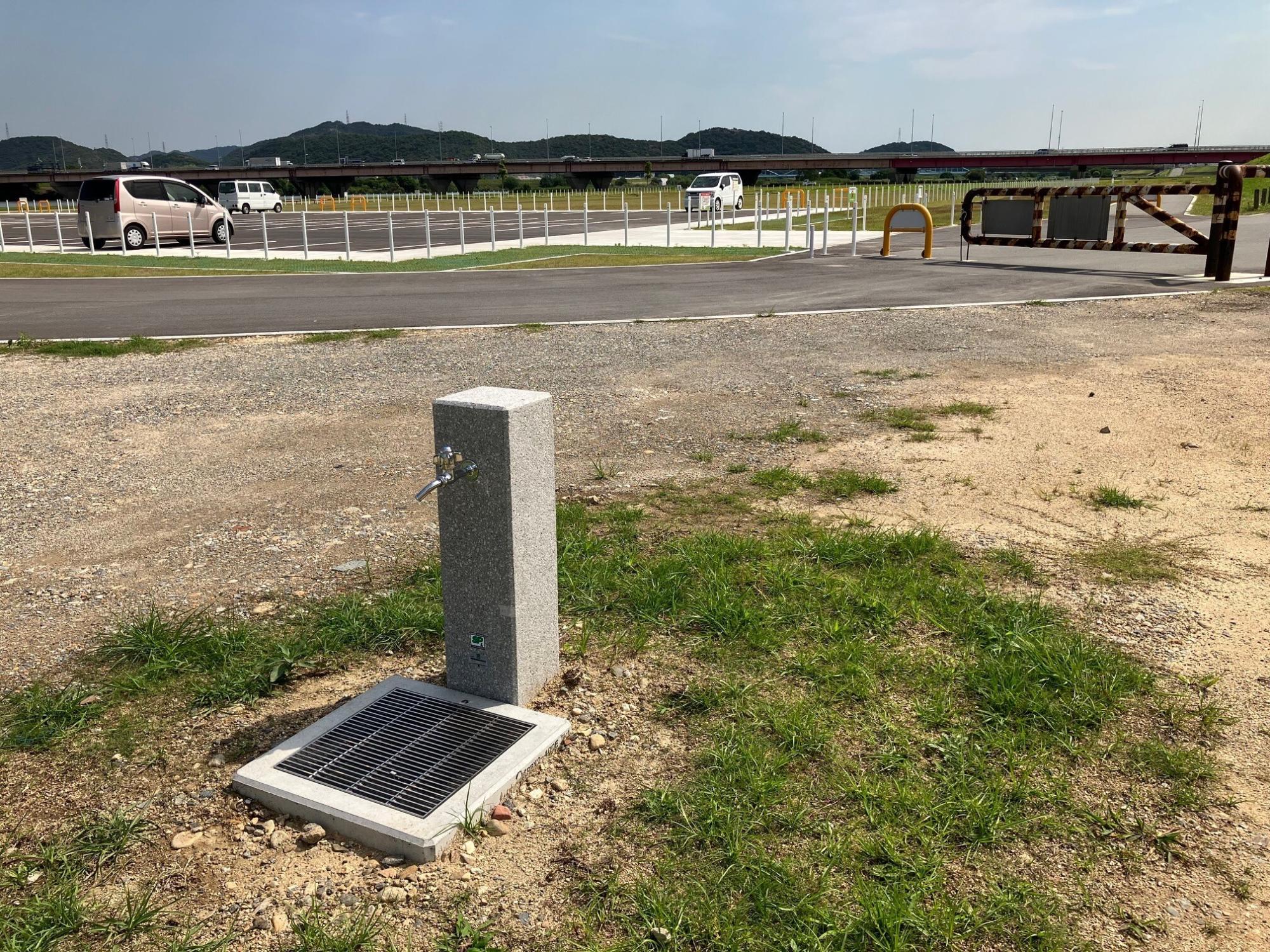

JR神戸線南側に手洗い場を整備するため、給水管を整備しています。(1)
JR神戸線南側に手洗い場を整備するため、給水管を整備しています。(2)

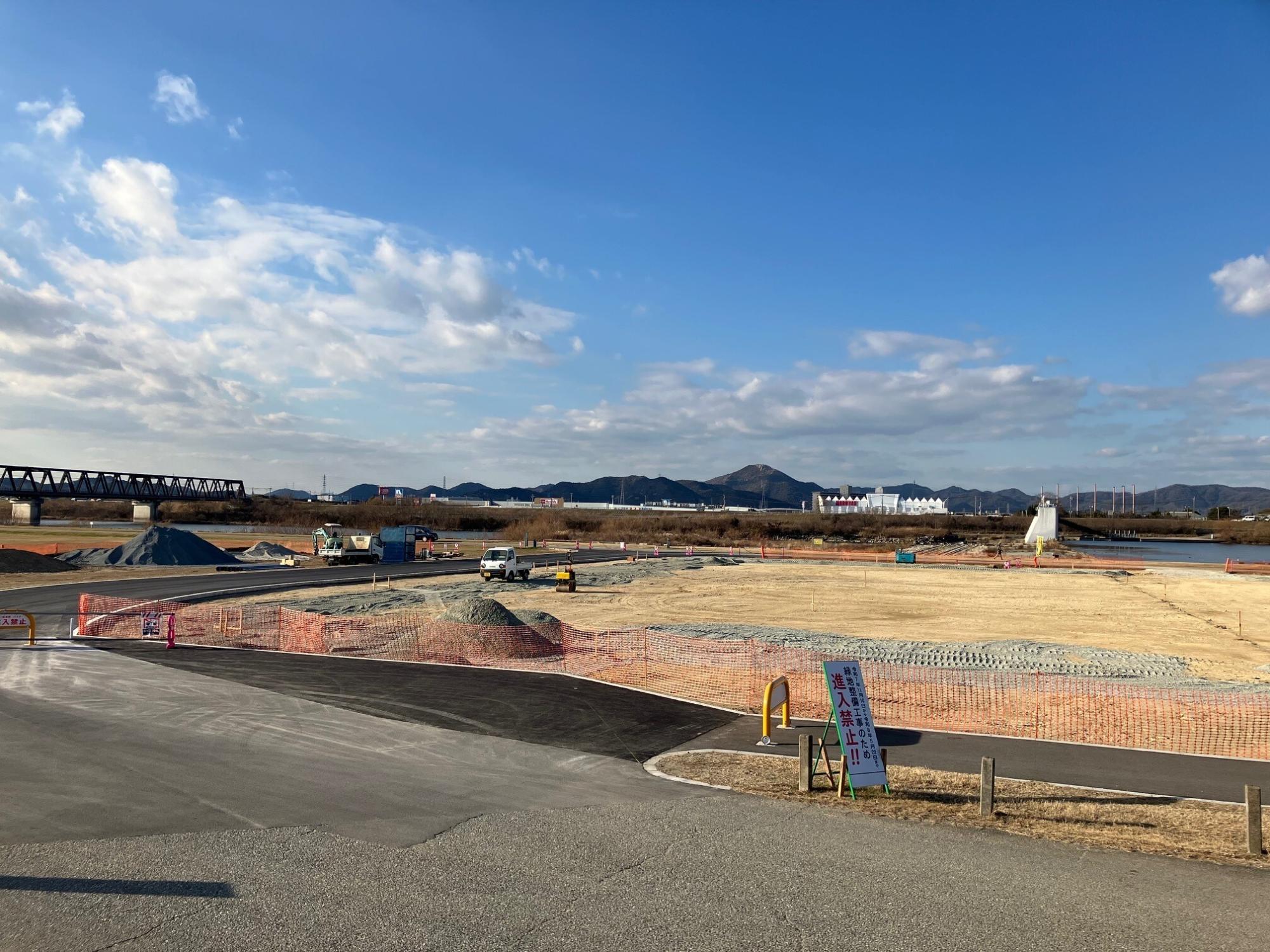

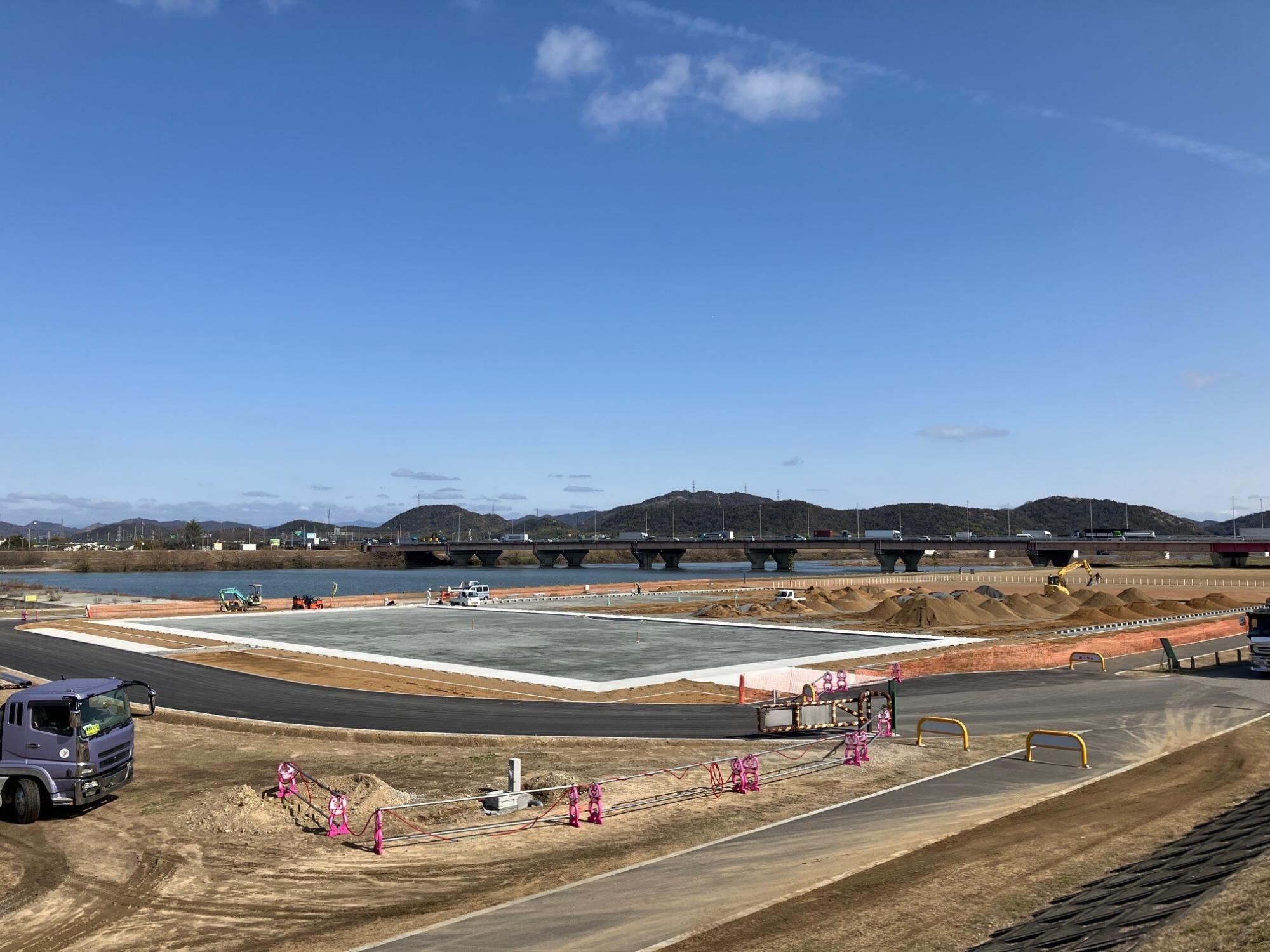

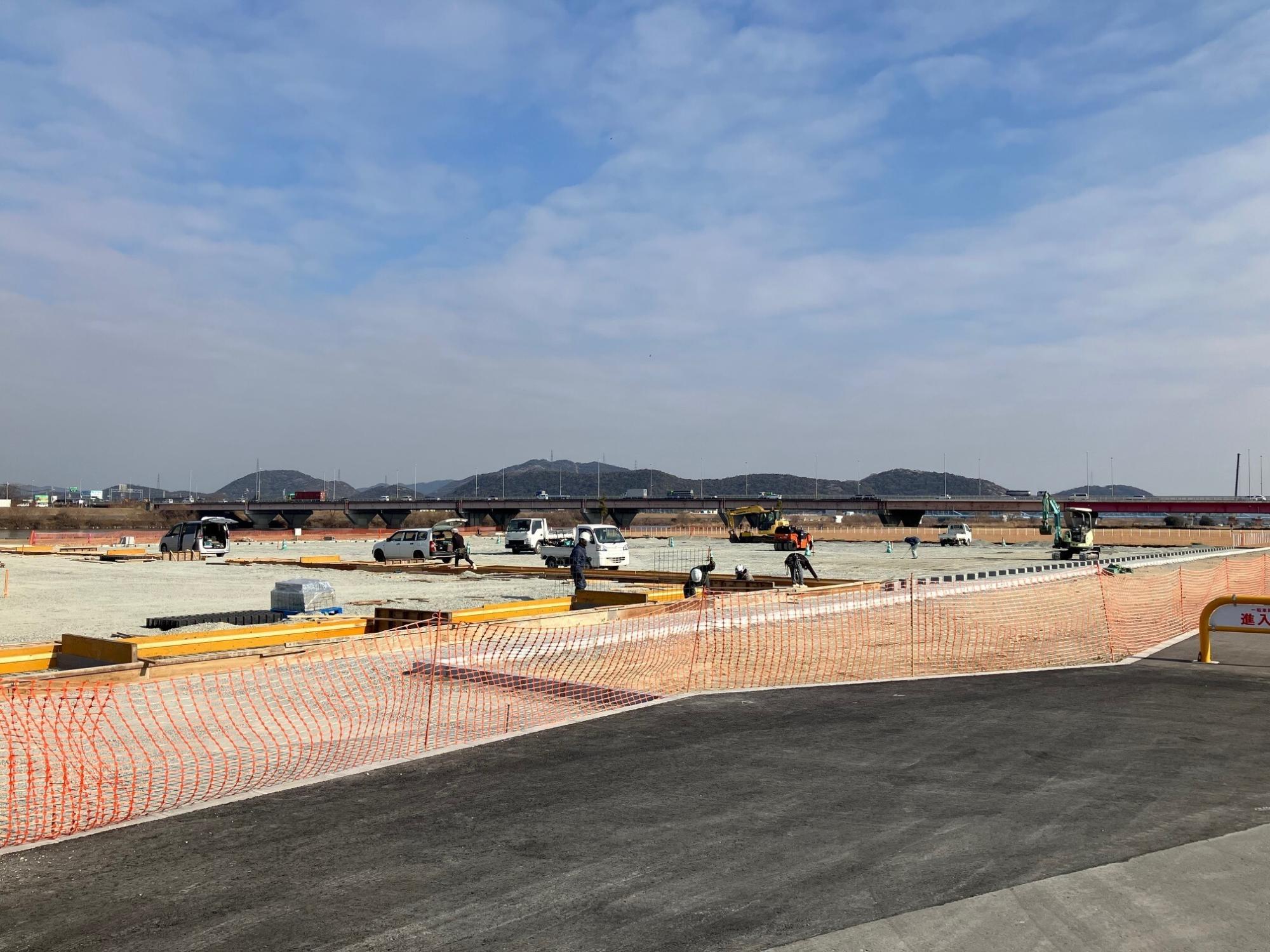

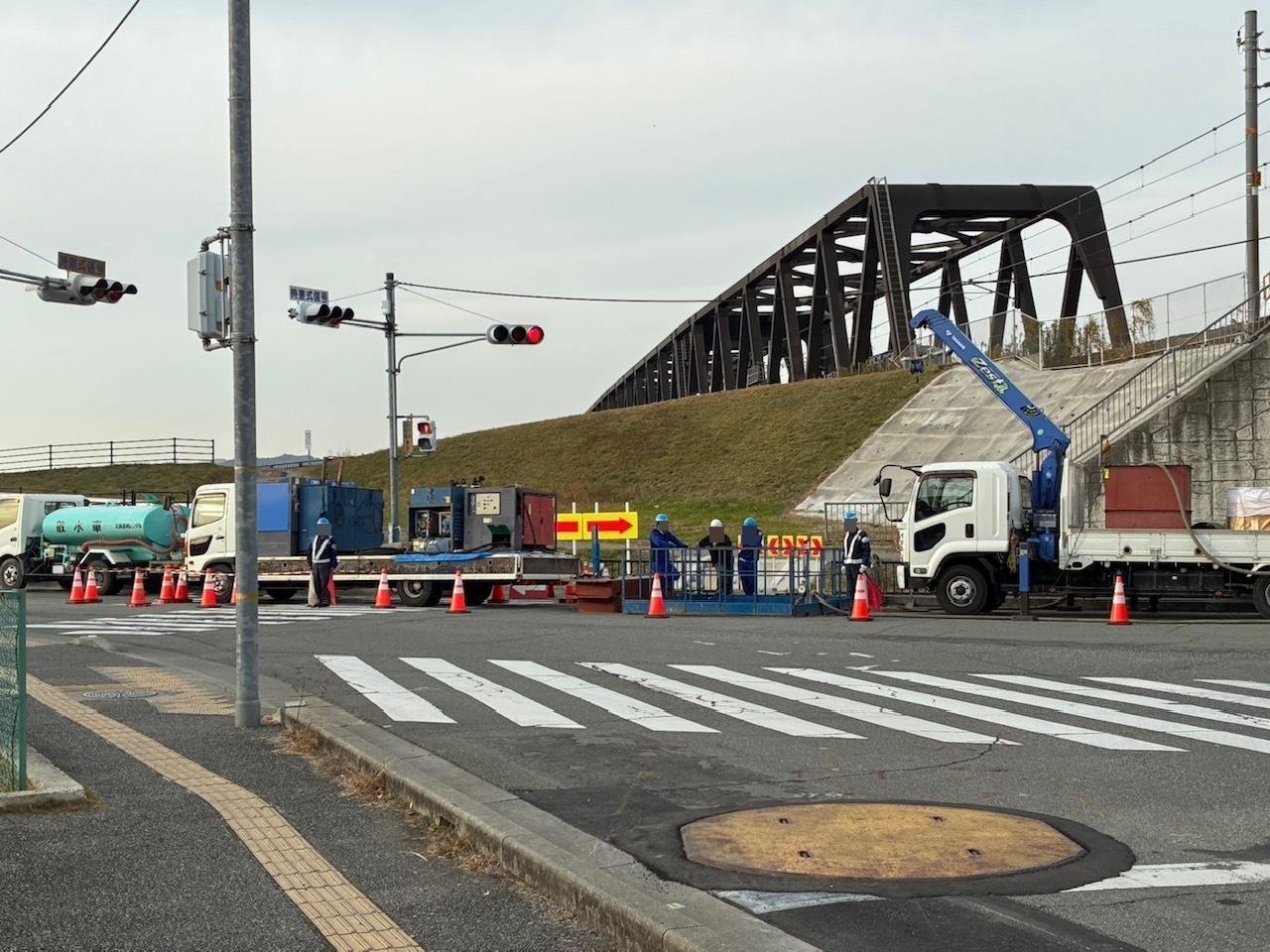

賑わい交流拠点の上下水道整備工事を進めています。(JR神戸線南側、ニッケパークタウンさん近く)
工事状況(令和7年11月頃)

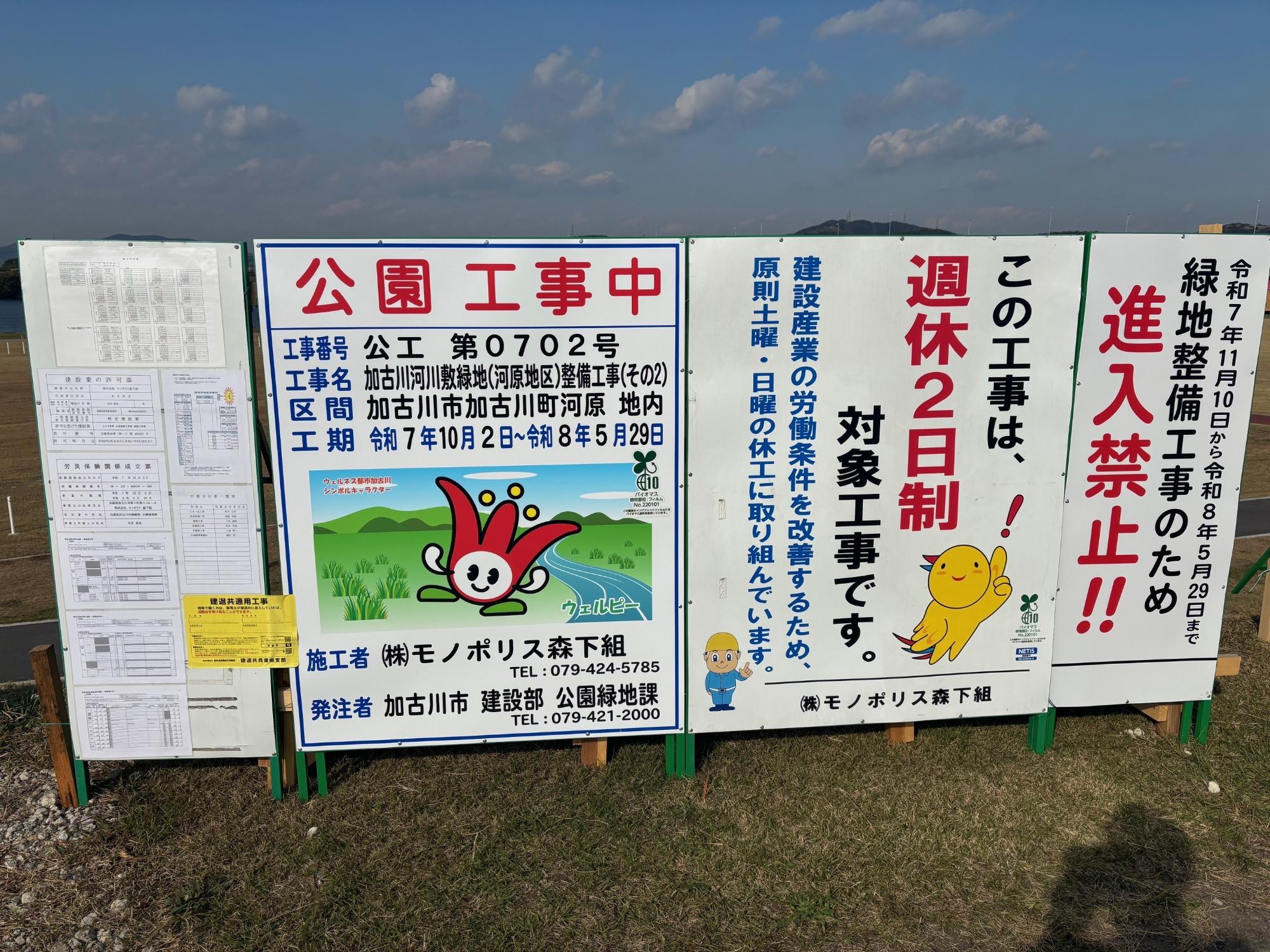

駐車場を整備するため、令和7年11月10日から令和8年5月29日まで通行止めです。

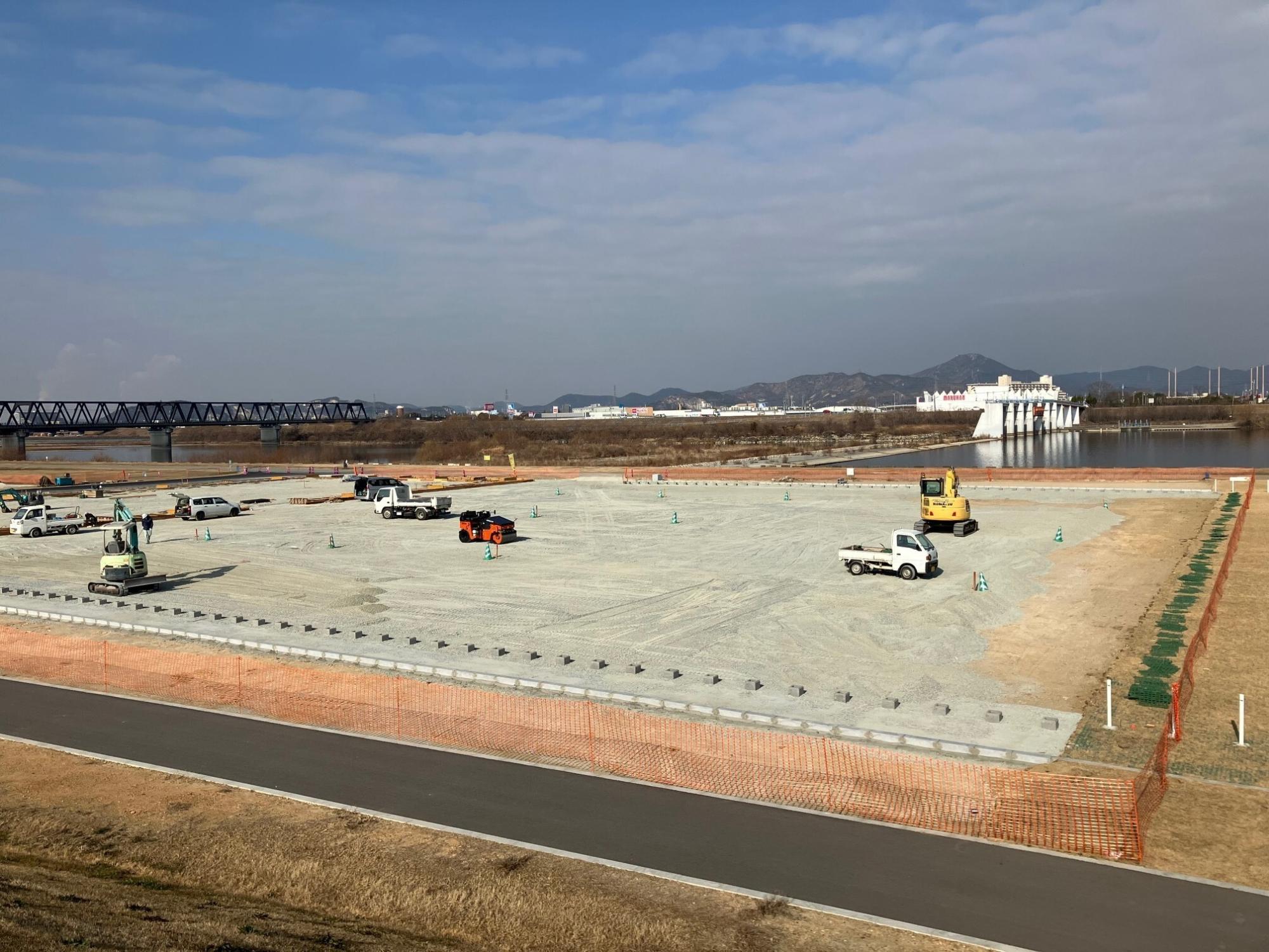

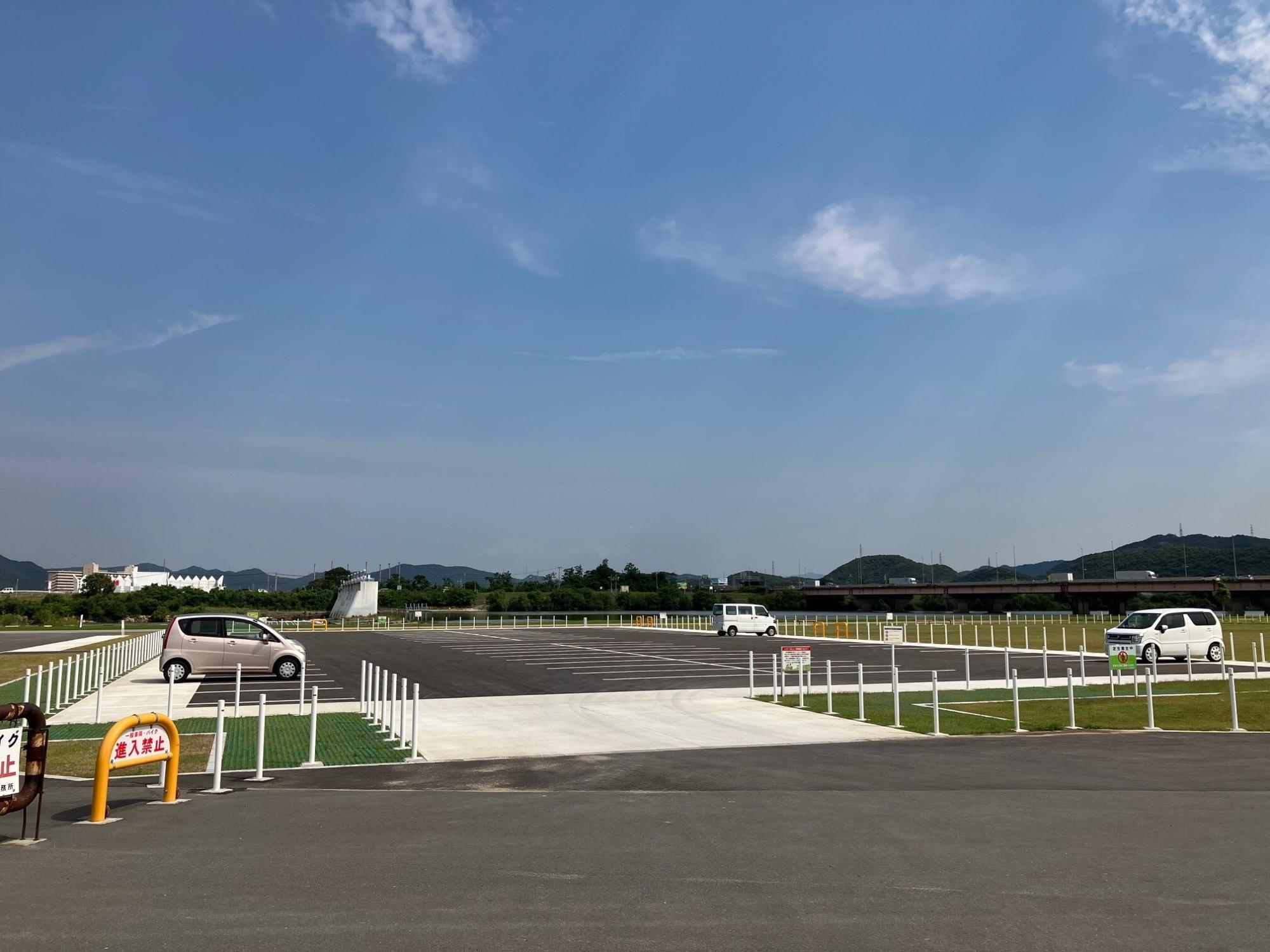

駐車場を整備しています。(1)
駐車場を整備しています。(2)

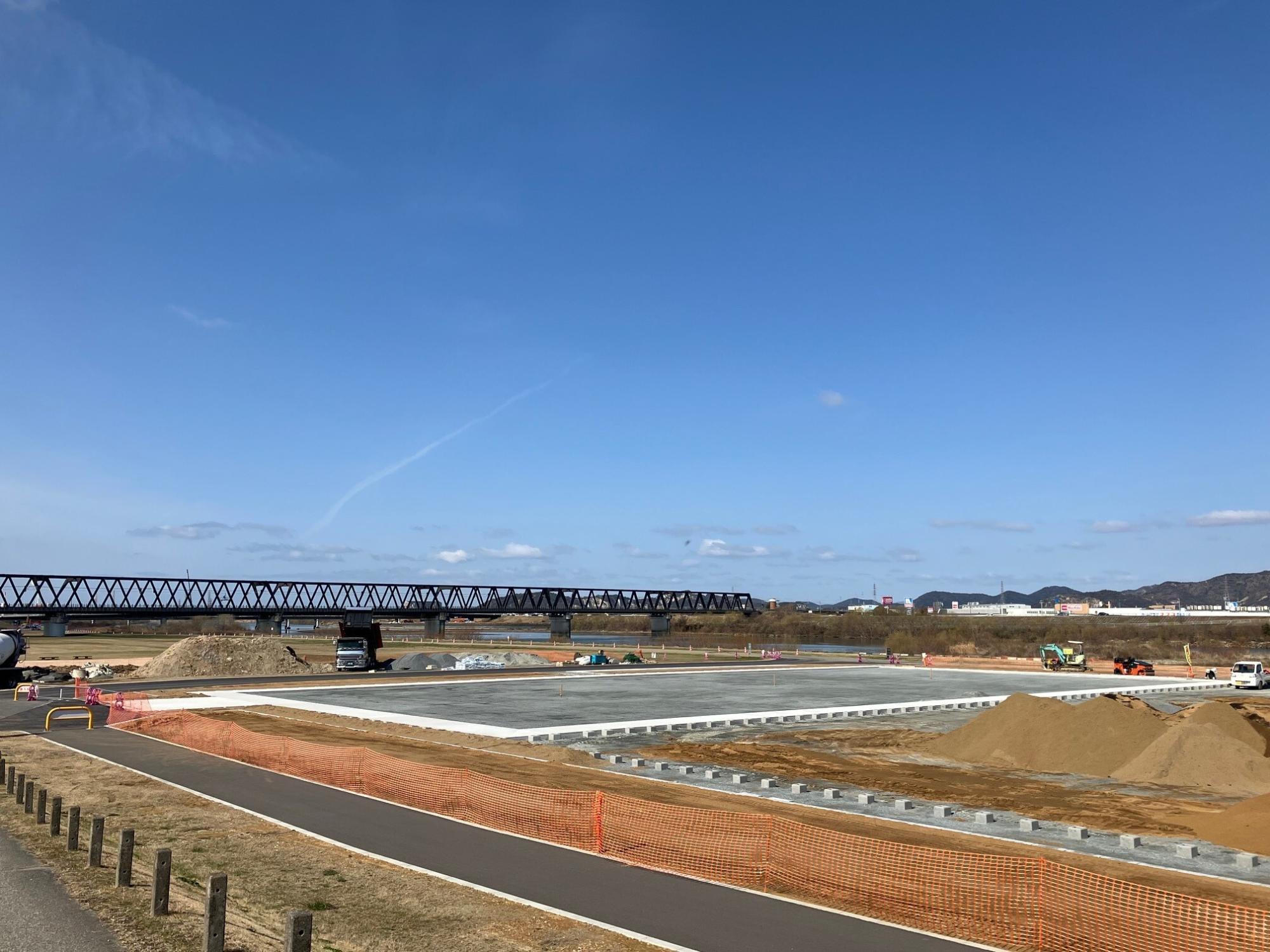

賑わい交流拠点の上下水道整備工事が始まりました。(JR神戸線南側、ニッケパークタウンさん近く)
令和6年度整備

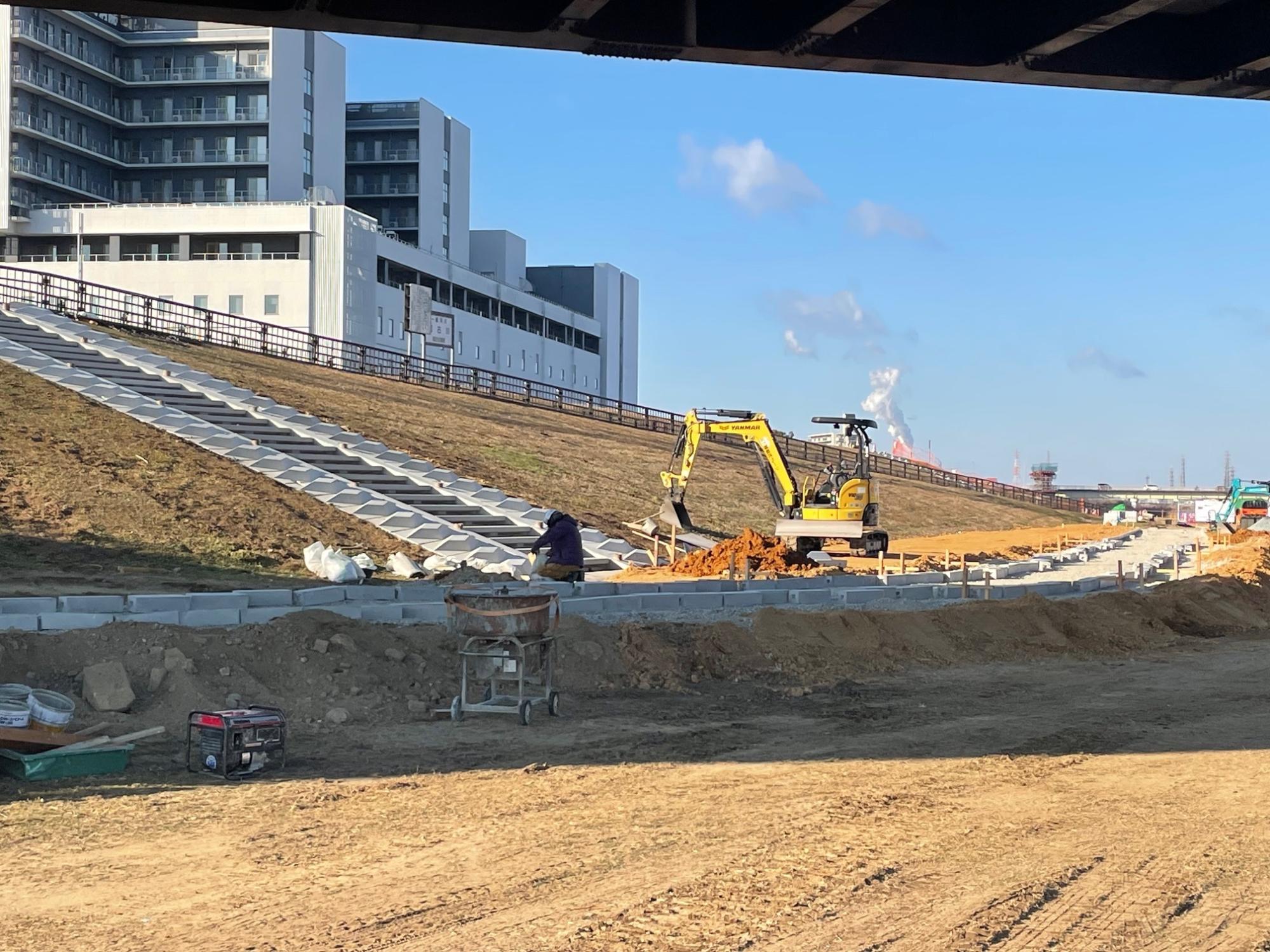

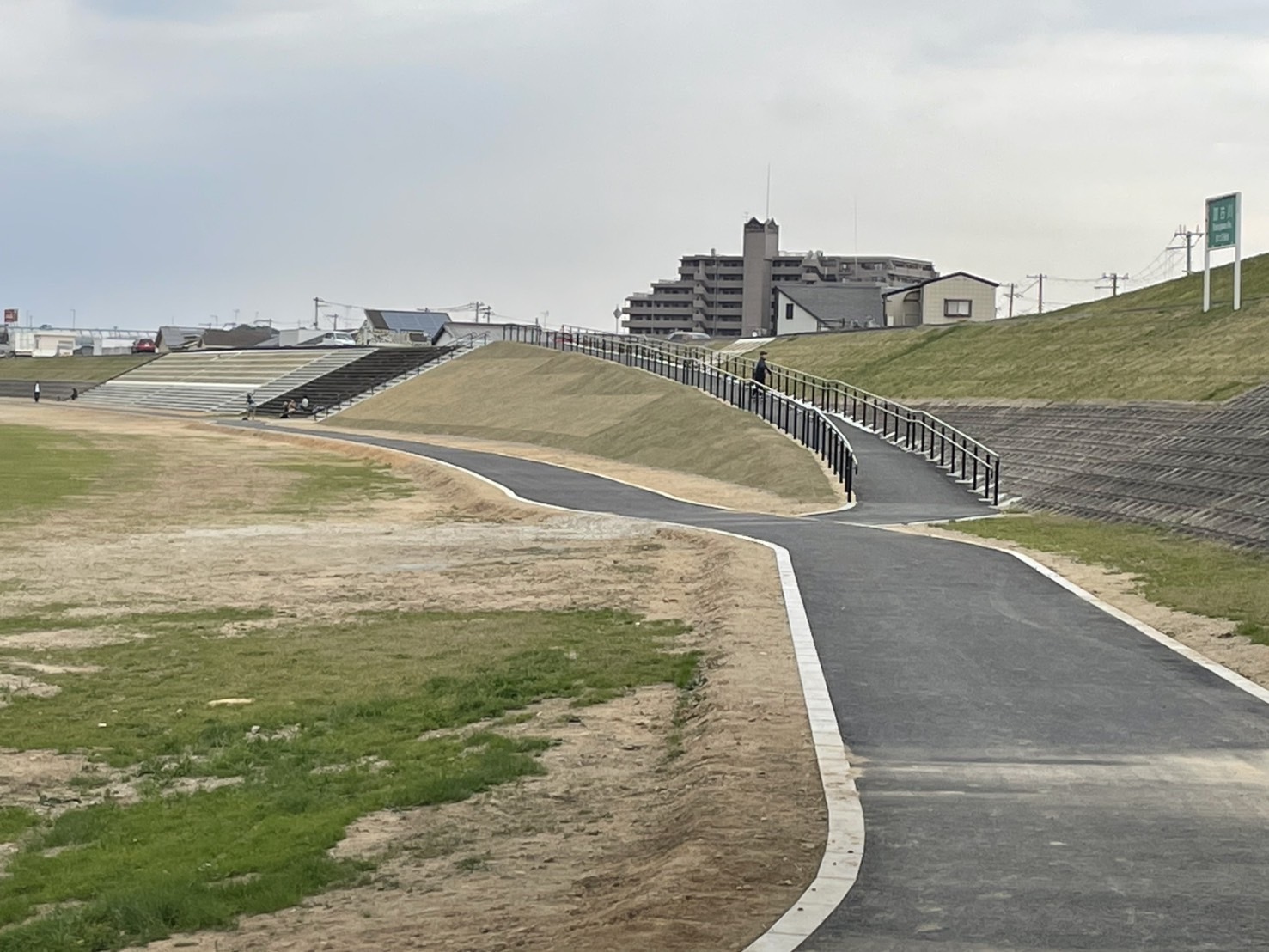

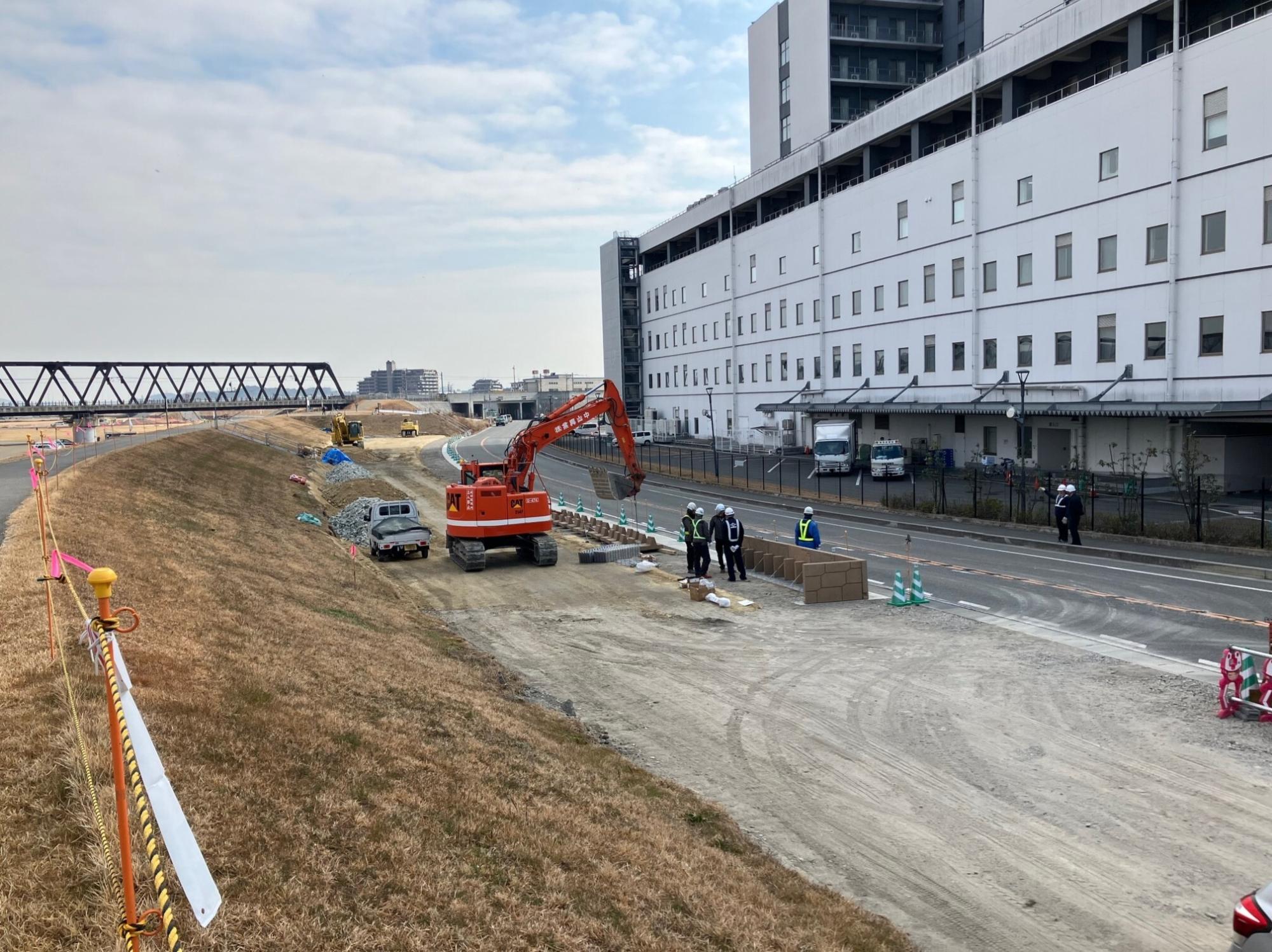

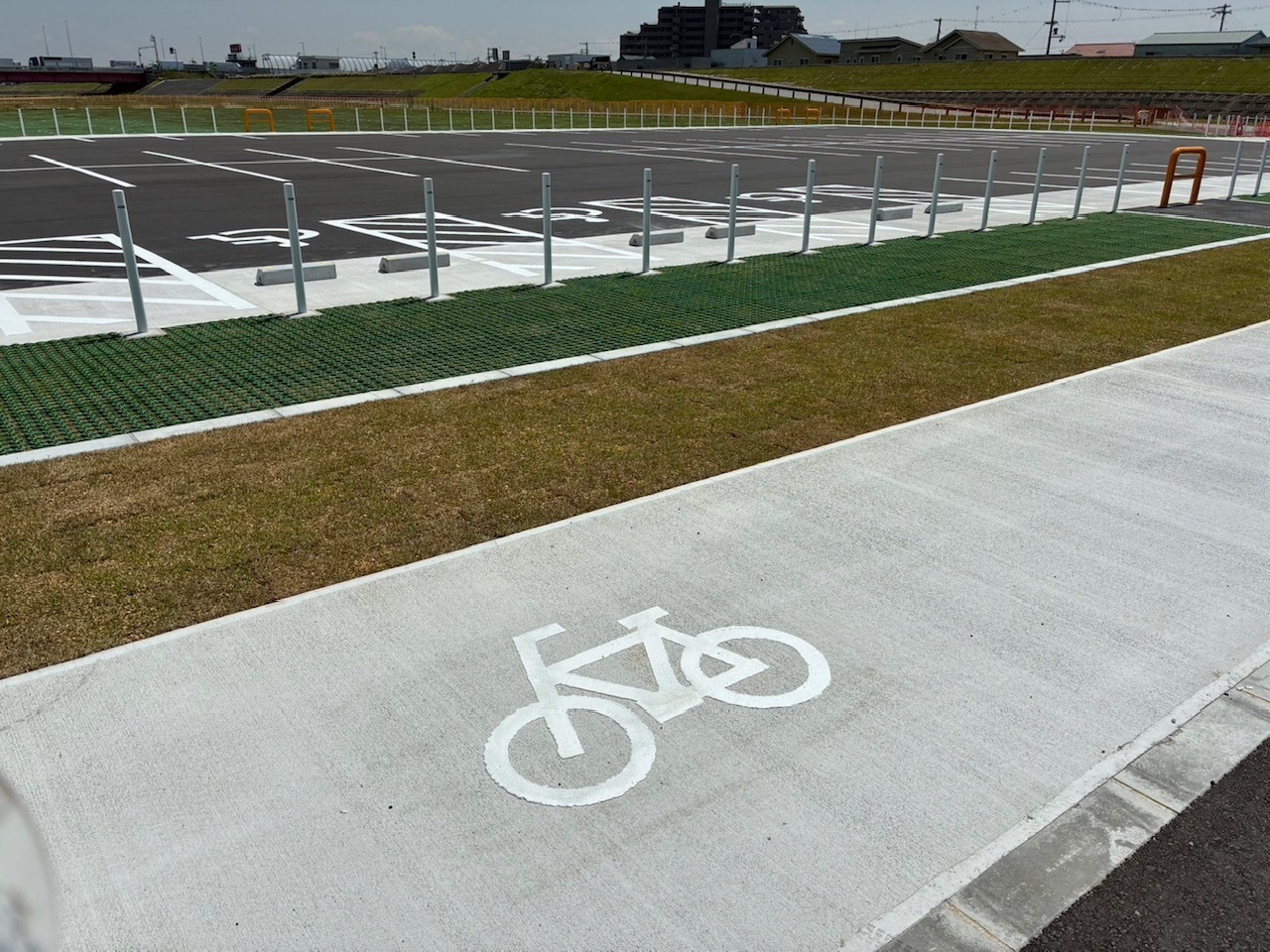

JR神戸線南側の既存スロープ端に、河川敷へのアクセスを向上させるための階段を整備する工事が完了しました。

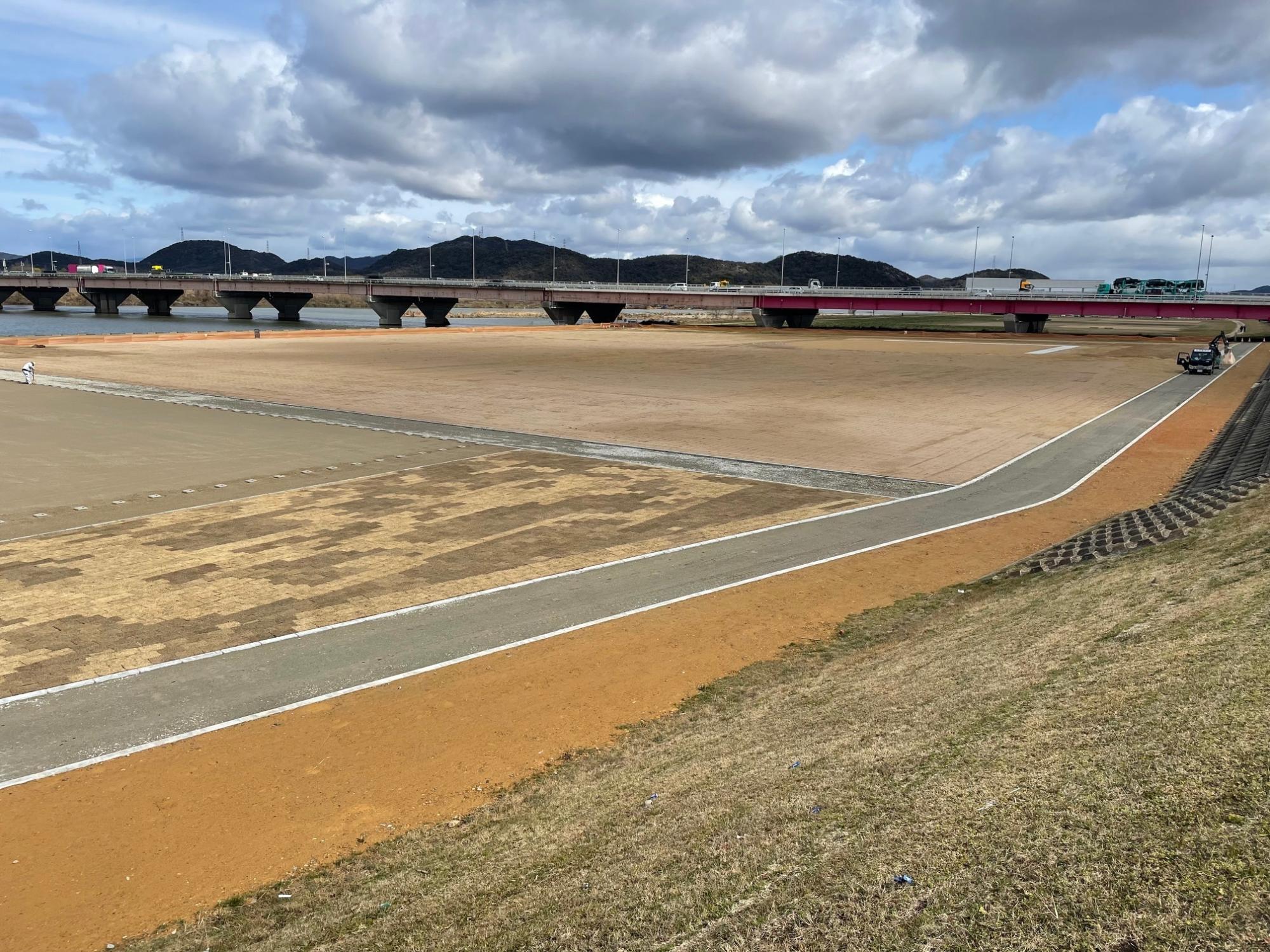

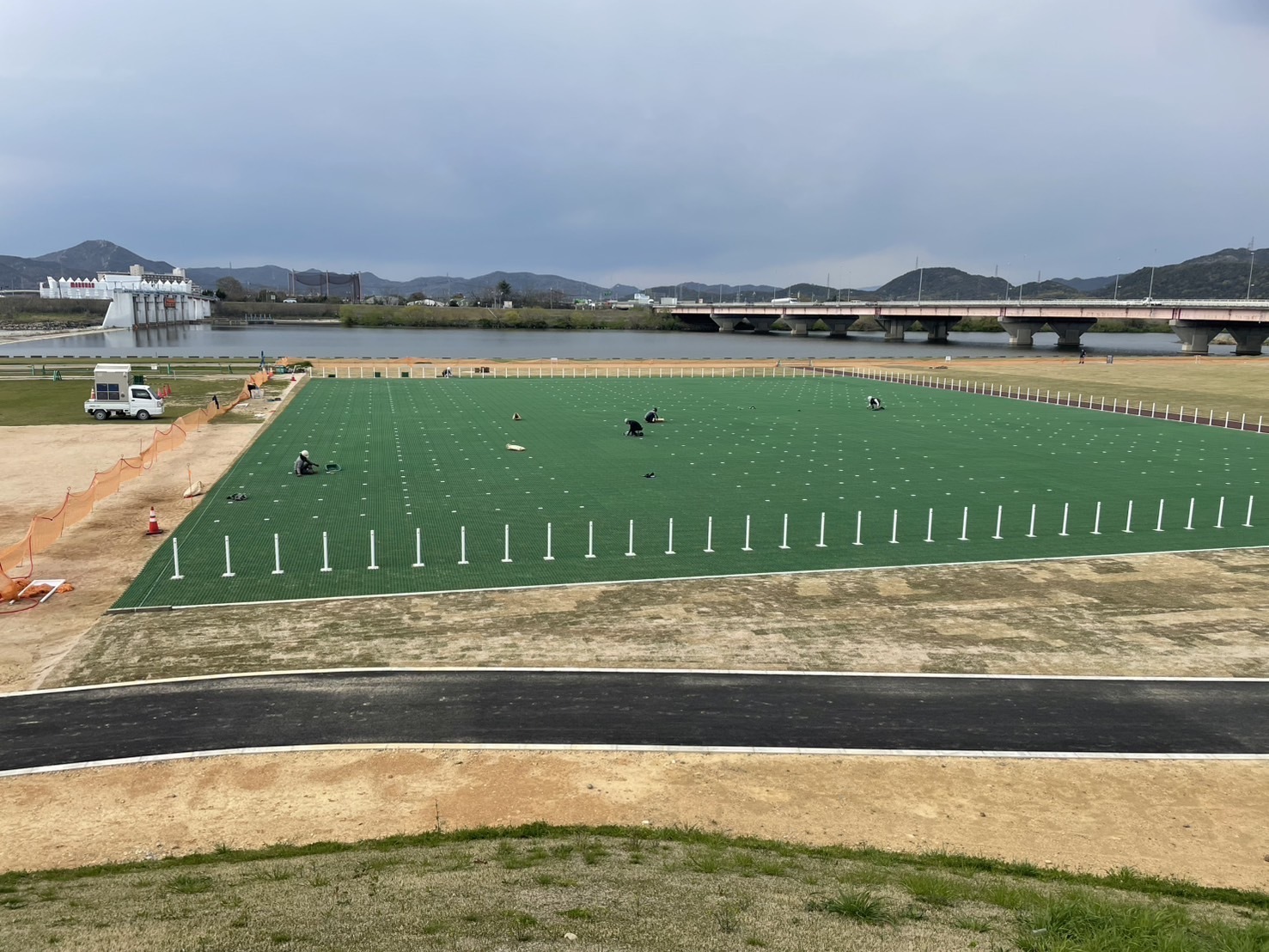

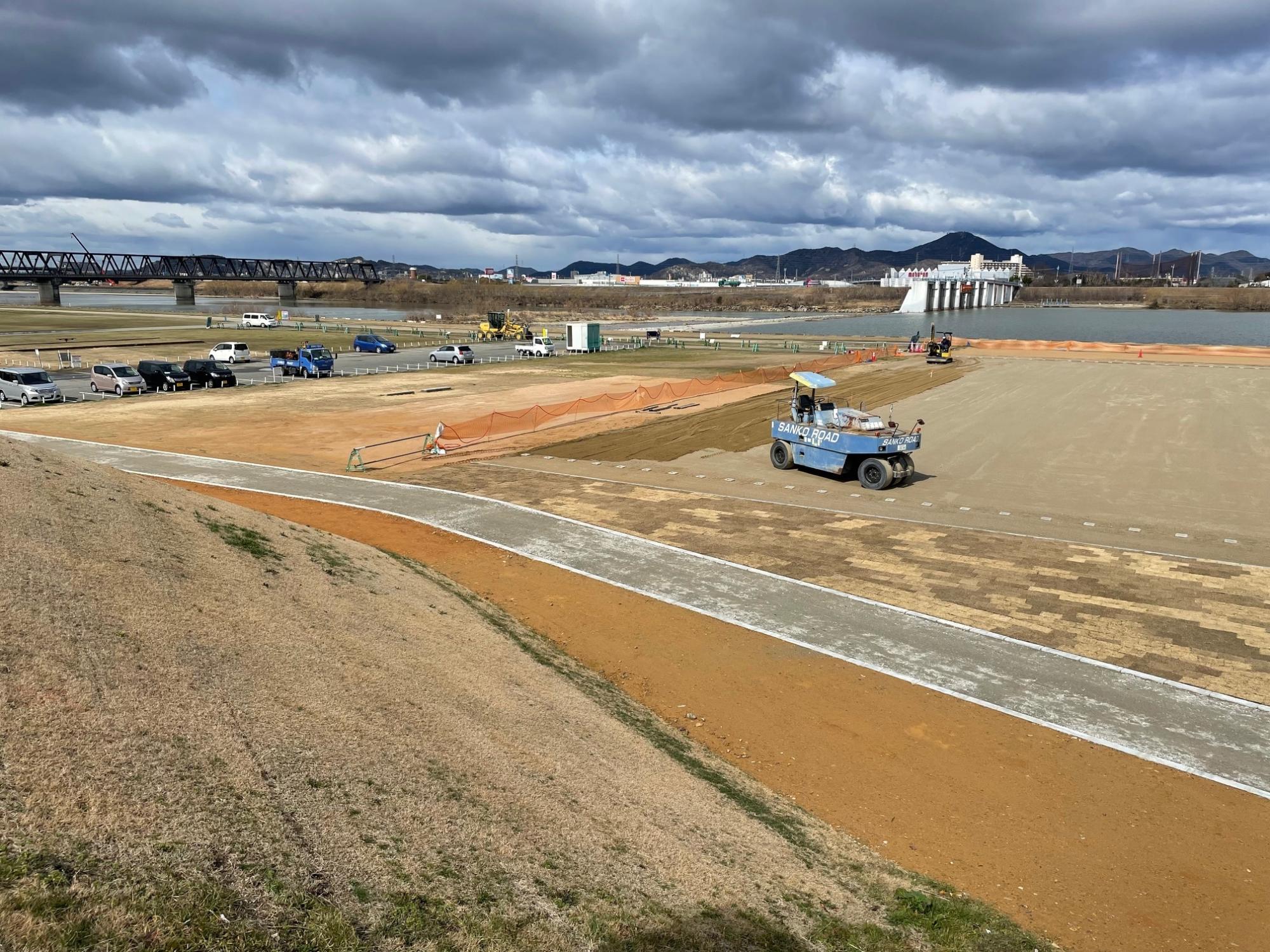

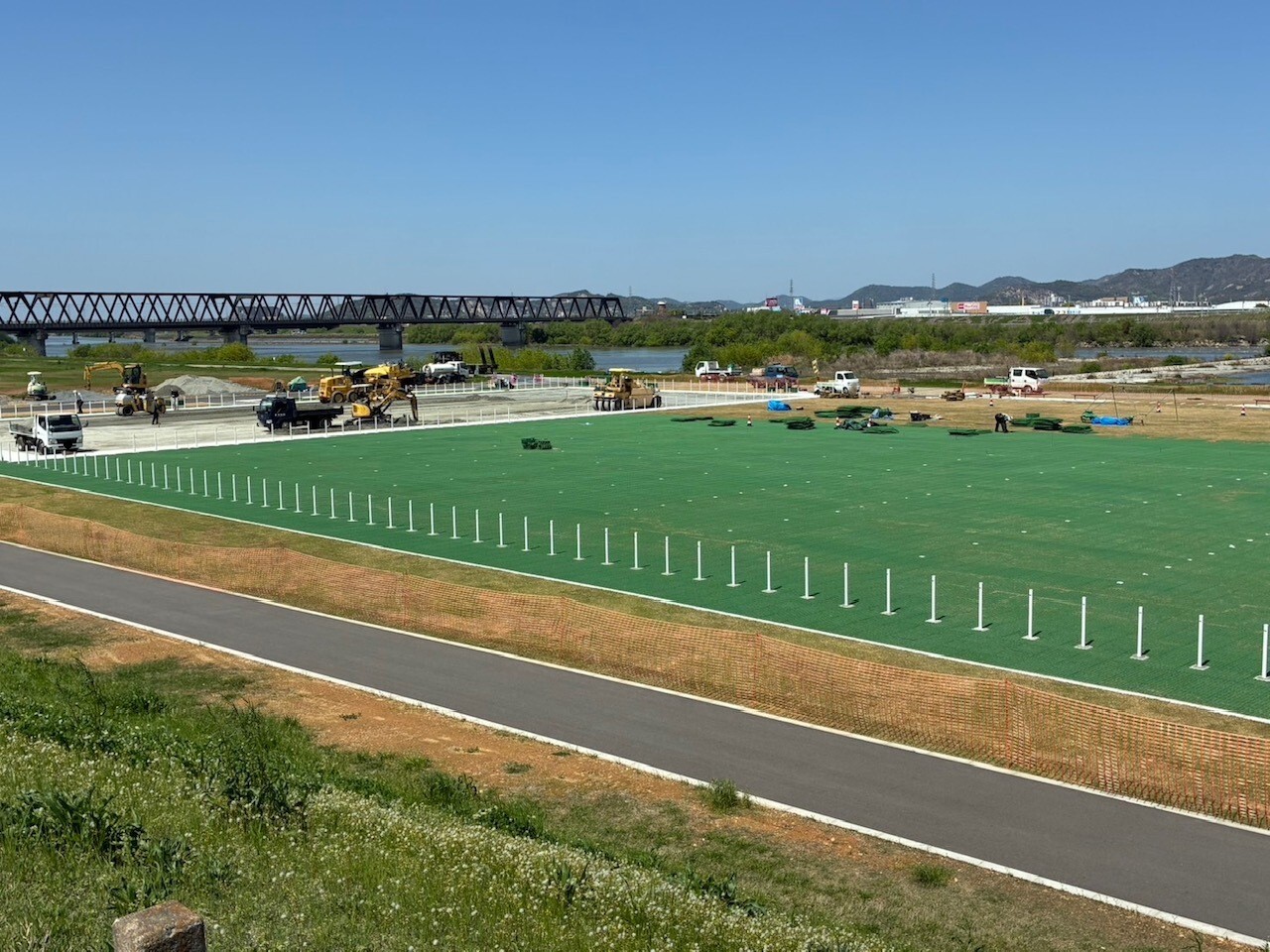

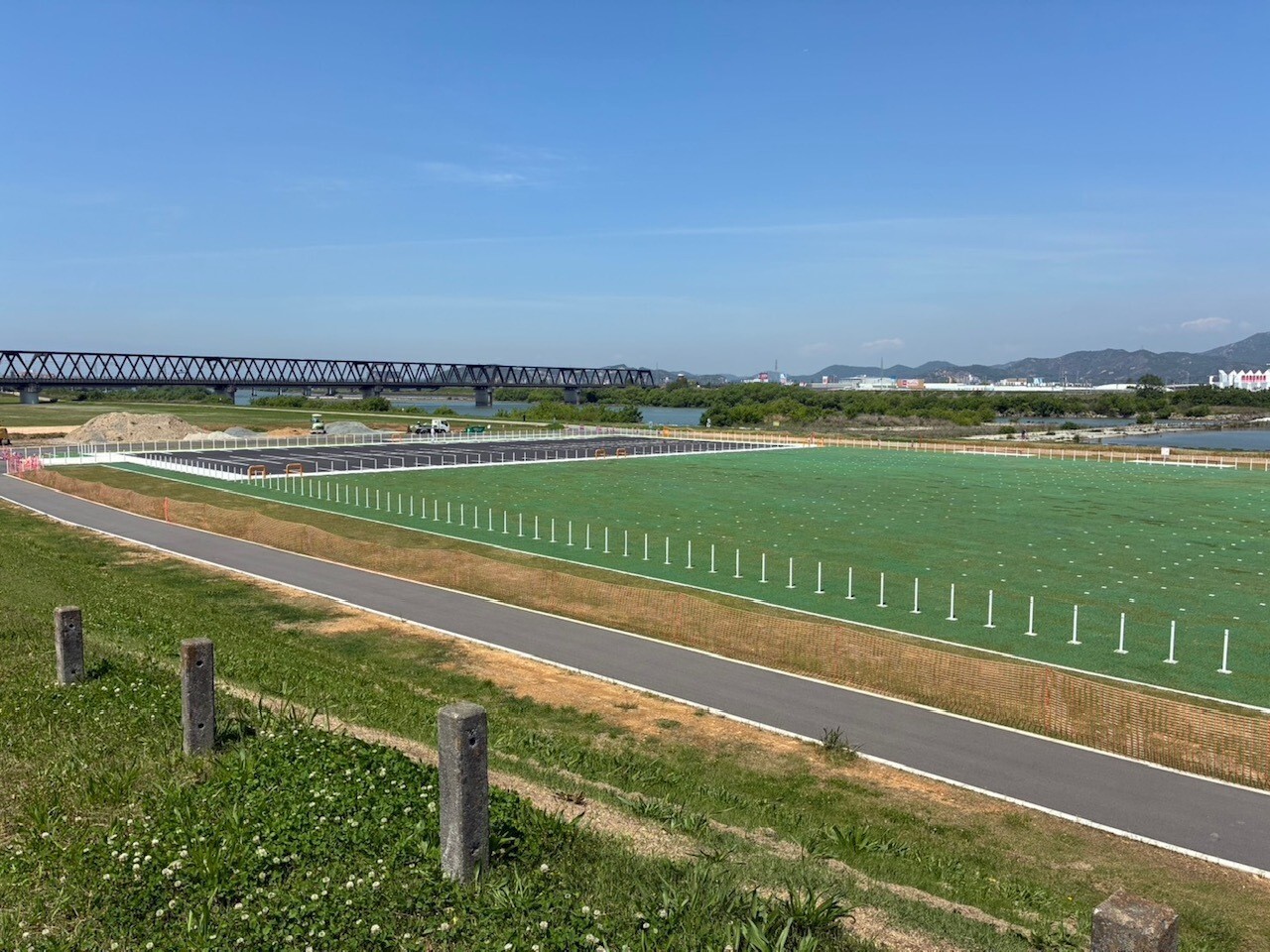

また、加古川バイパス南側に位置する運動広場を整備しました。運動広場の供用開始は令和8年5月を予定しています。

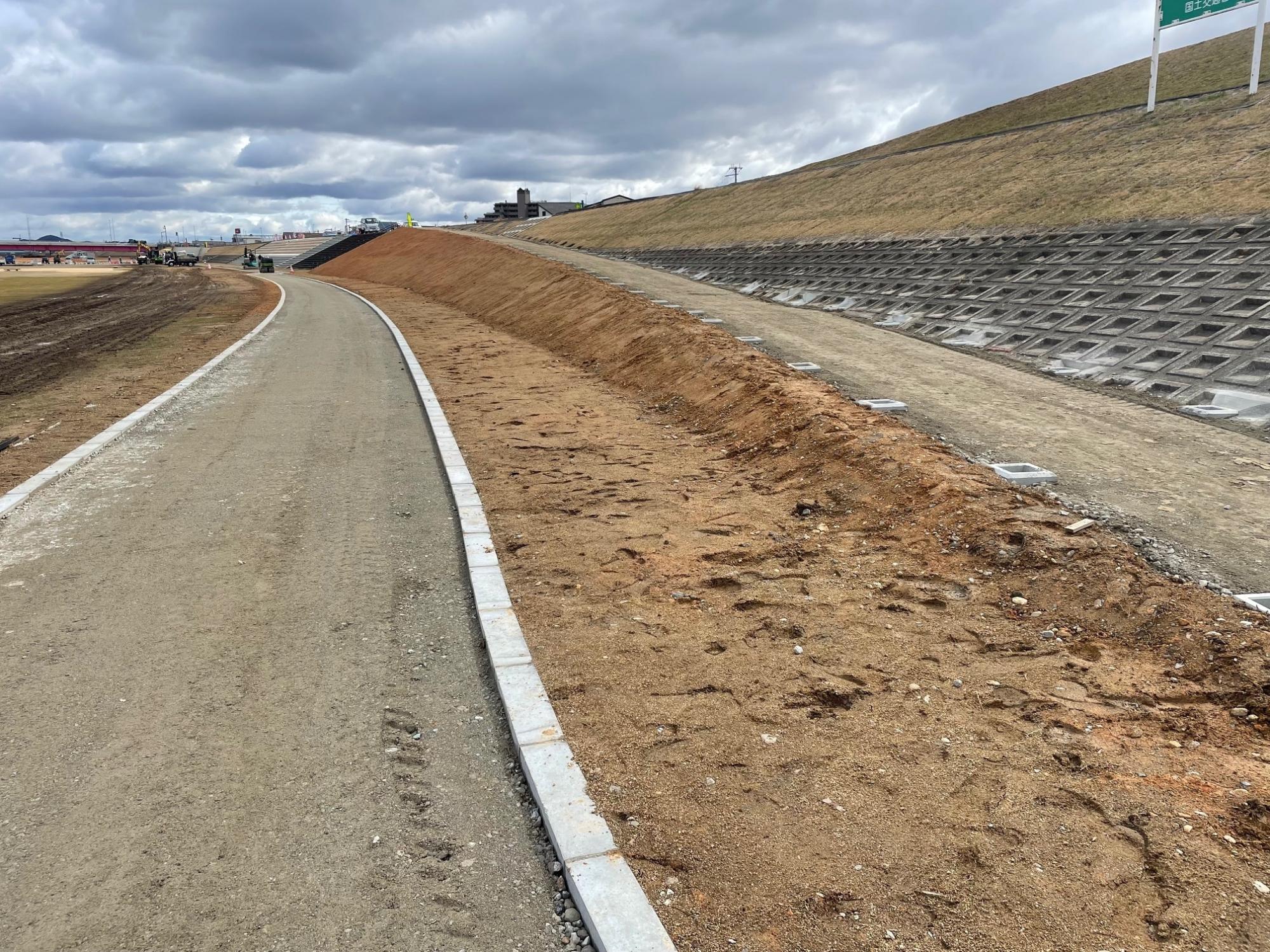

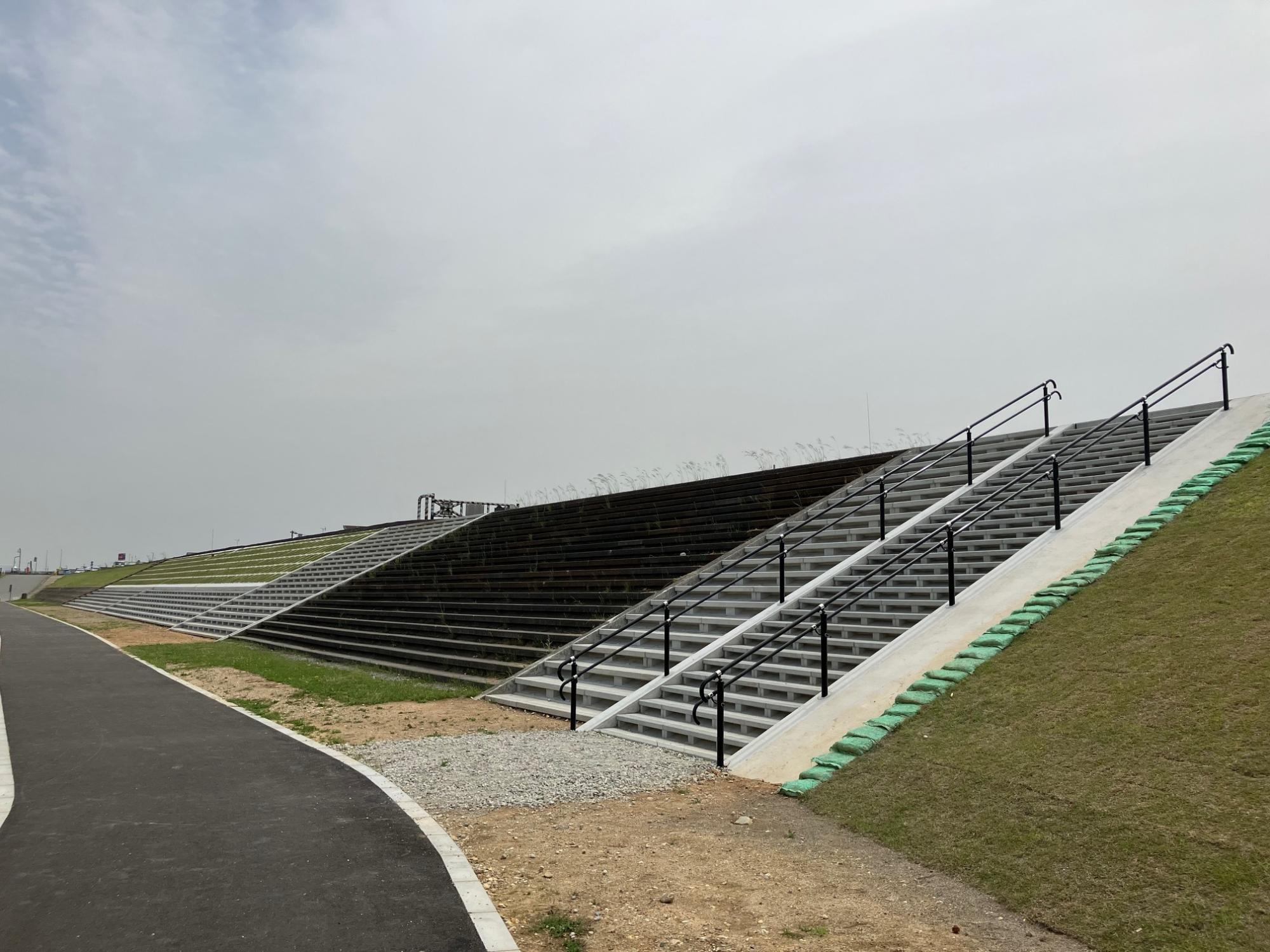

既存スロープ端に階段を整備(1)
既存スロープ端に階段を整備(2)

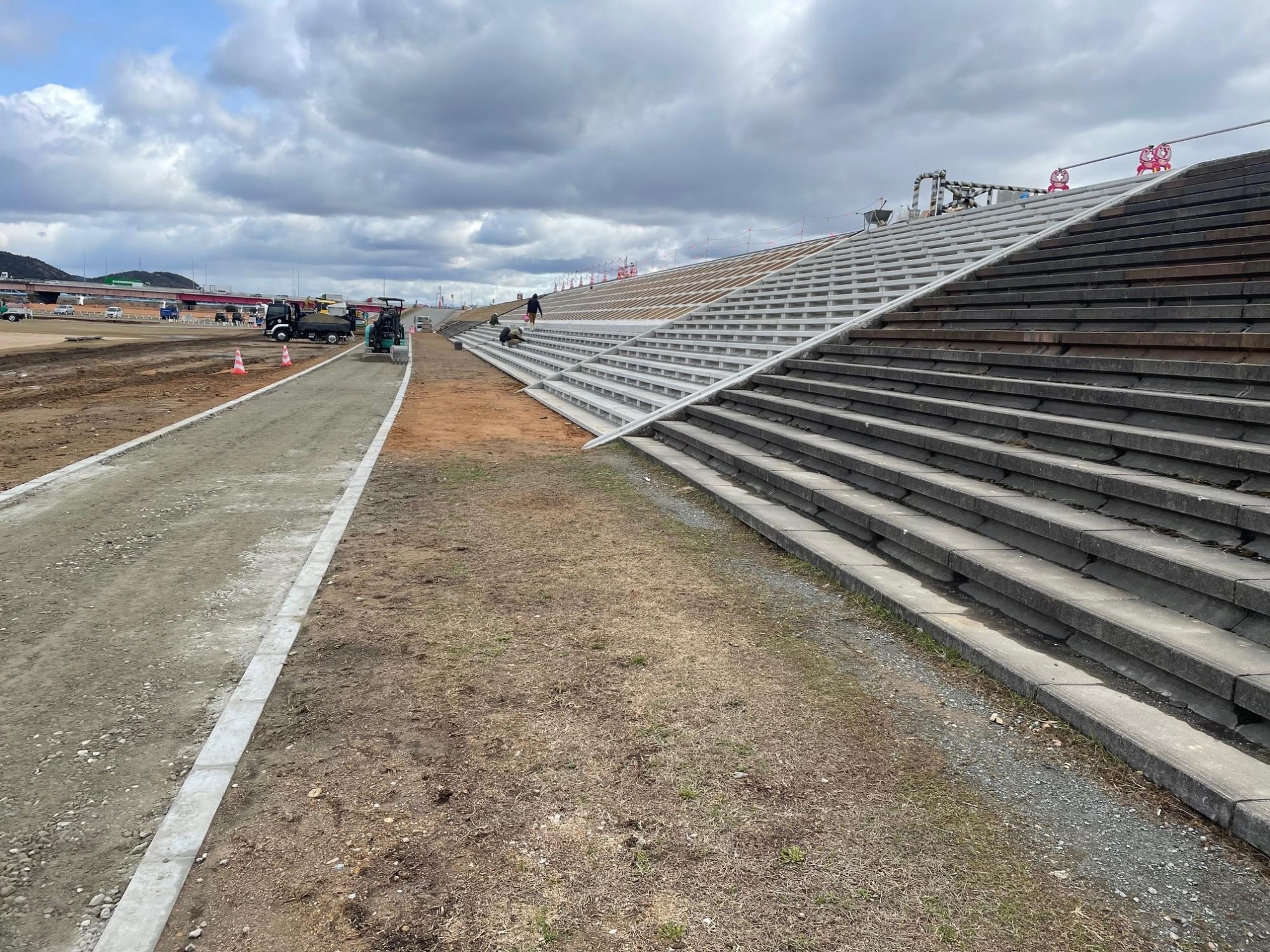

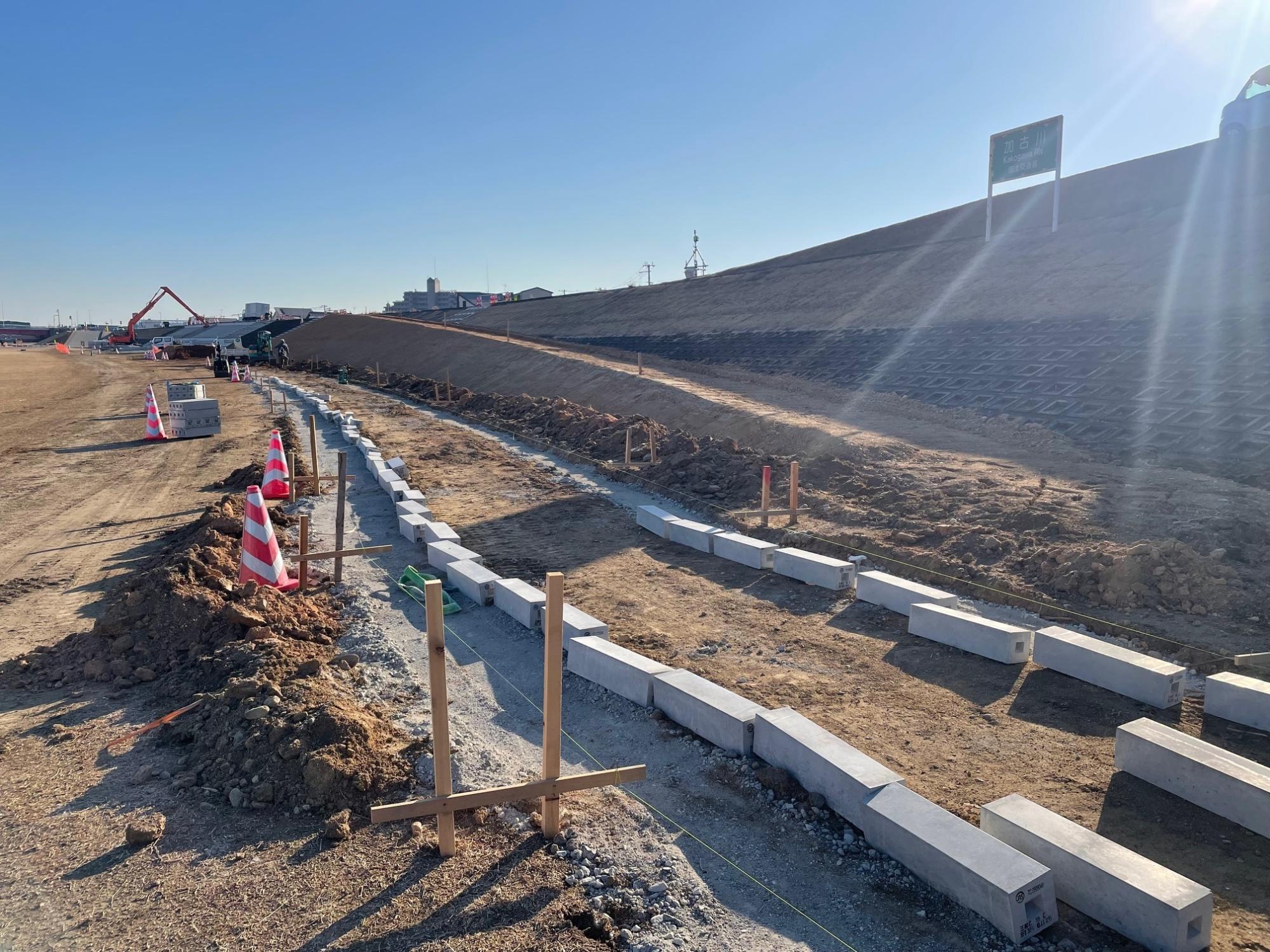

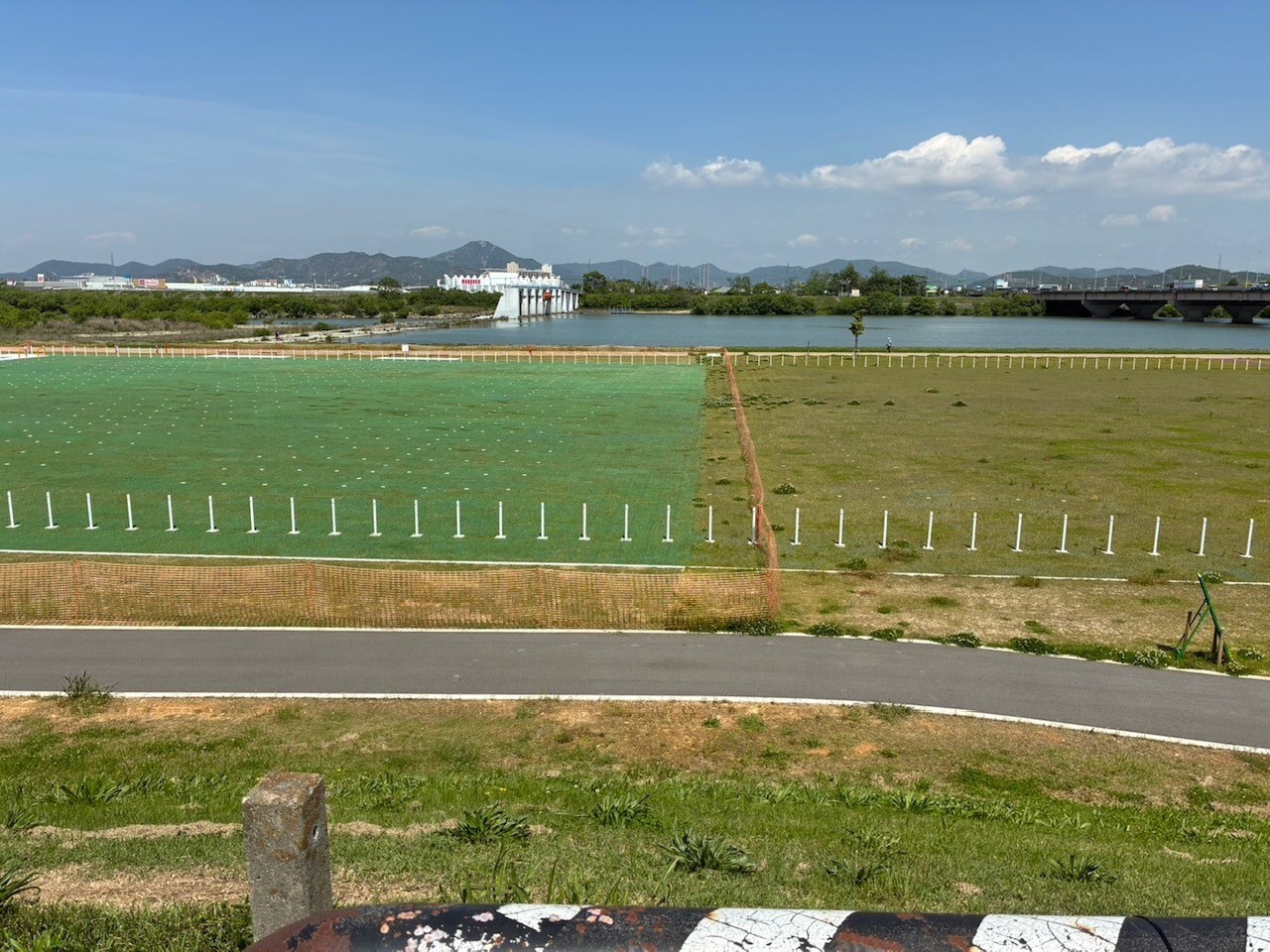

JR神戸線北側に階段護岸を整備

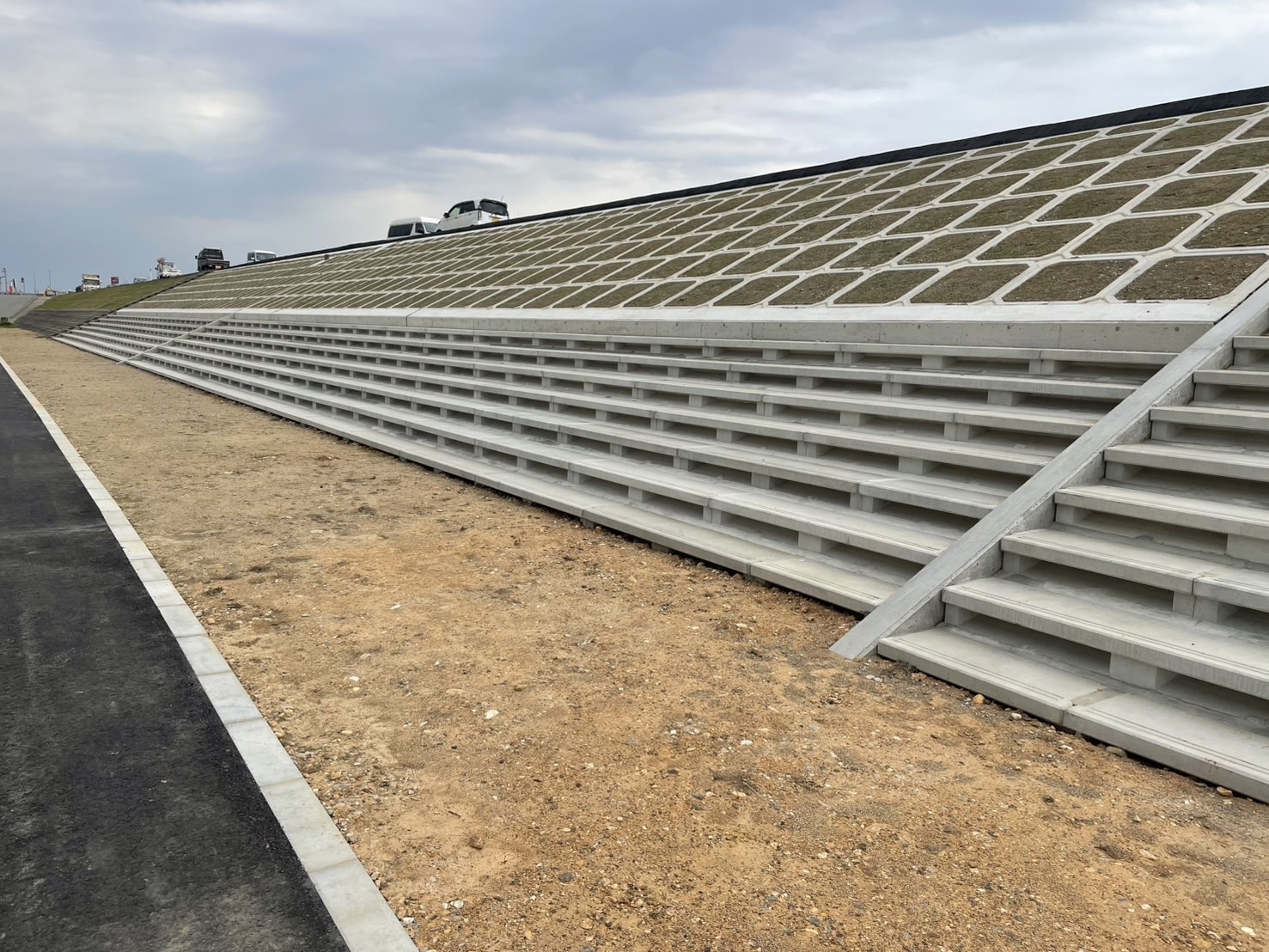

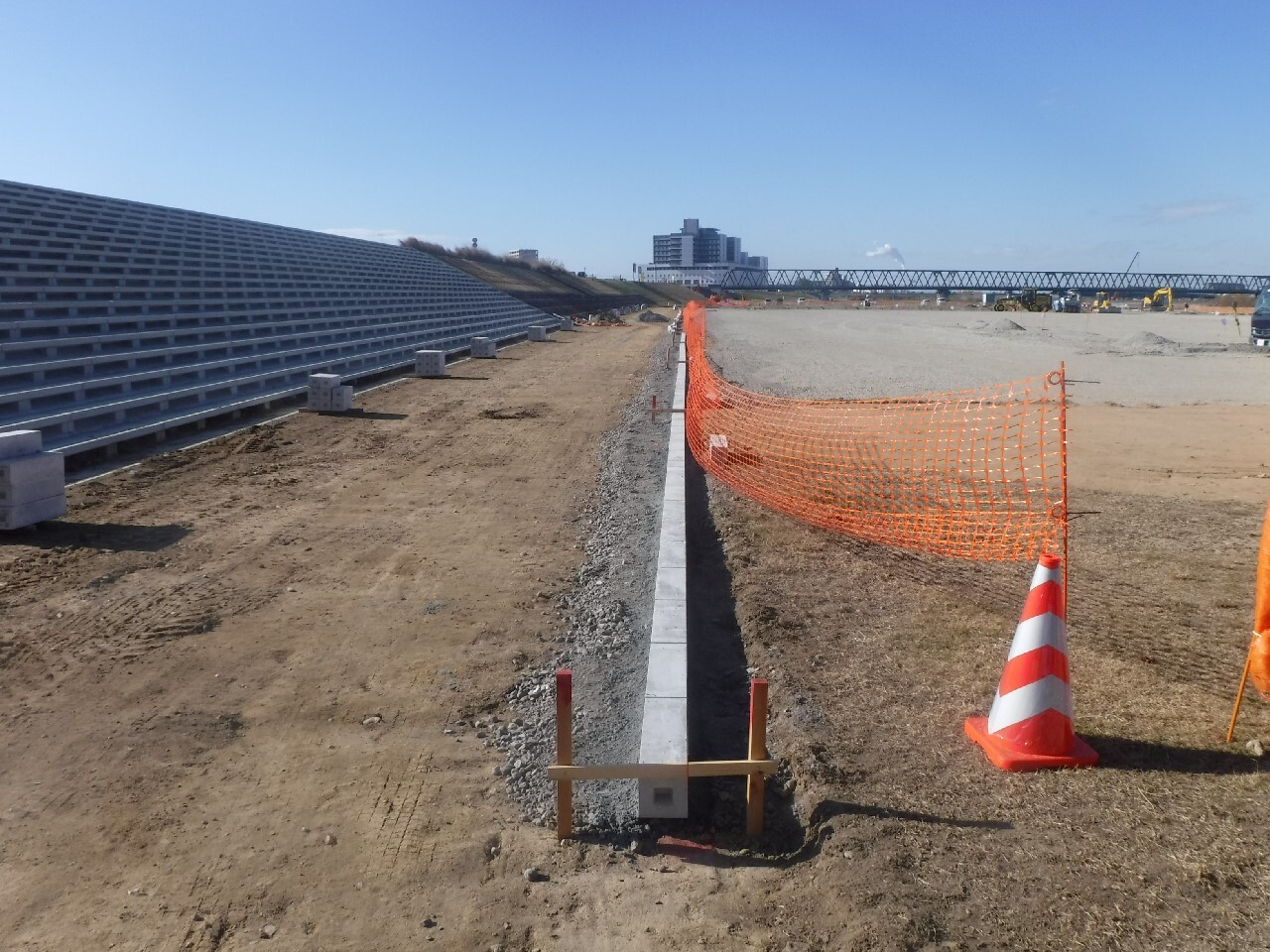

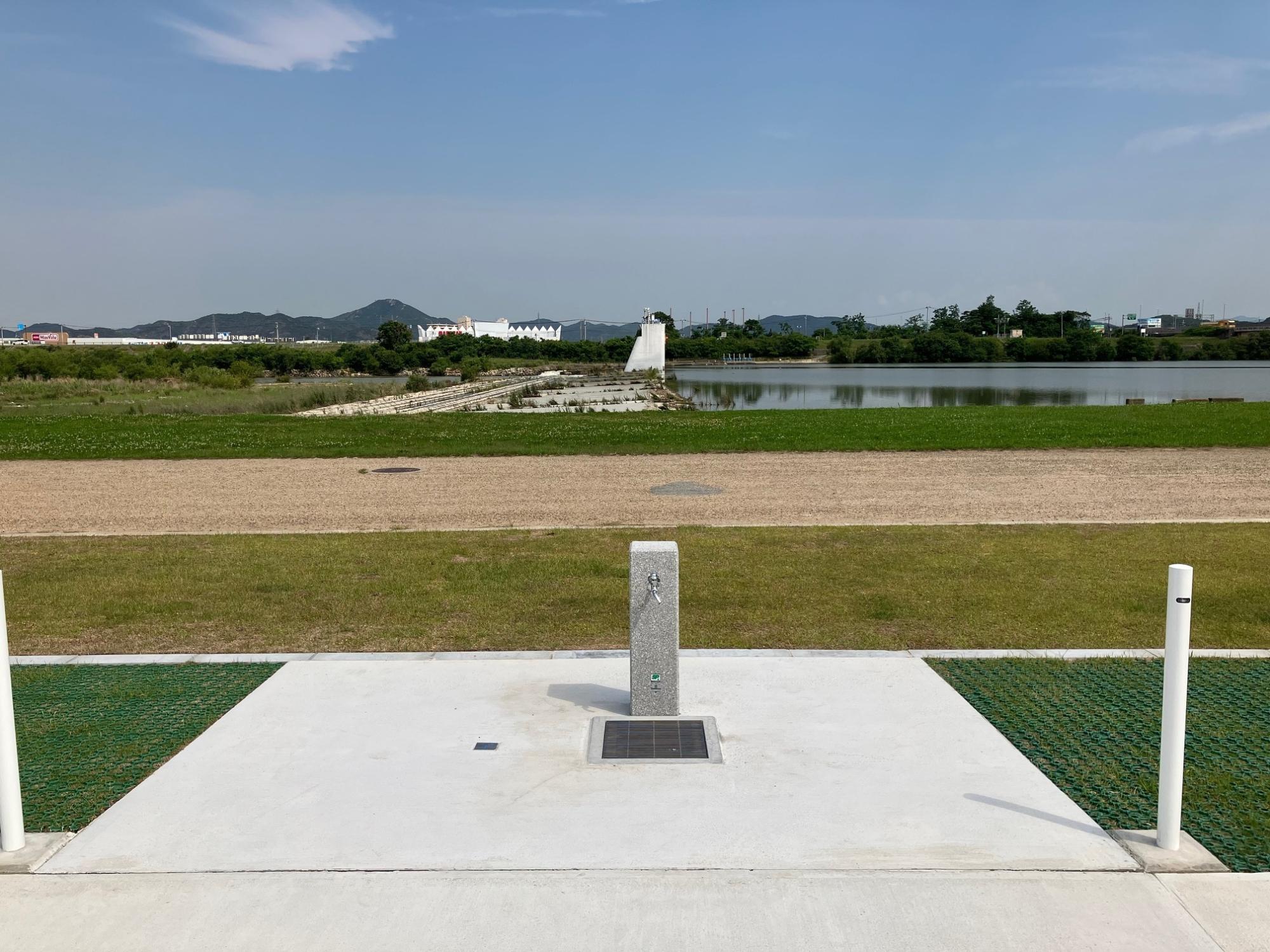

JR神戸線北側にスロープを整備
JR神戸線南北両側に管理用通路を整備

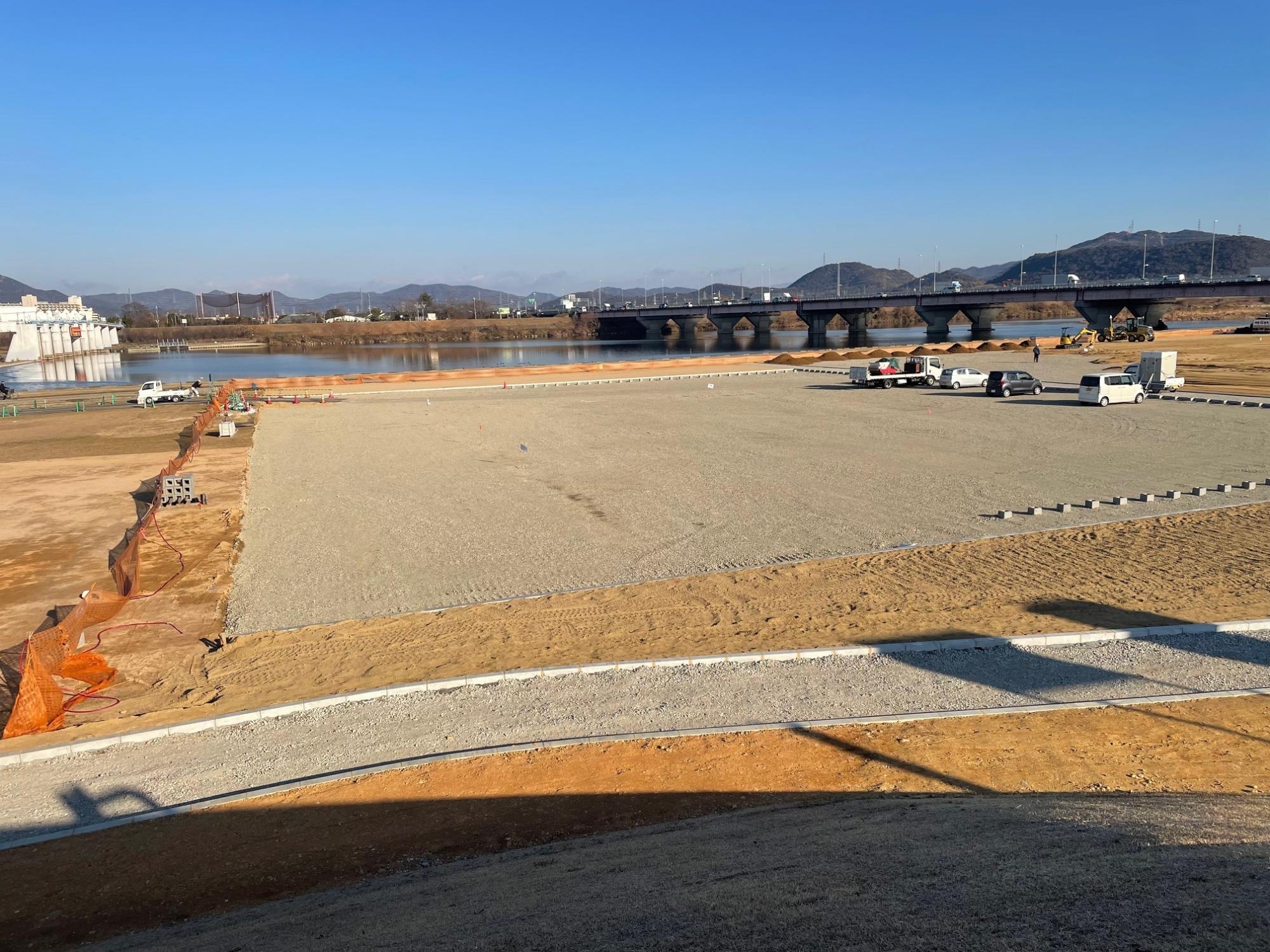

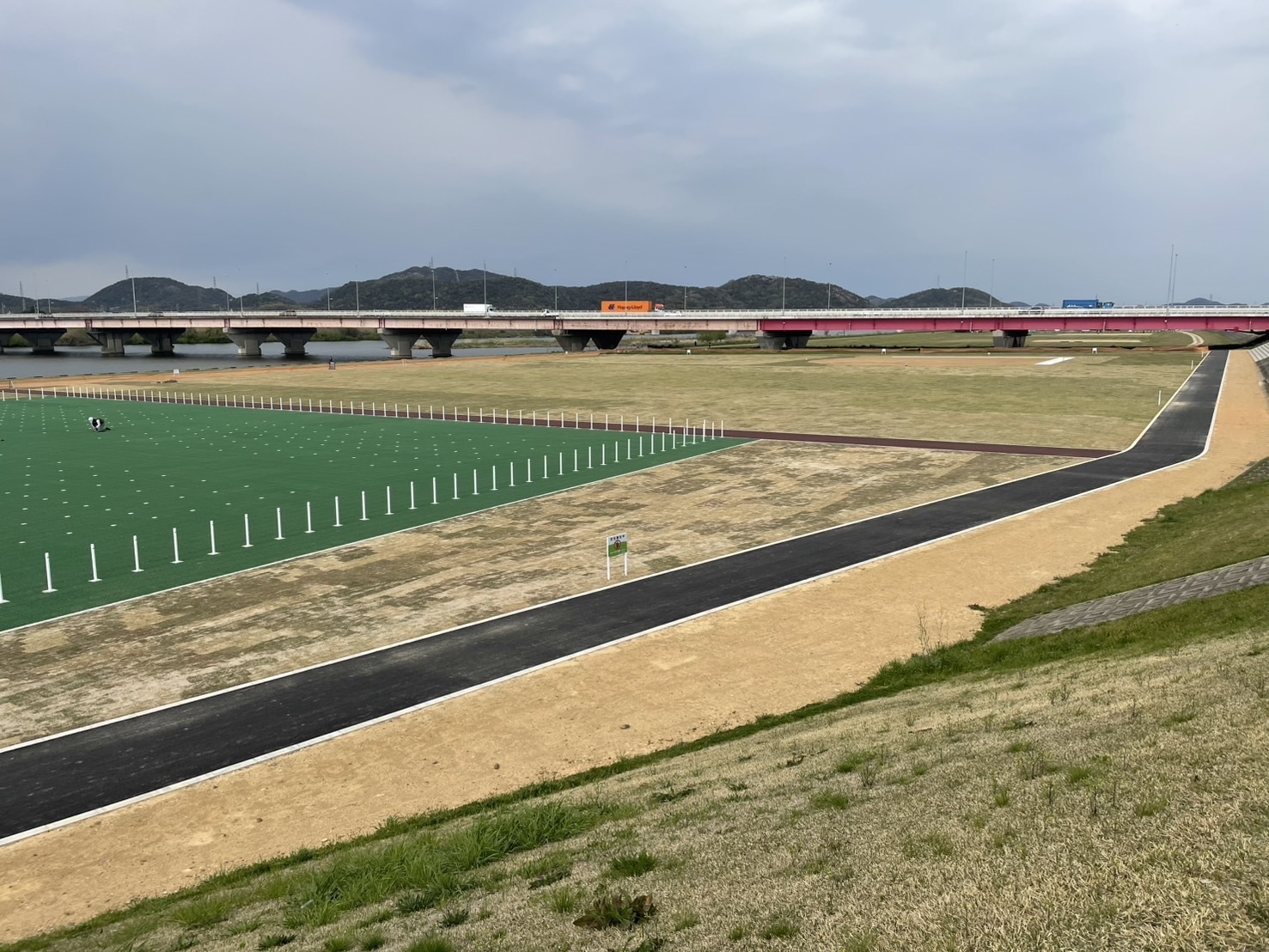

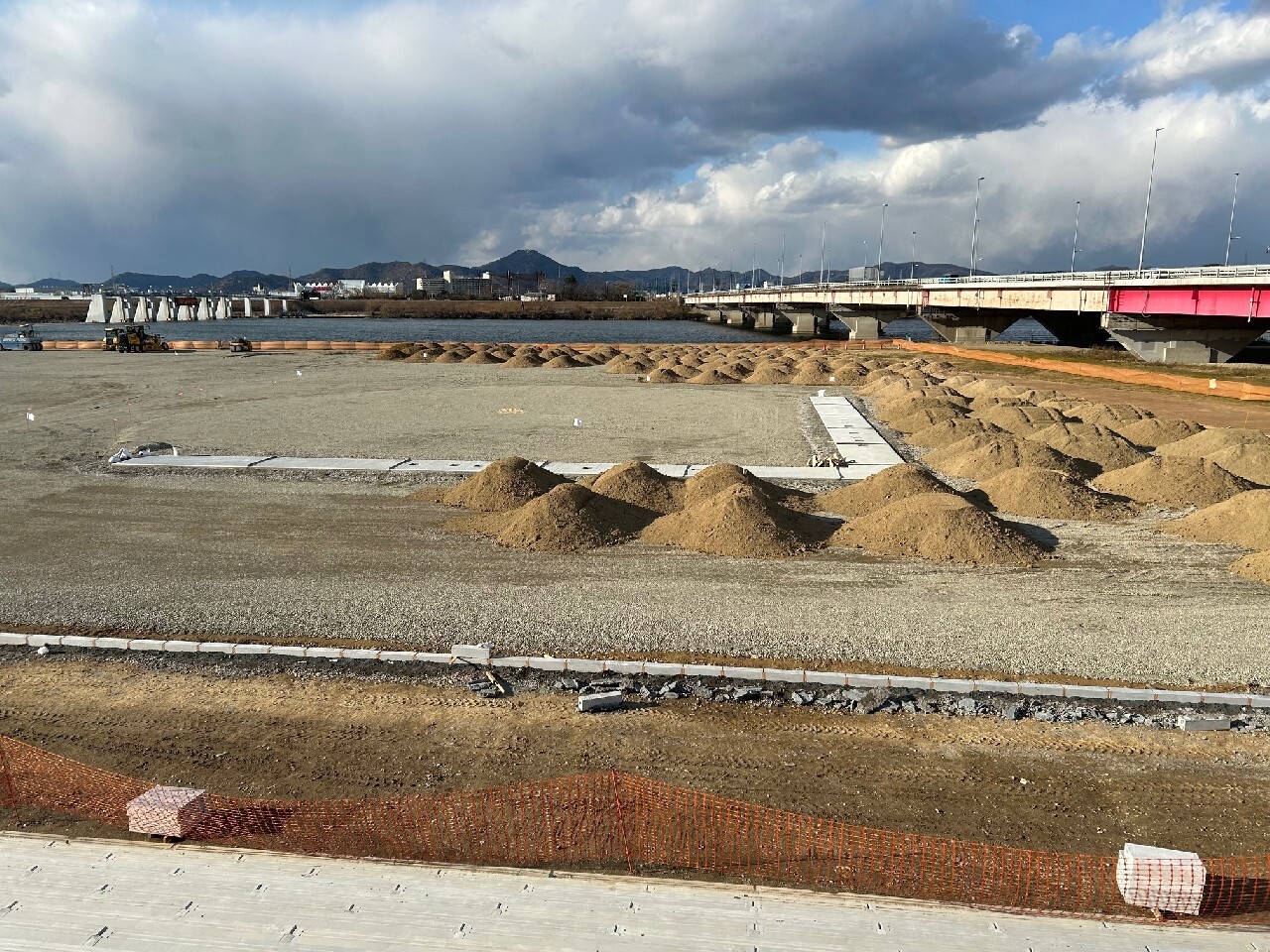

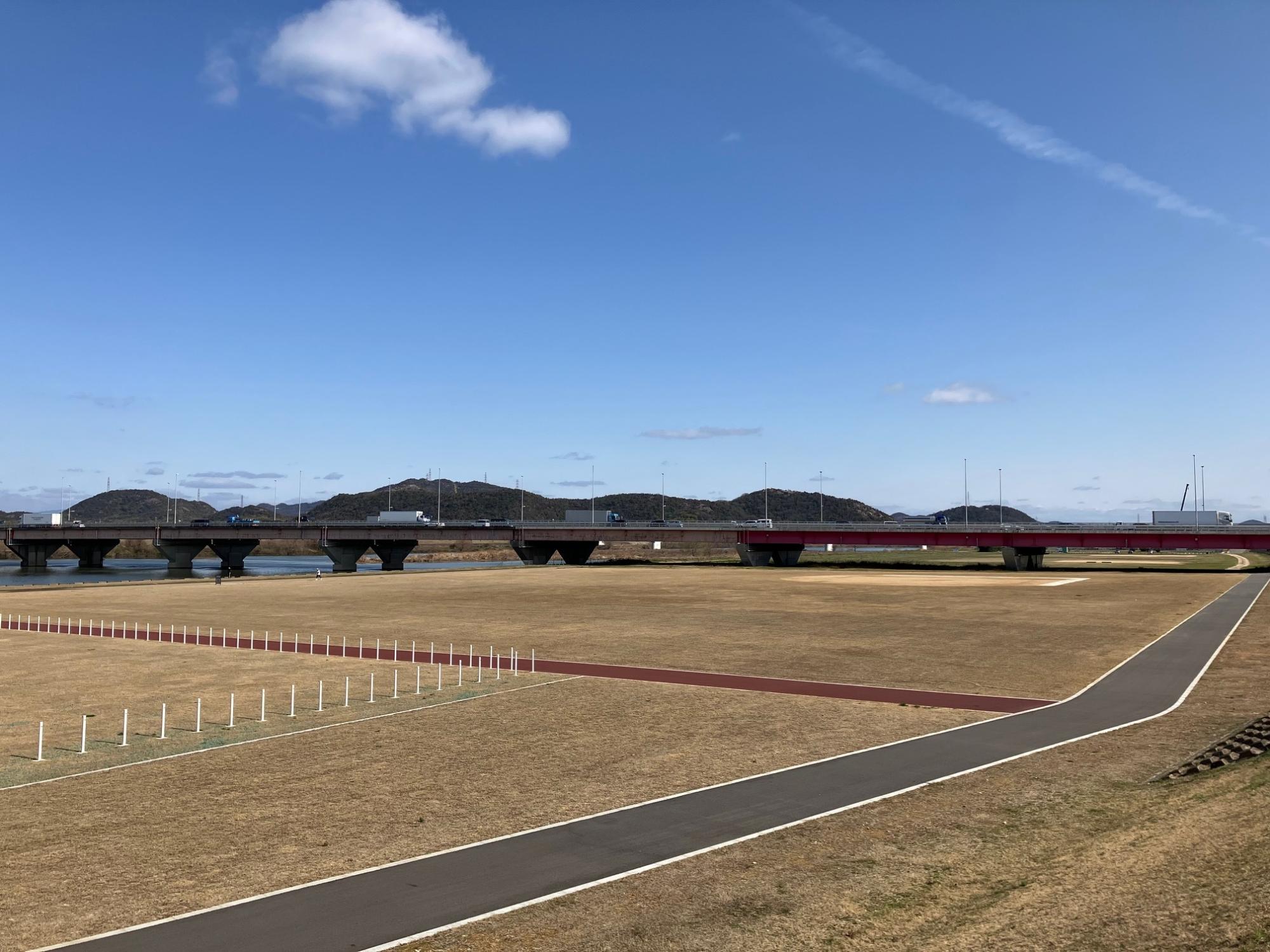

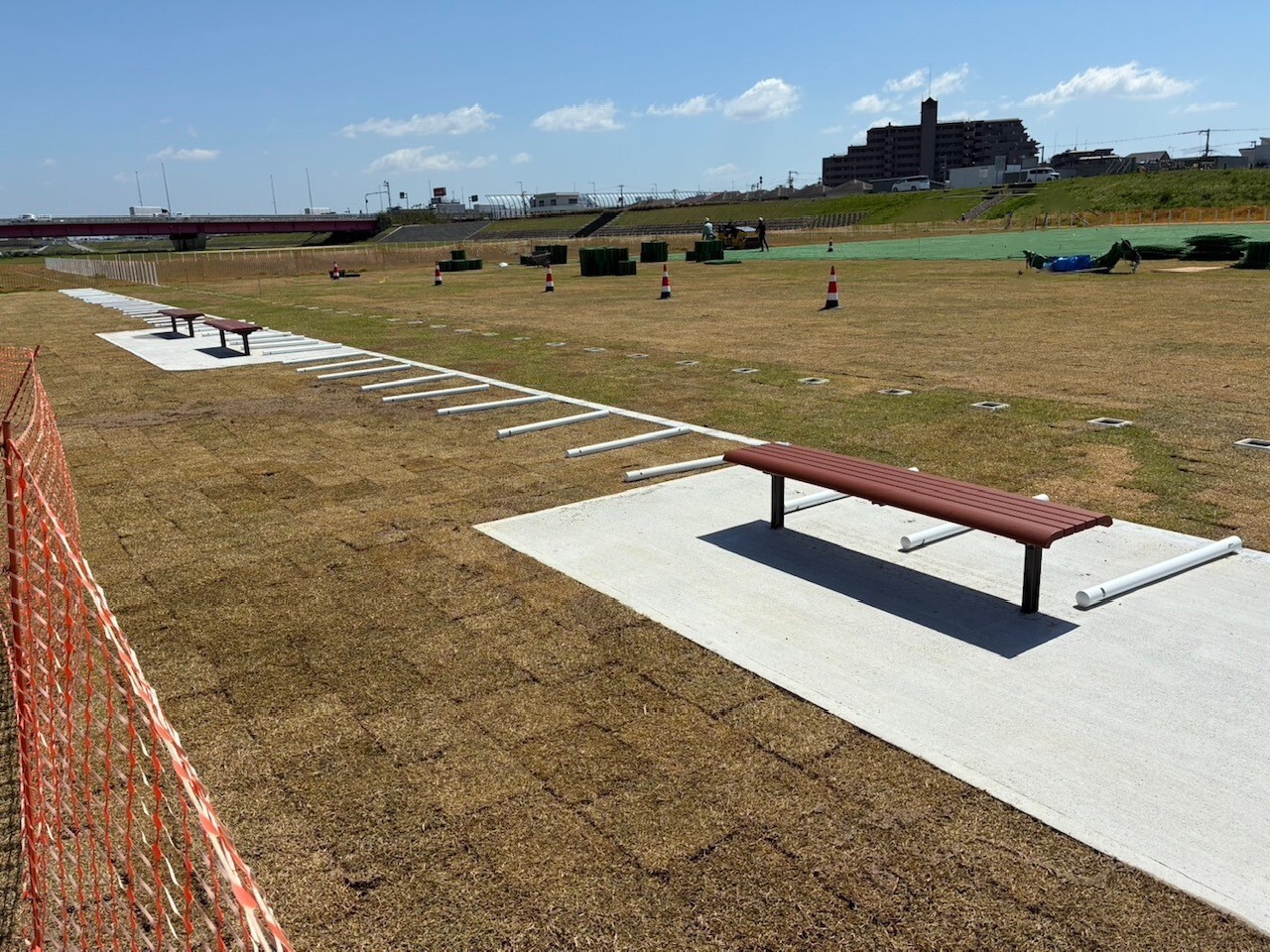

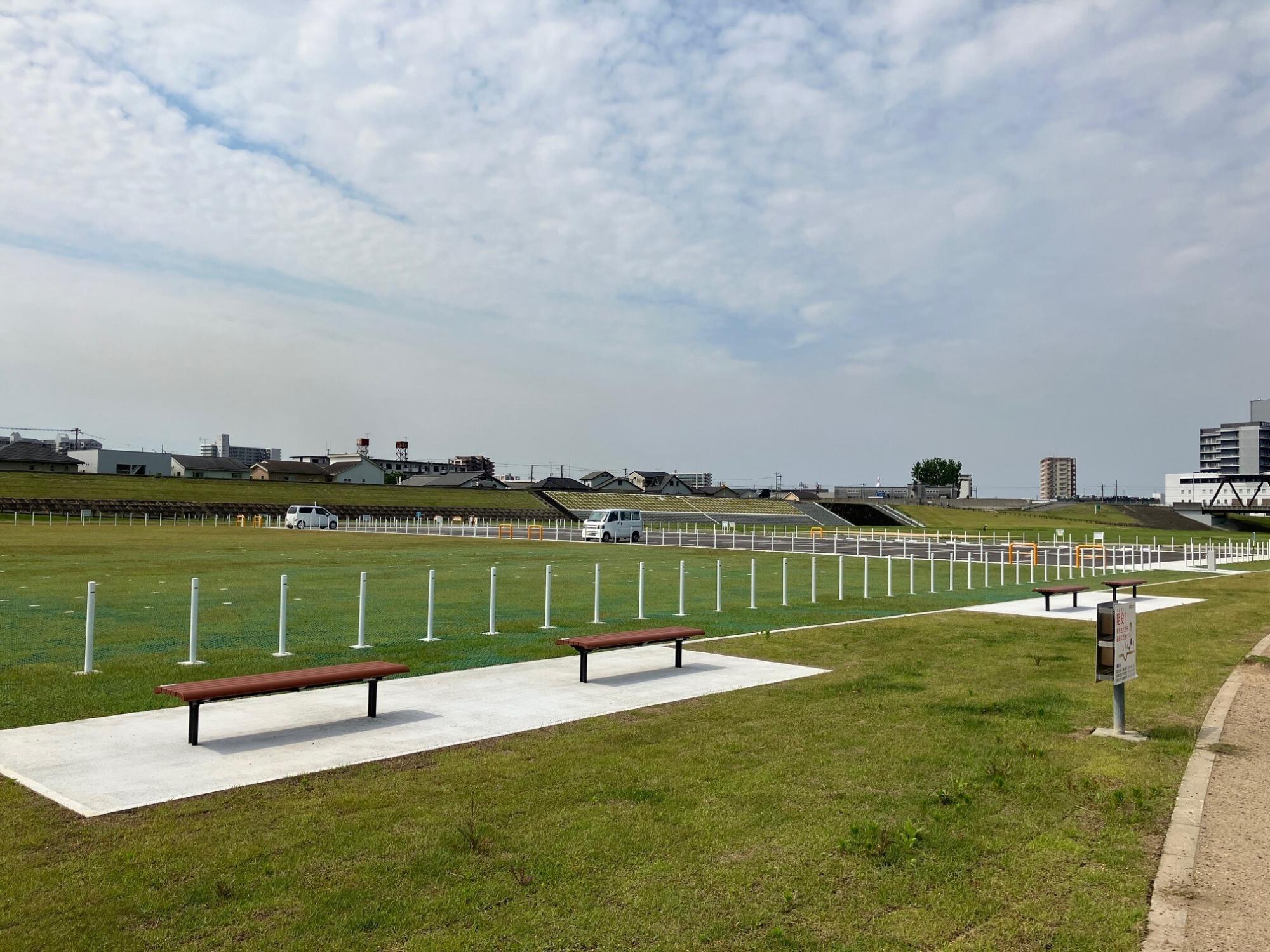

運動広場を整備(1)
供用開始は令和8年5月の予定(現在は芝生養生中)

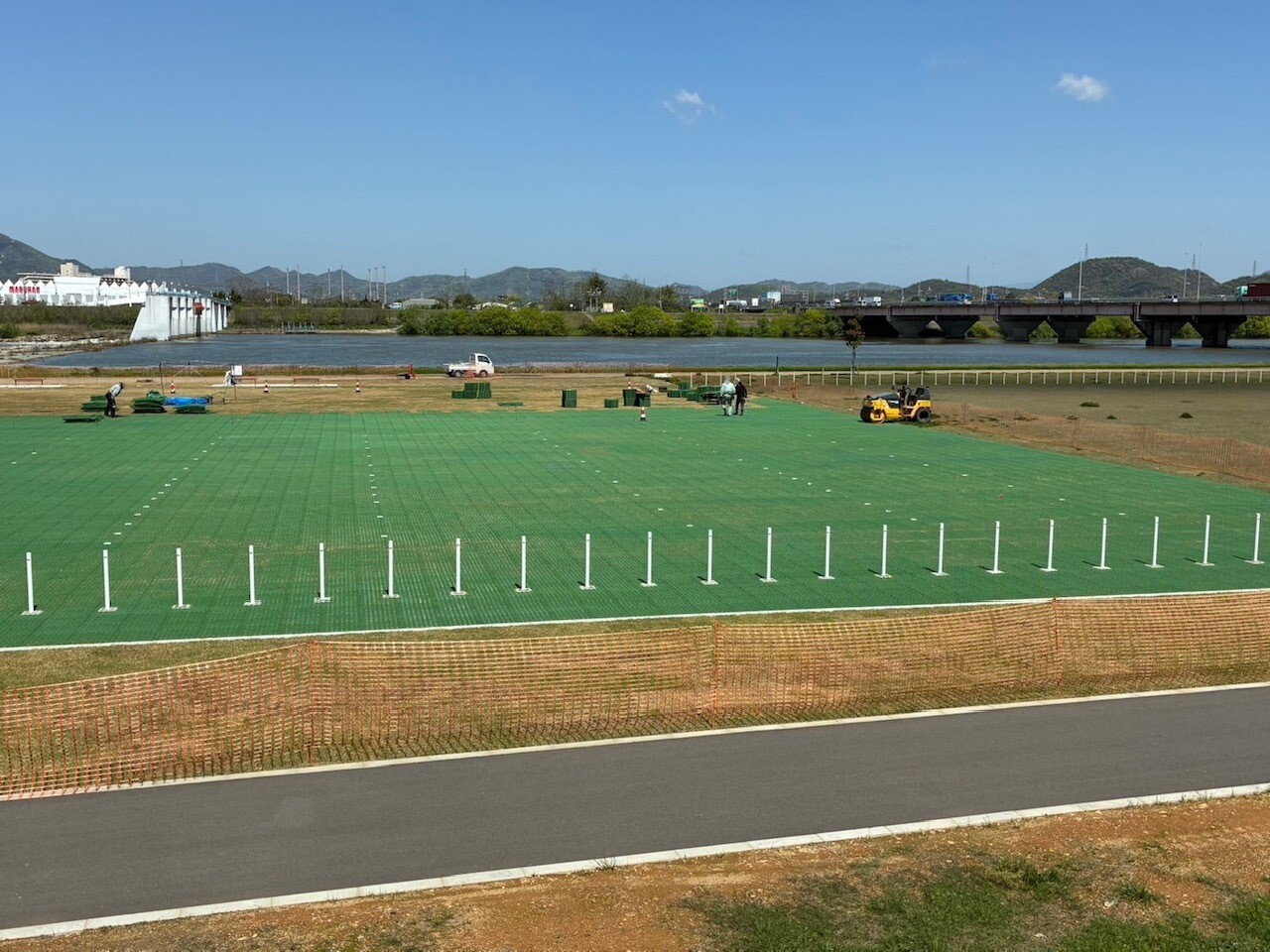

運動広場を整備(2)
供用開始は令和8年5月の予定(現在は芝生養生中)
令和5年度整備

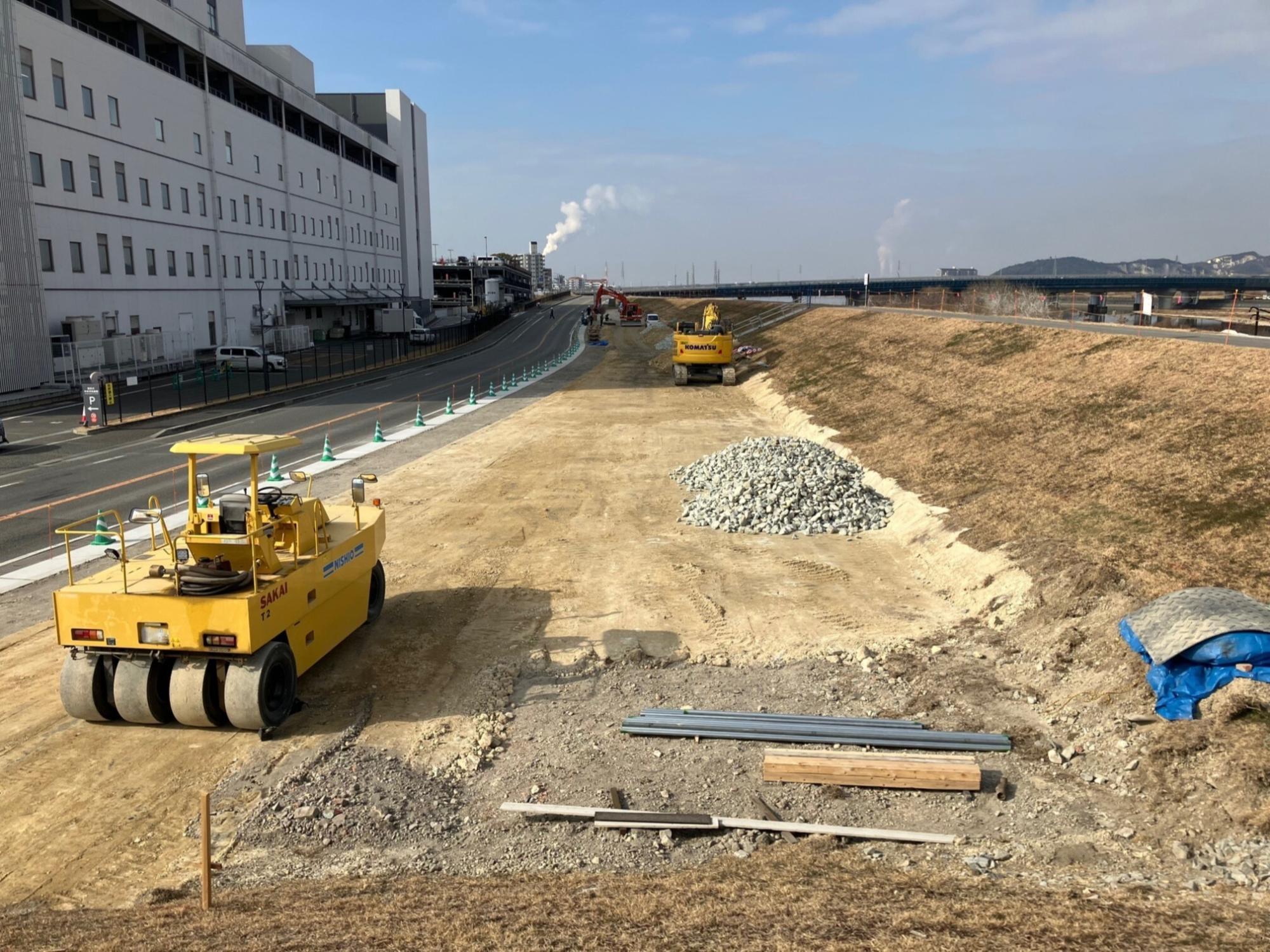

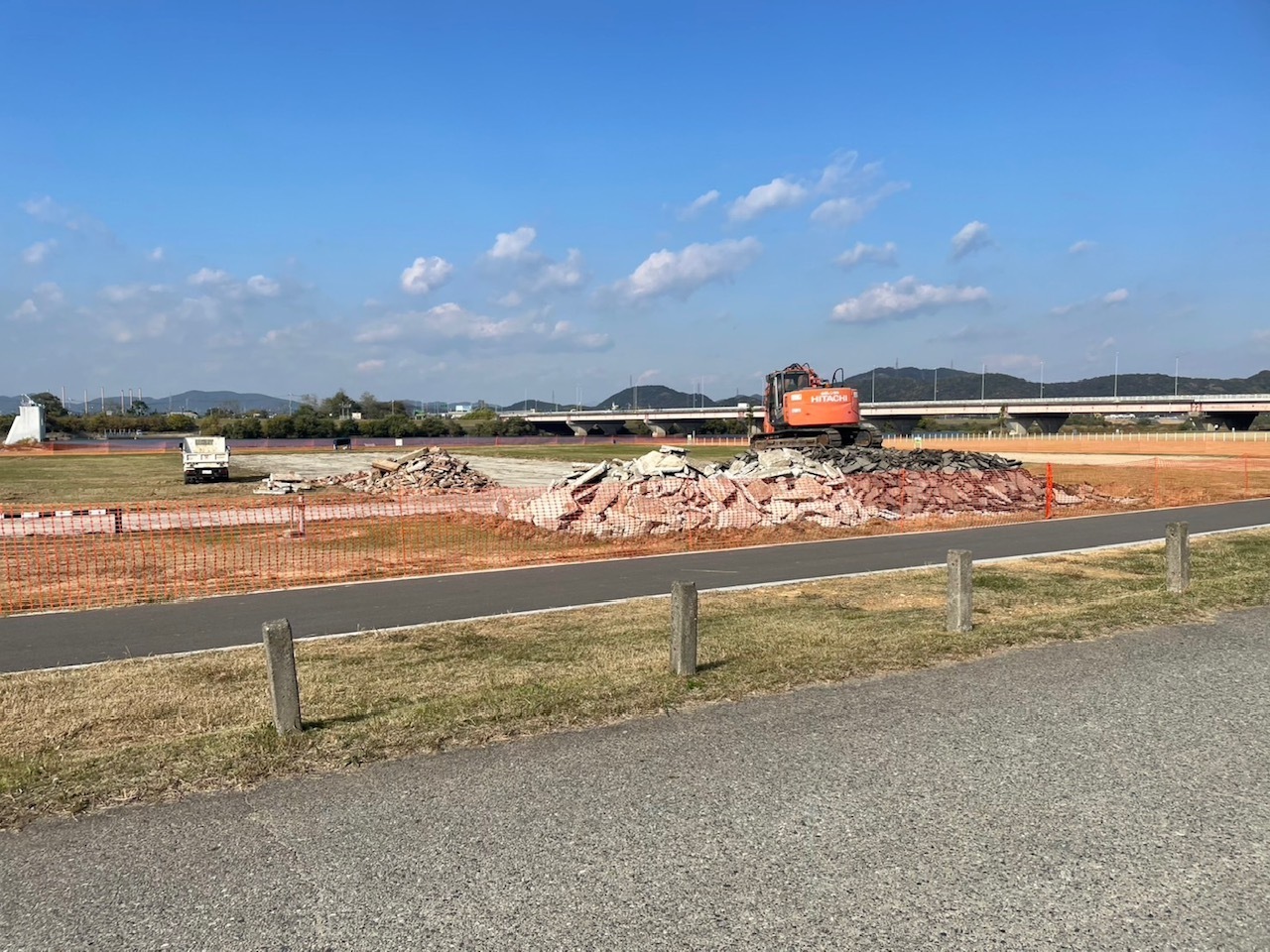

加古川バイパス南側の堤防の護岸整備及び進入坂路を拡幅するための盛土工事が完了しました。

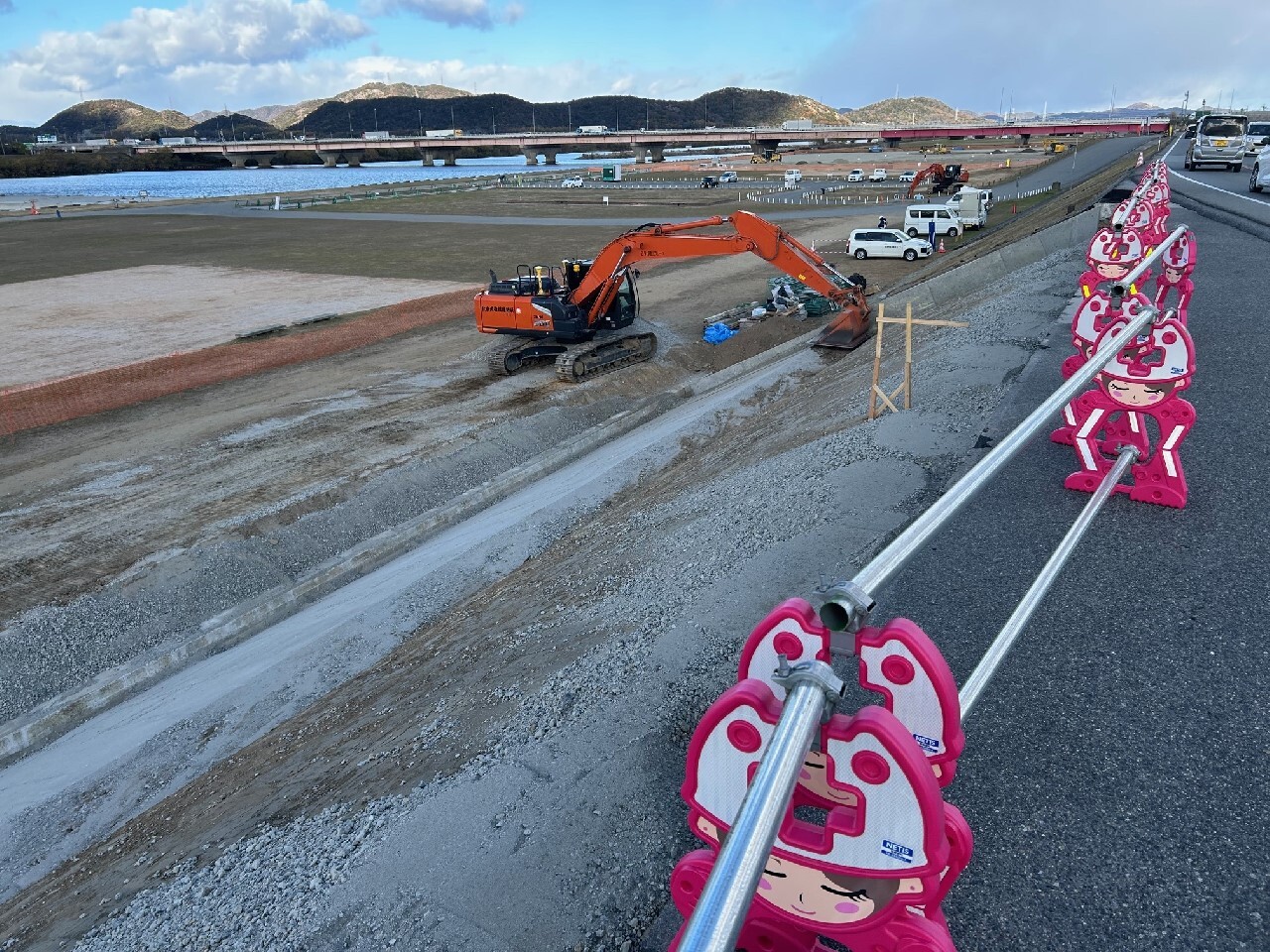

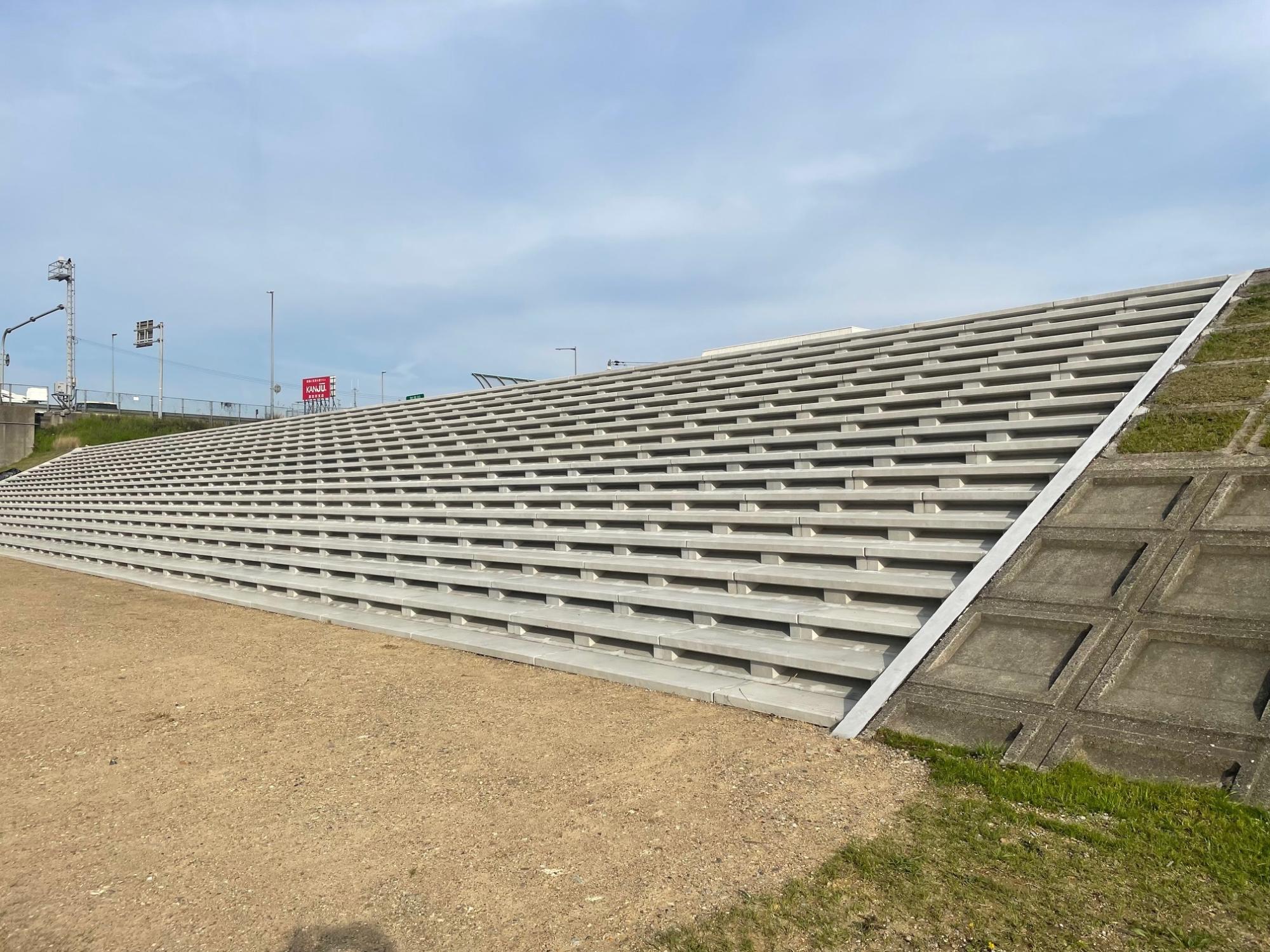

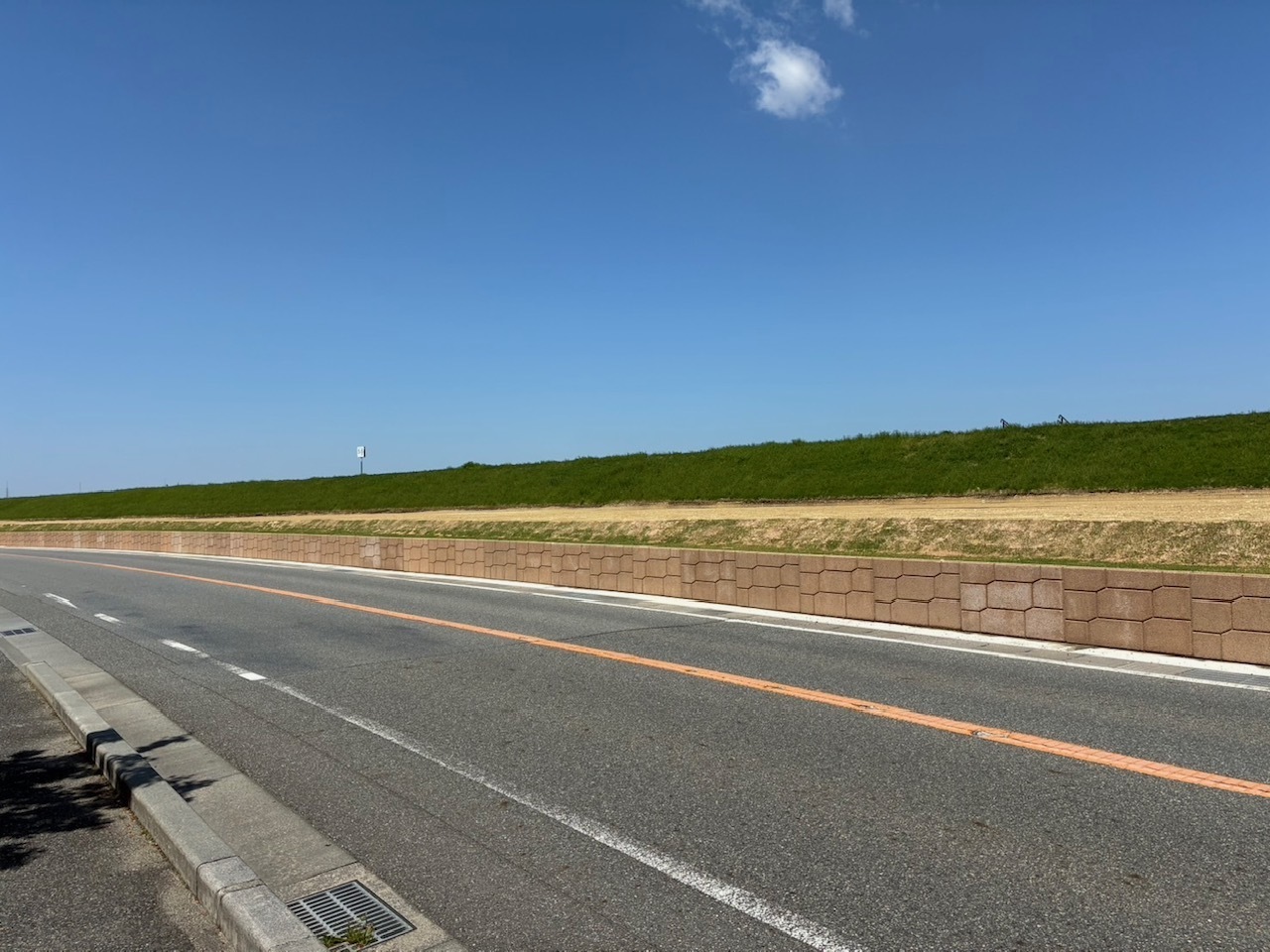

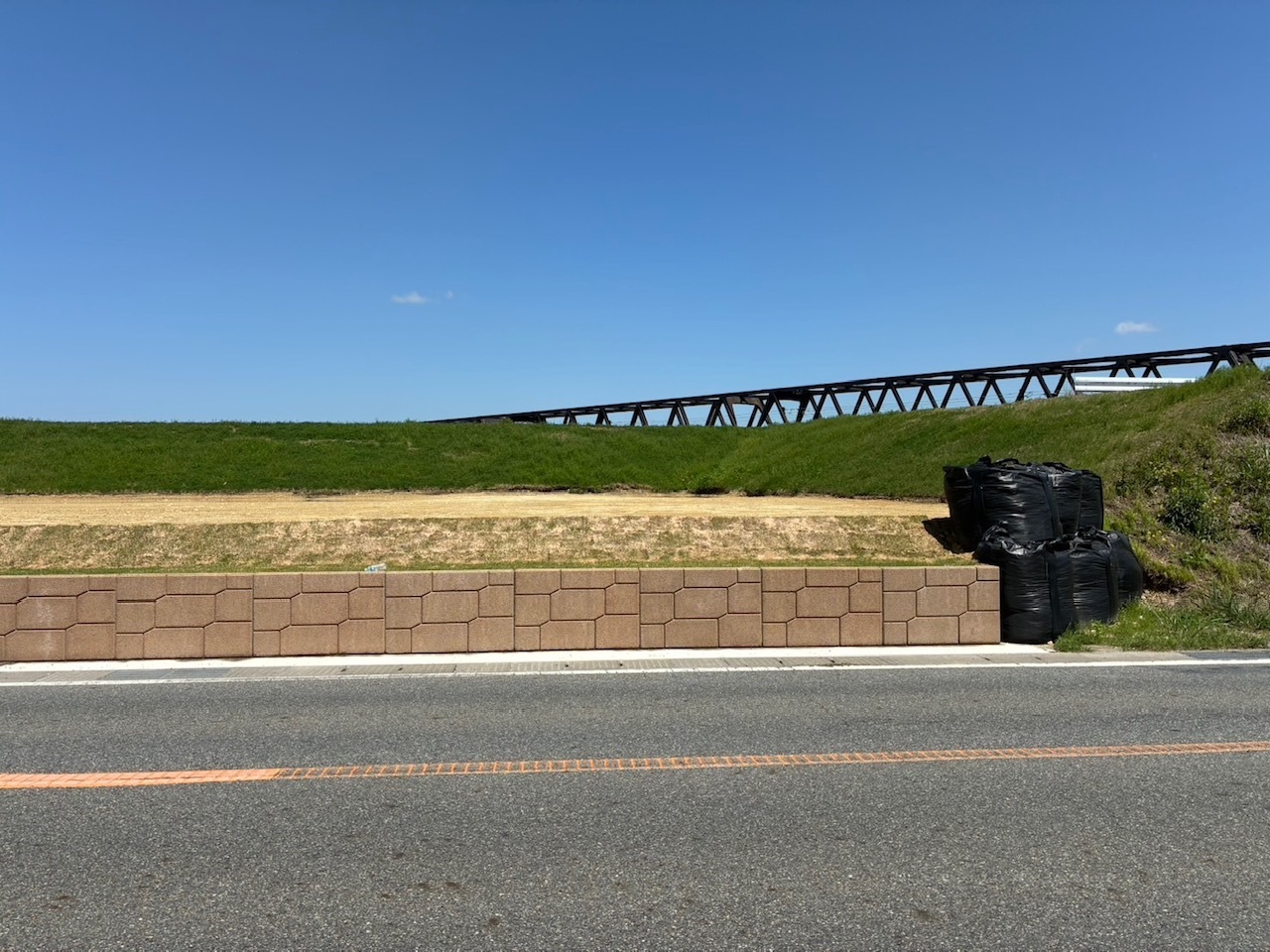

堤防護岸

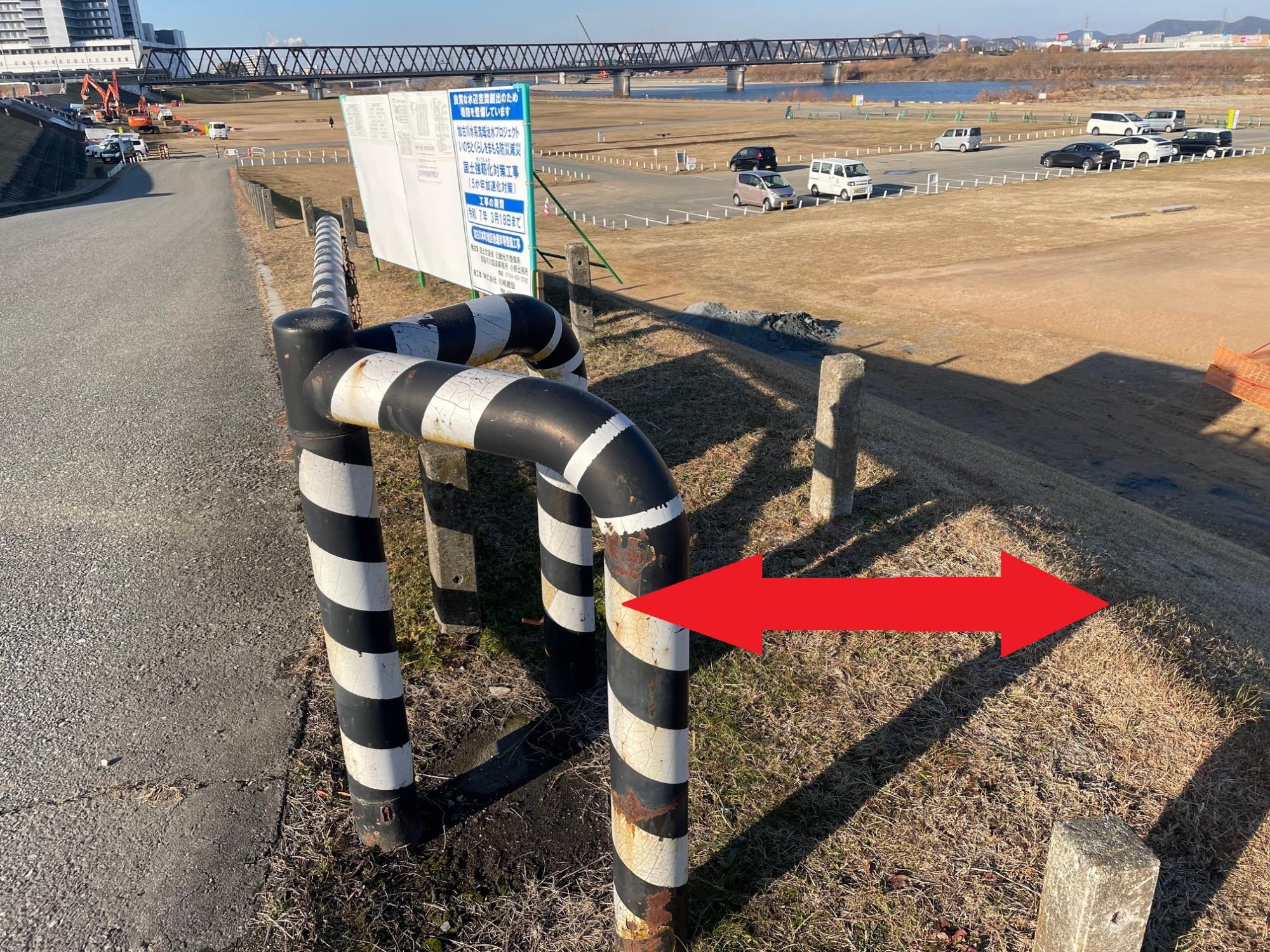

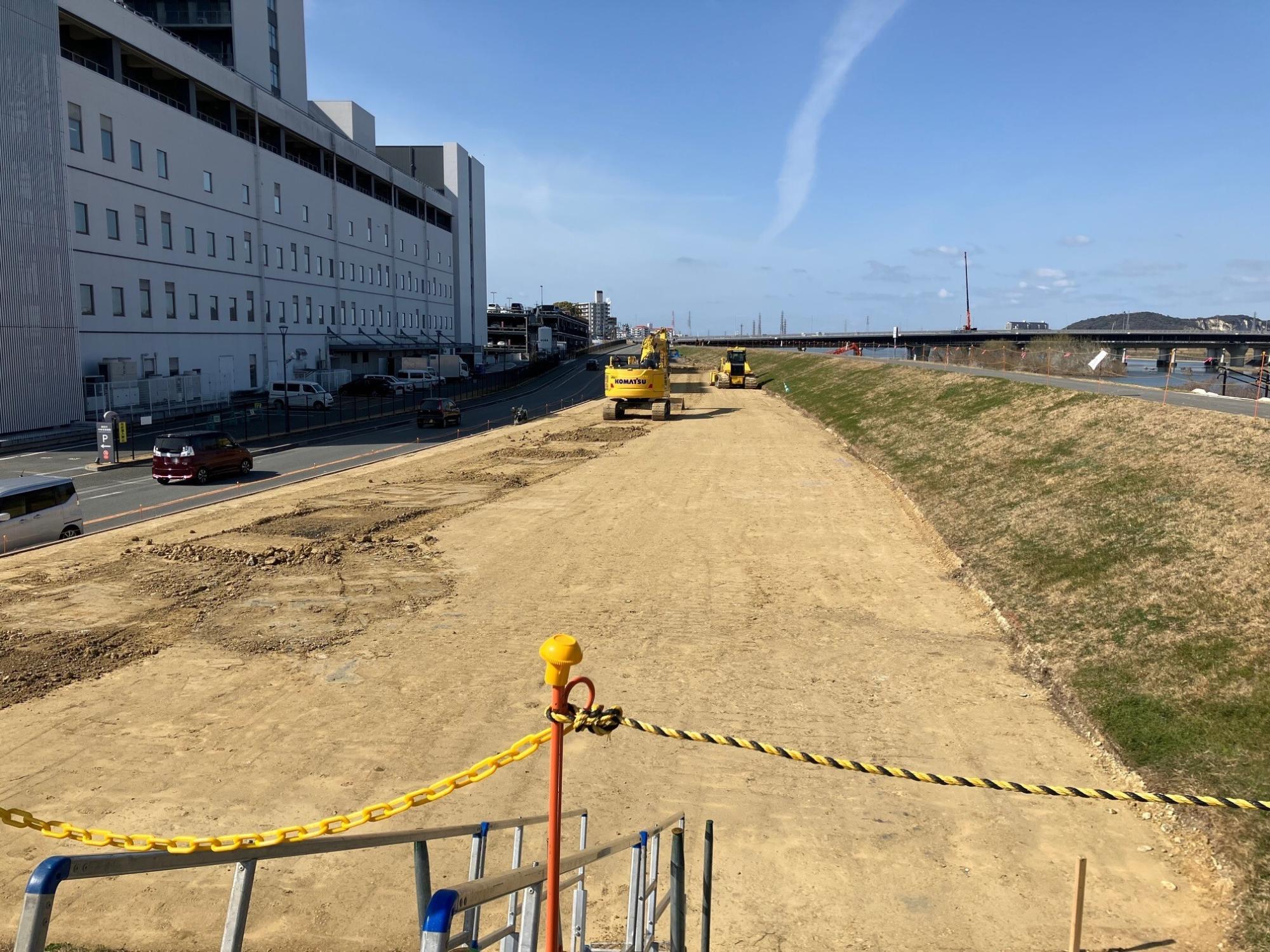

進入坂路の拡幅(盛土)
